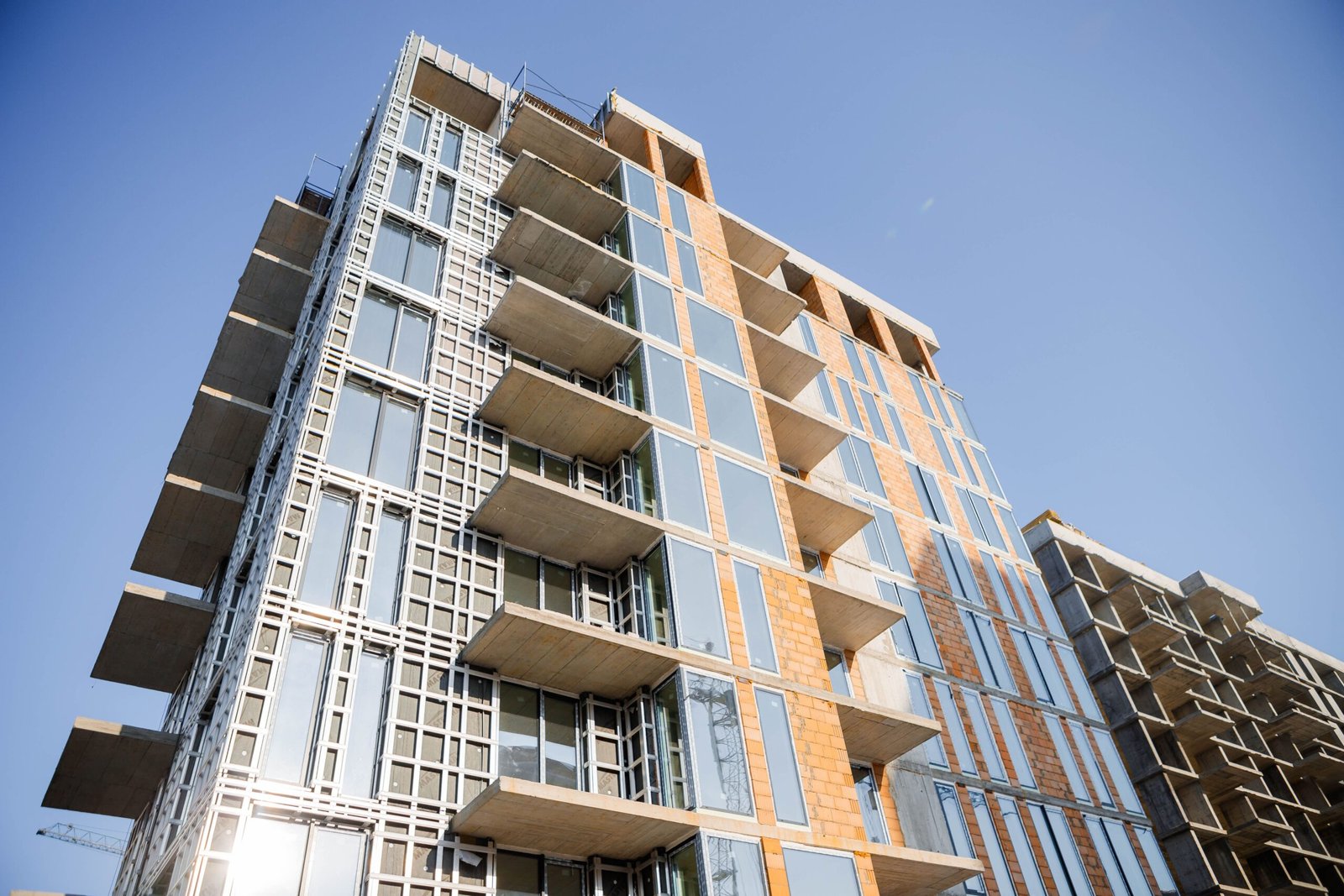

Хід будівництва

Квітень – Травень 2026

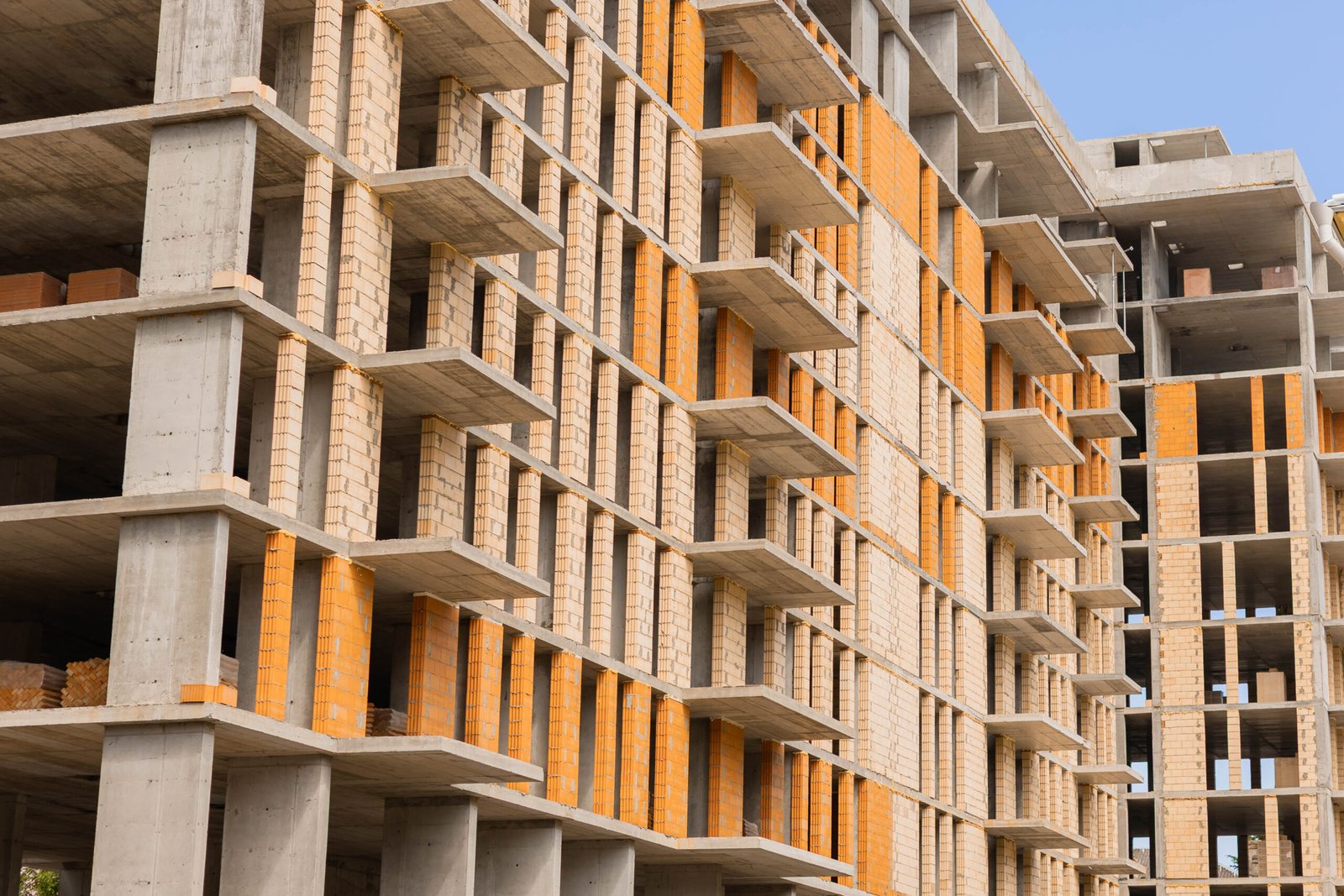

Квітень – Травень 2026

Хід будівництва за квітень–травень 2026

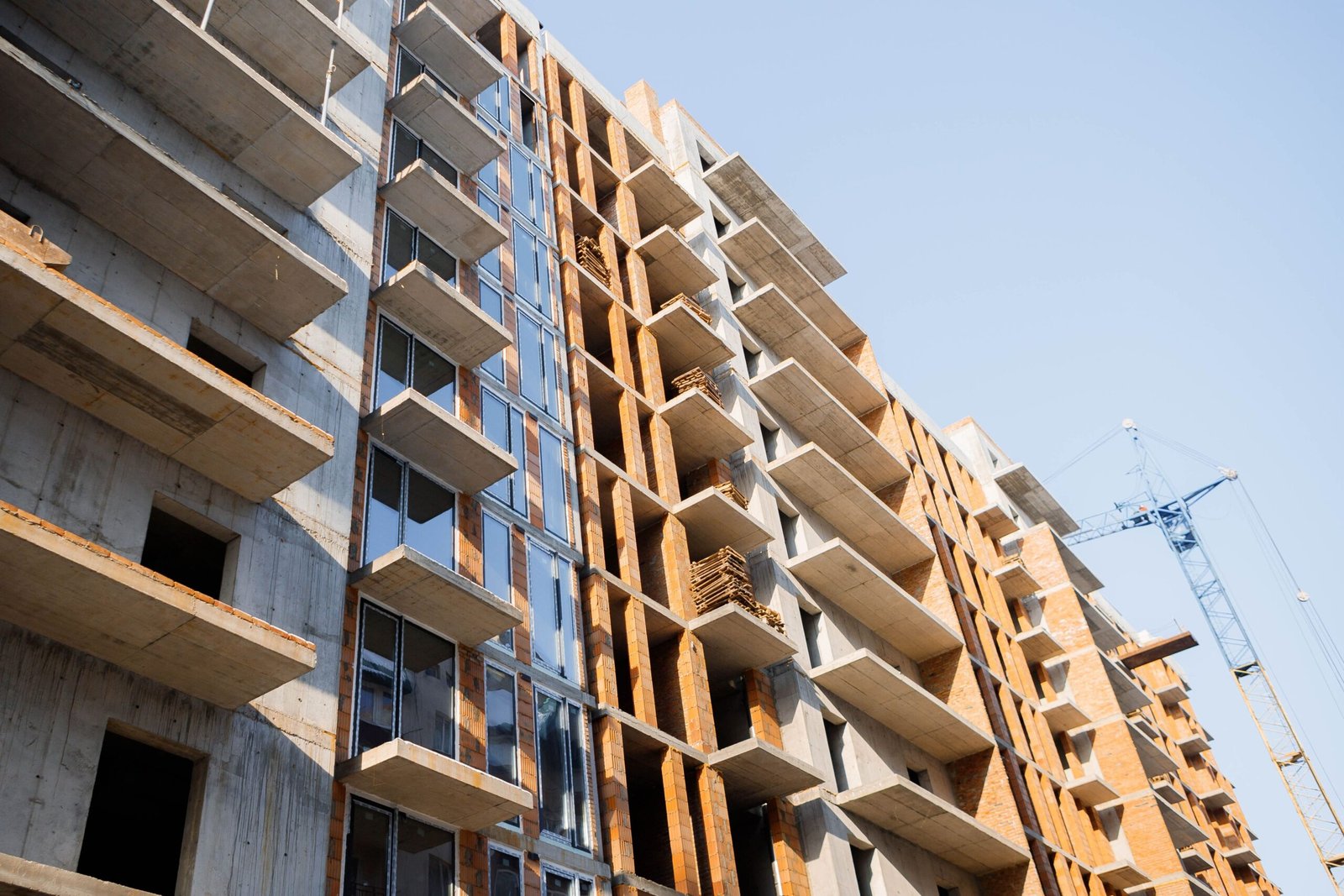

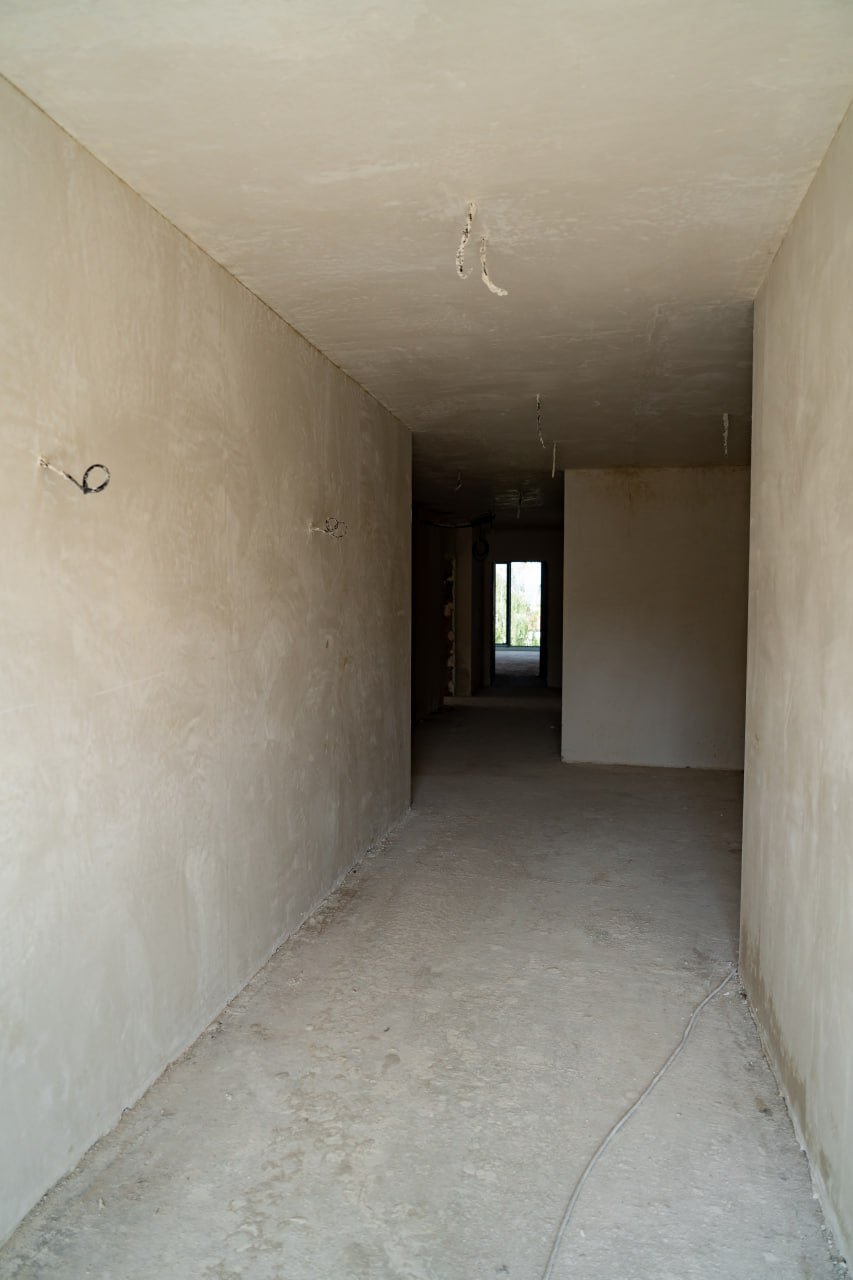

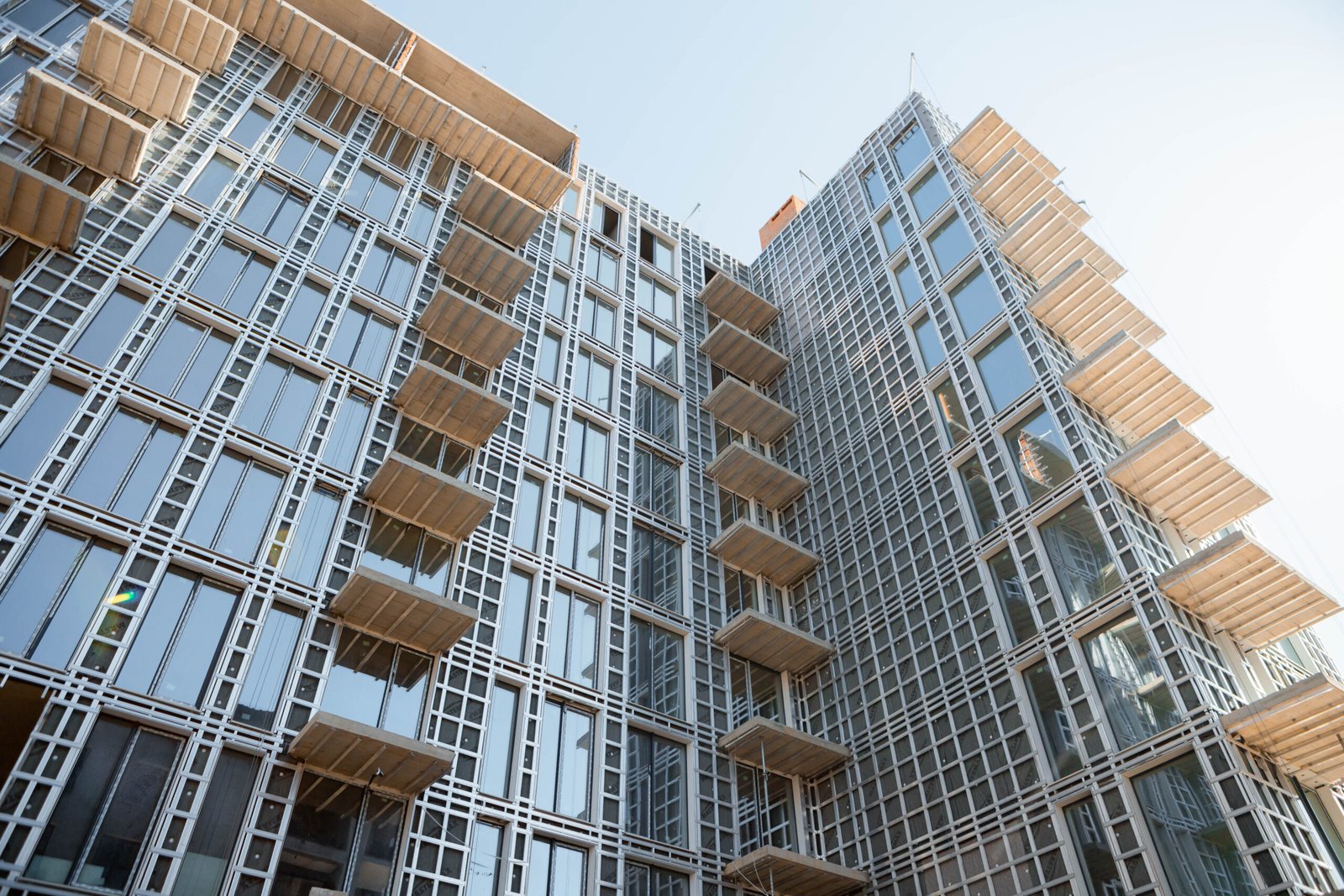

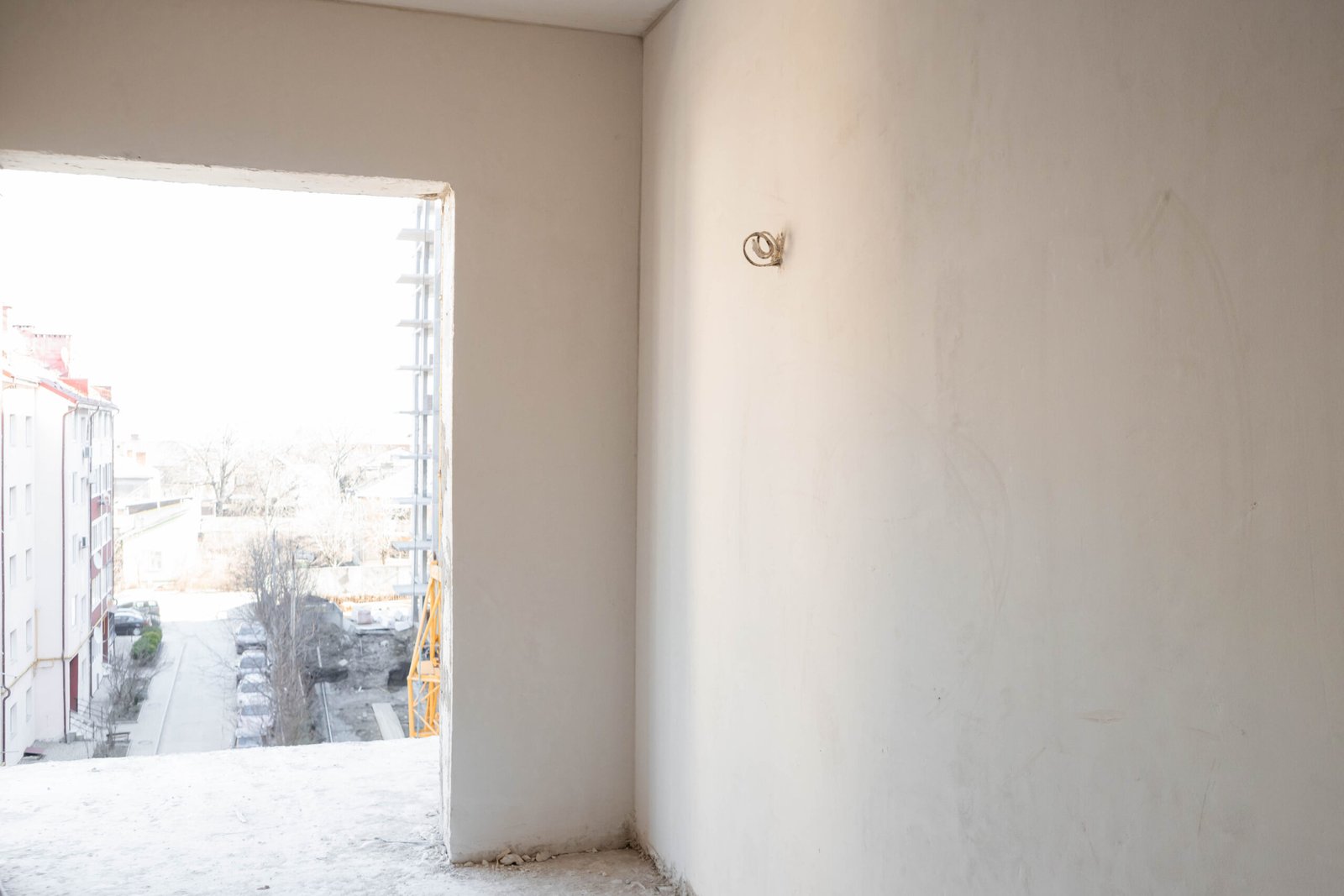

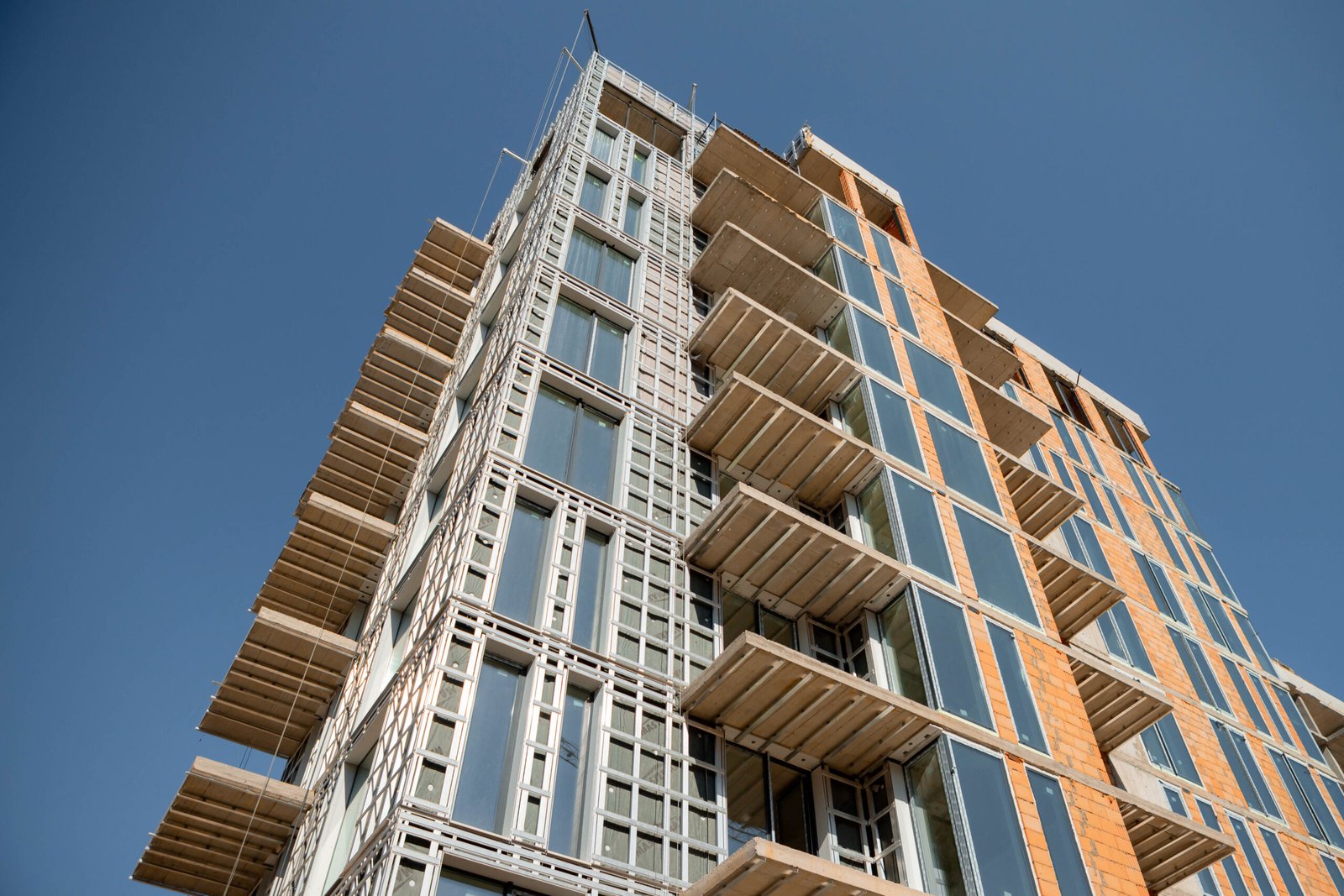

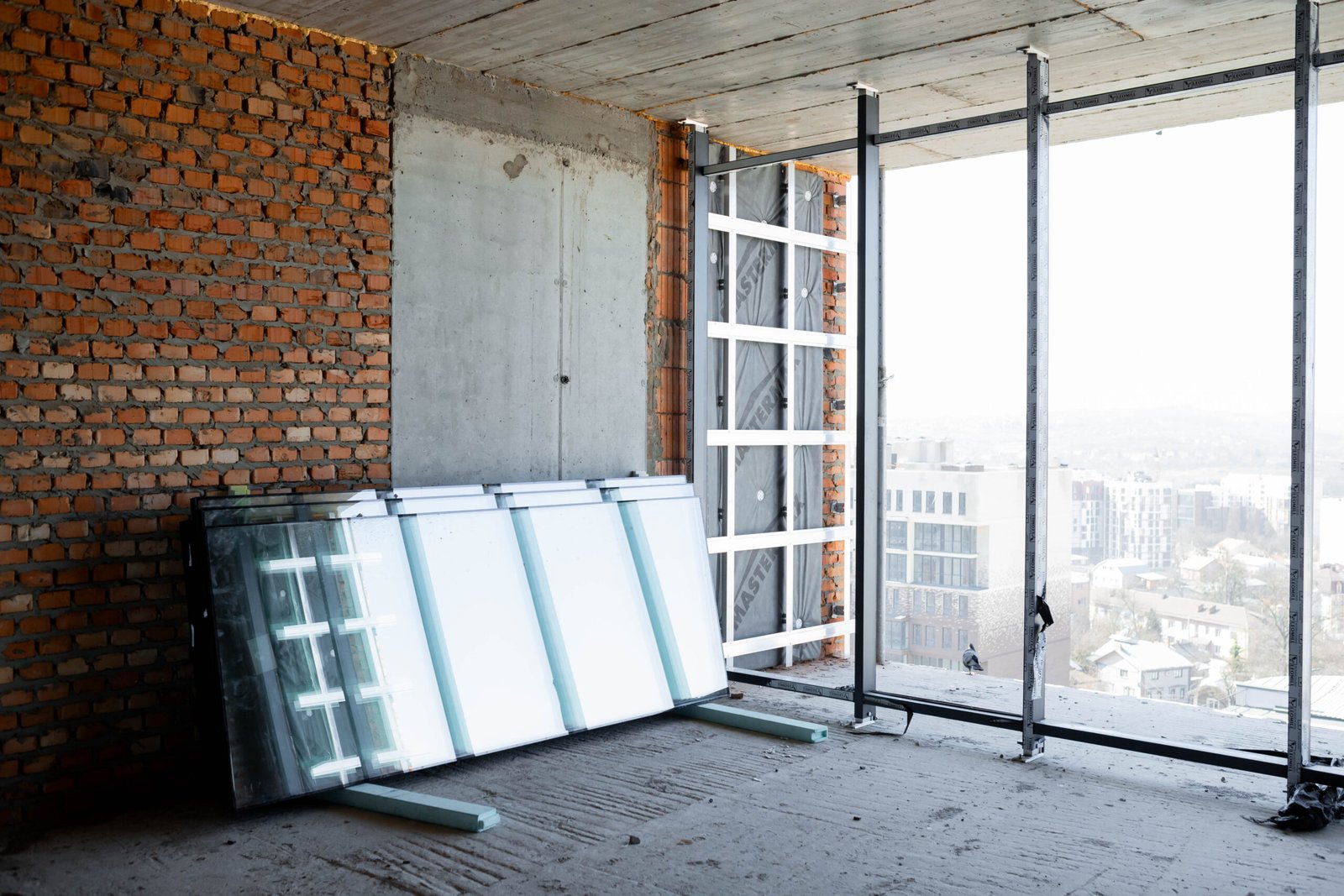

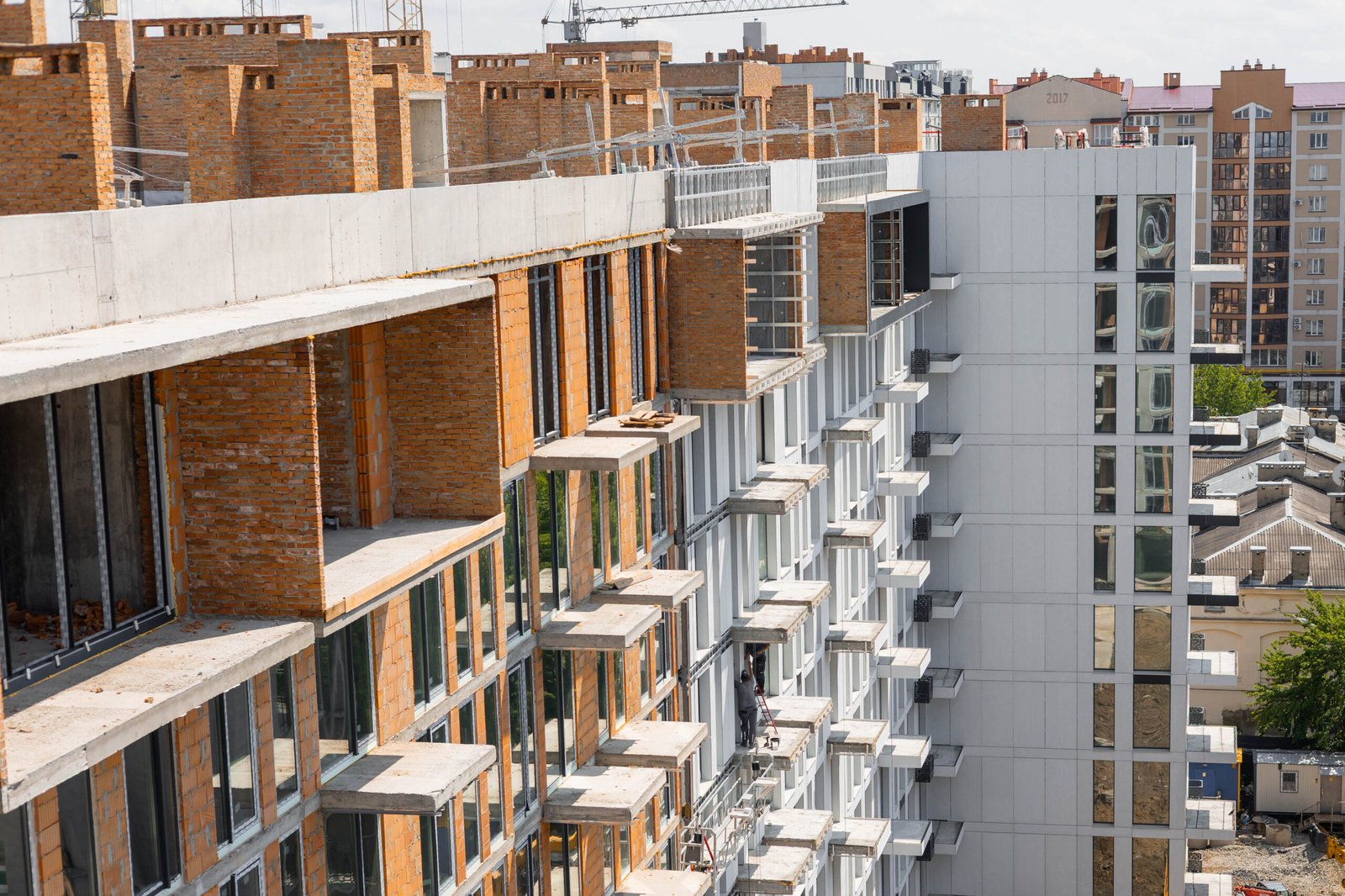

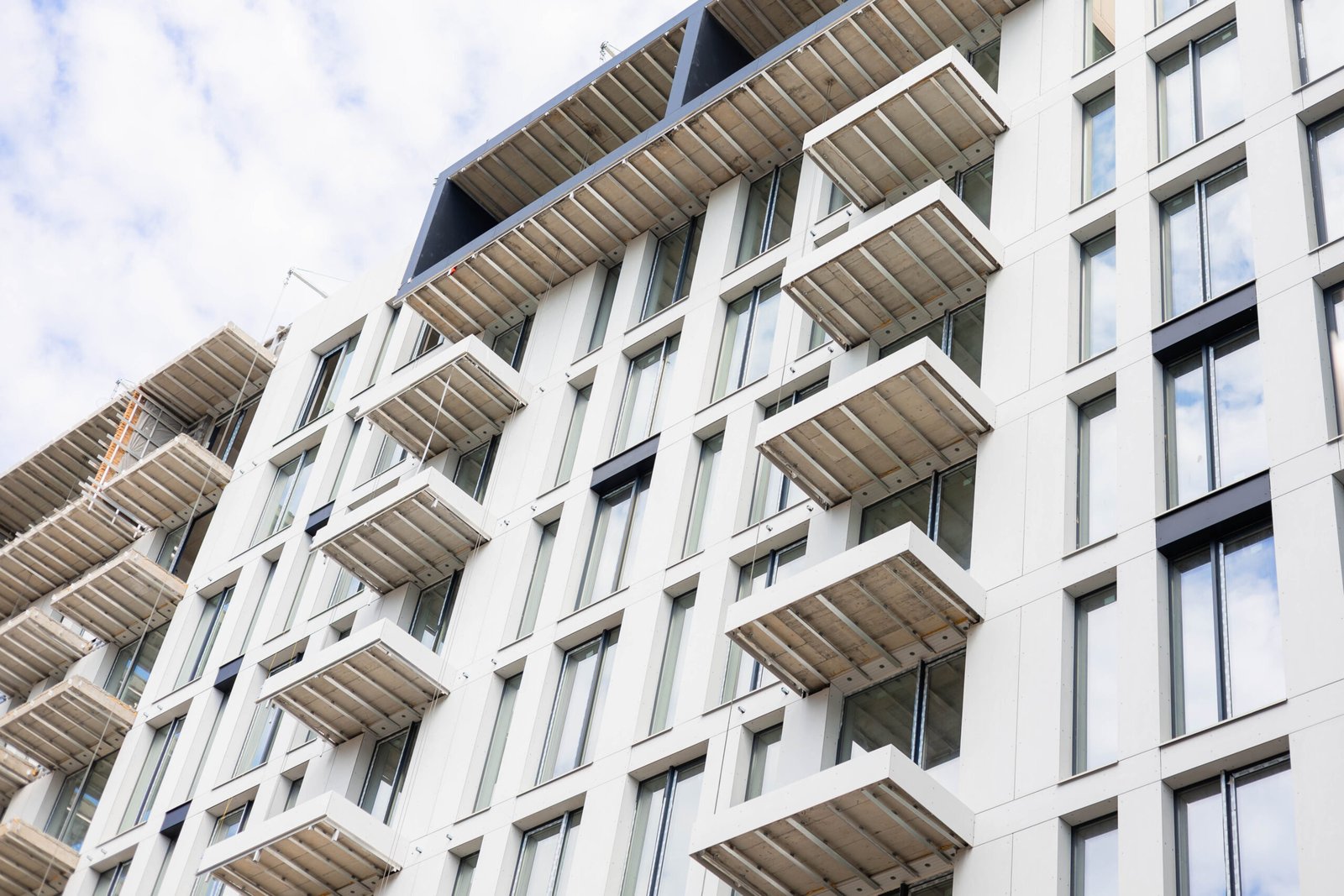

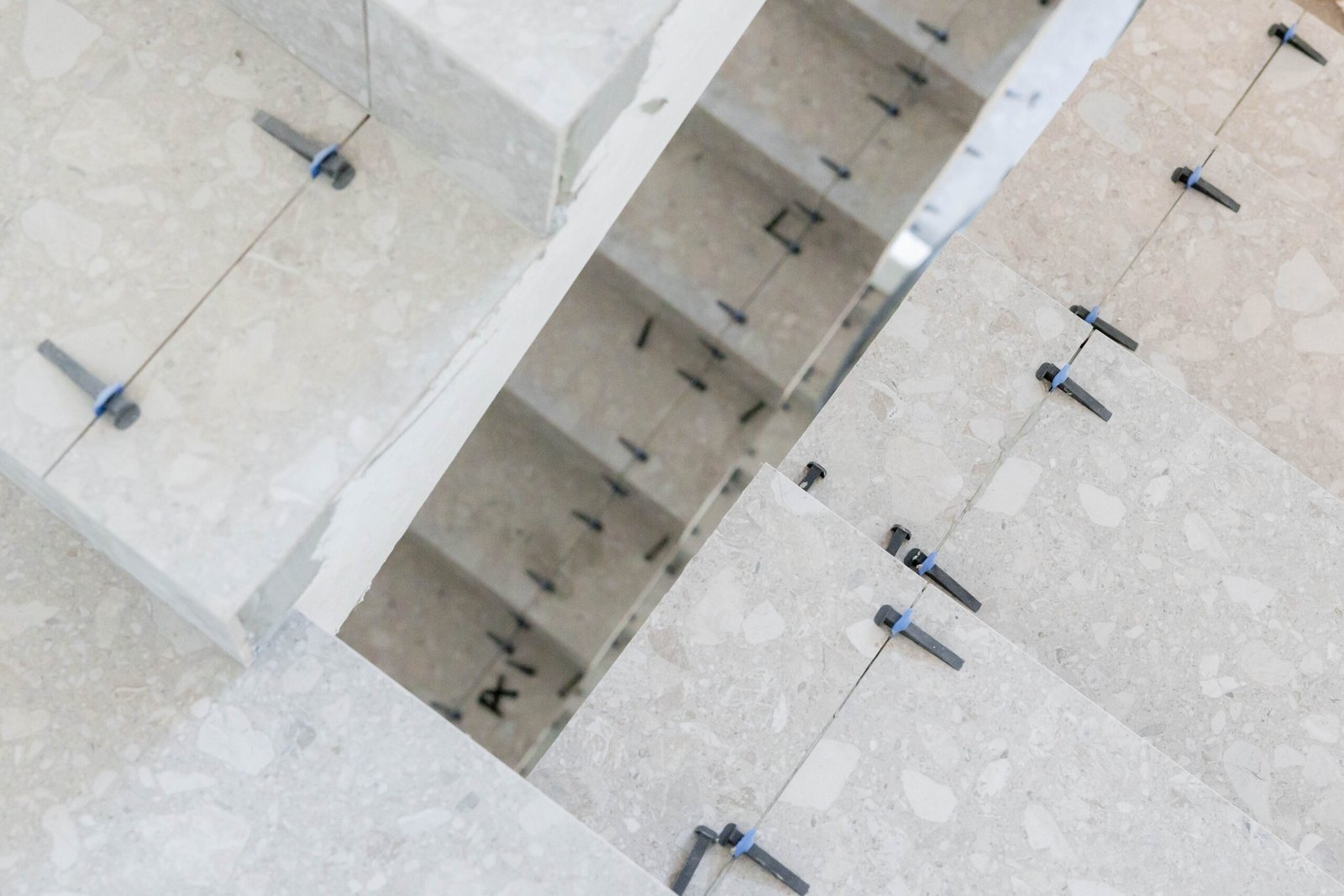

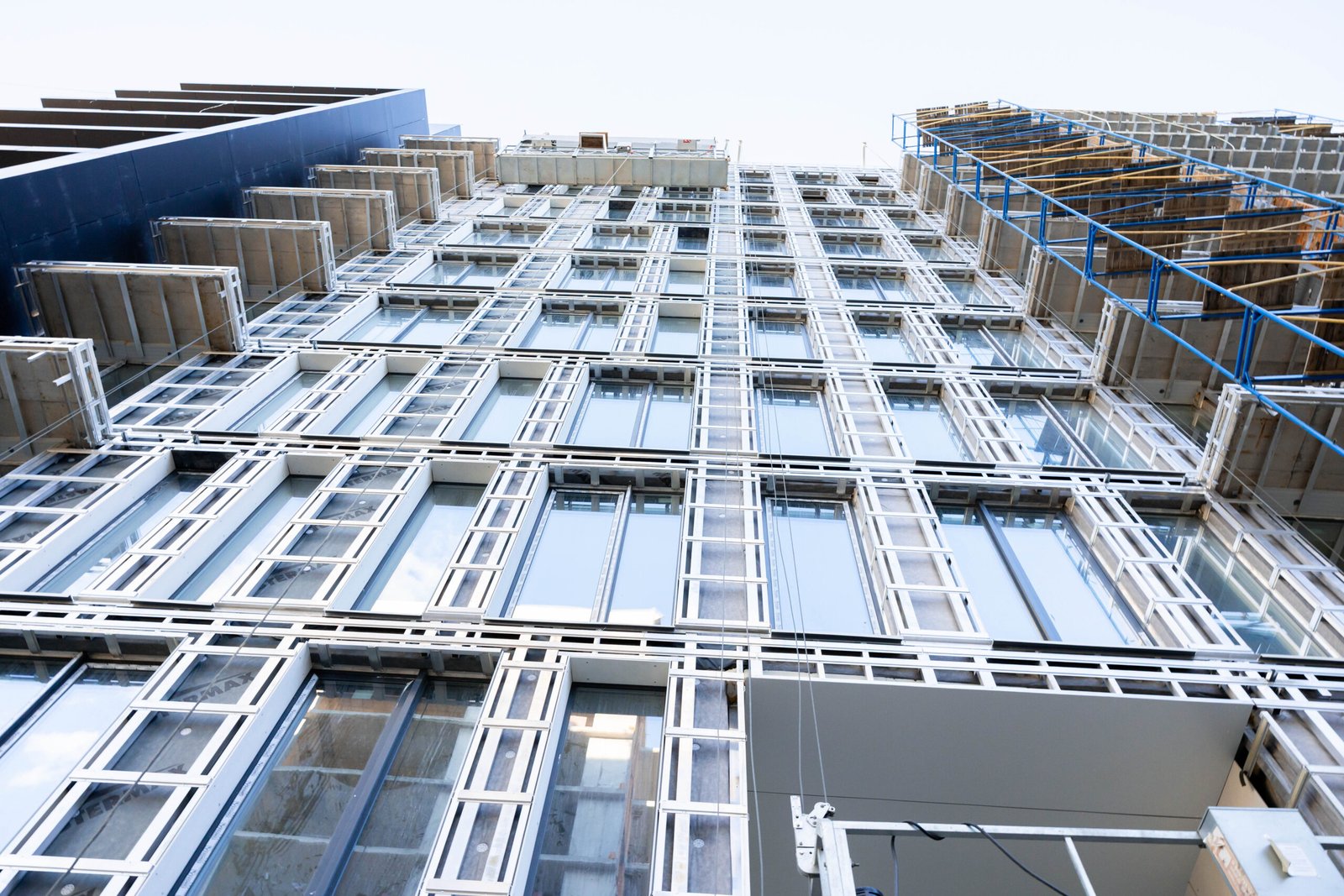

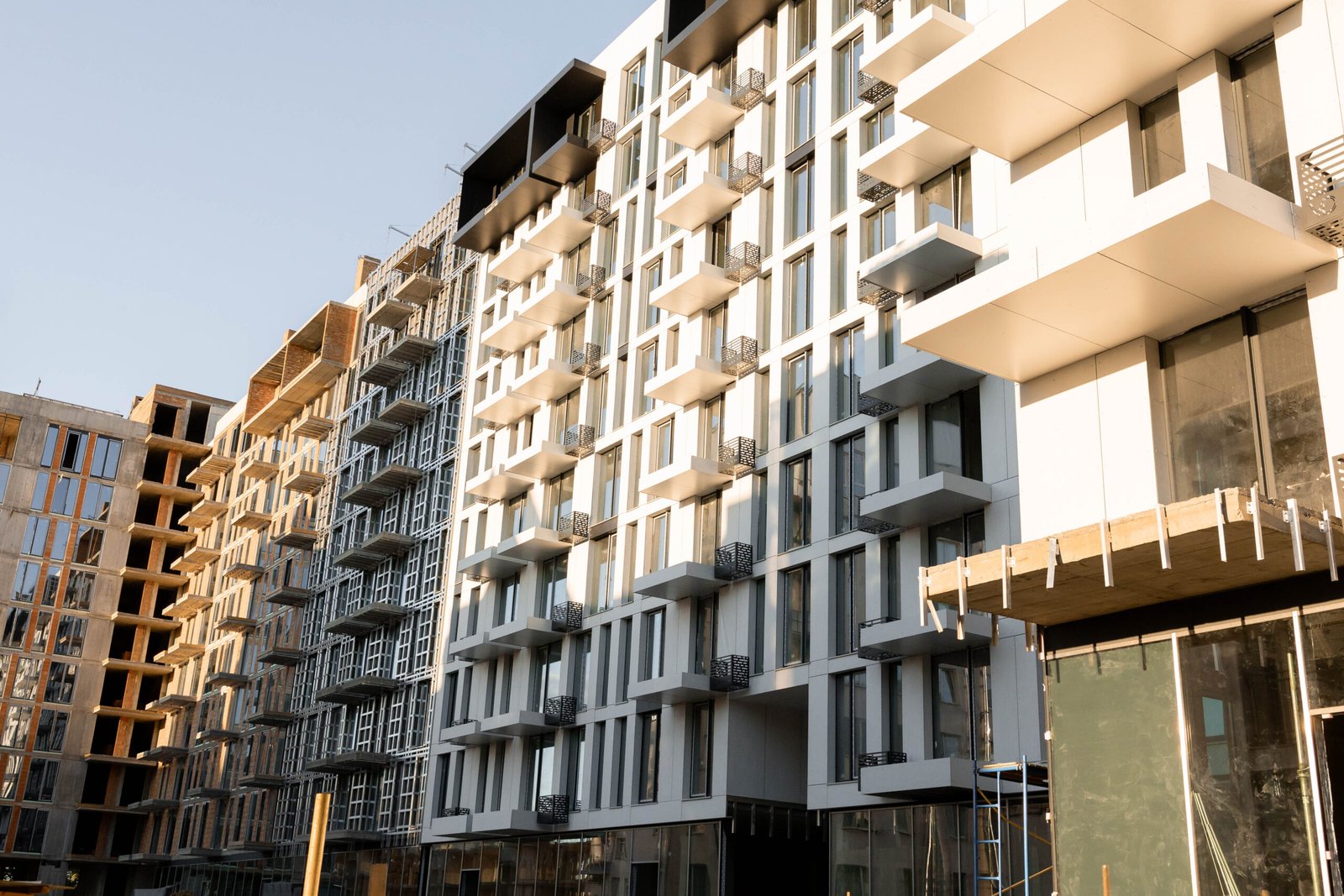

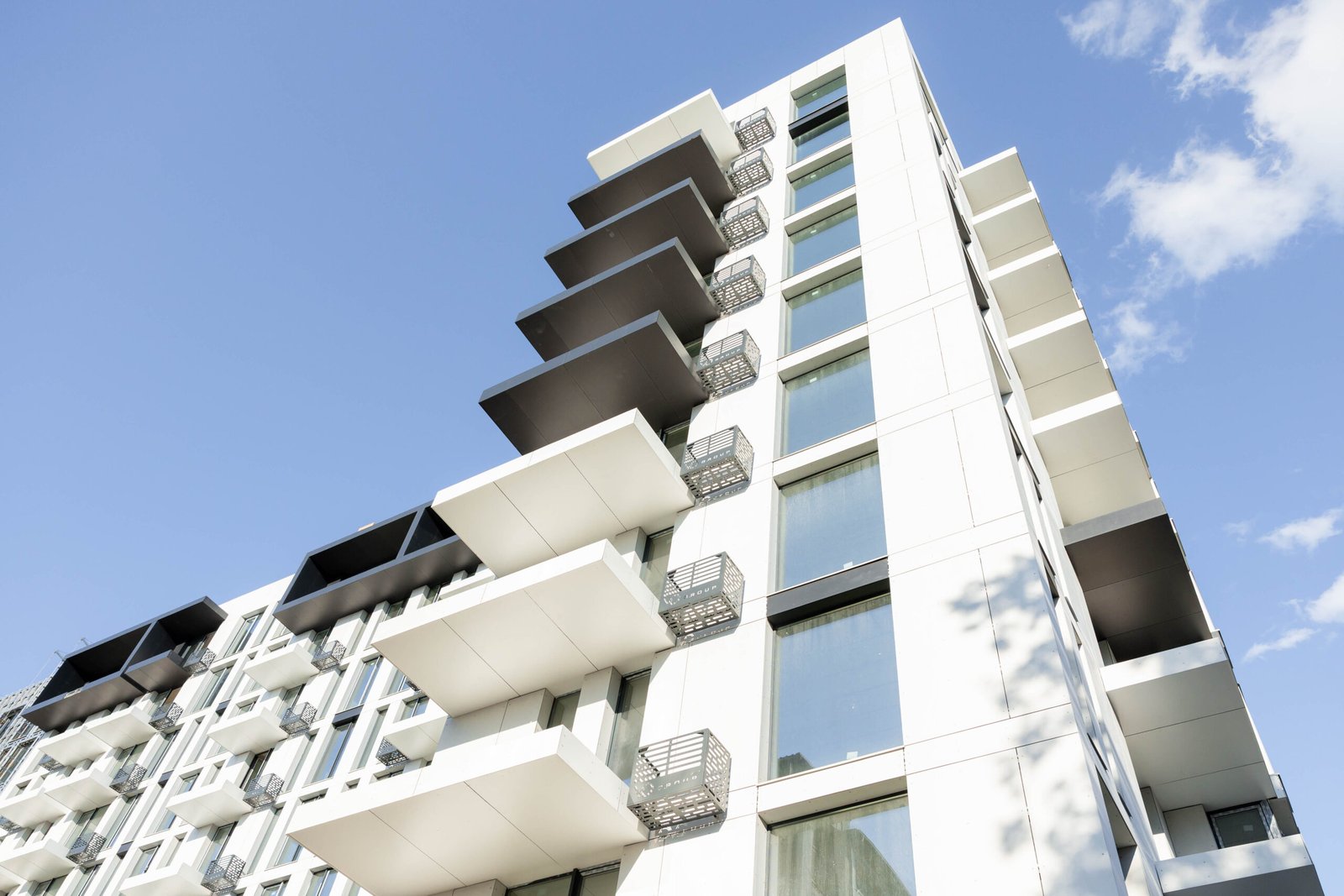

У першій черзі Skyline тривають активні внутрішні та фасадні роботи. У 1–2 під’їздах монтаж вікон виконано на 98%, тривають штукатурні роботи на 10 поверсі та сходових маршах, продовжується оздоблення фасаду — монтаж каркасу під вентильований фасад і встановлення фіброцементних панелей. Також триває монтаж корзин кондиціонерів, виконано бетонні підготовки на балконах та облаштовується виїзд із підземного паркінгу.

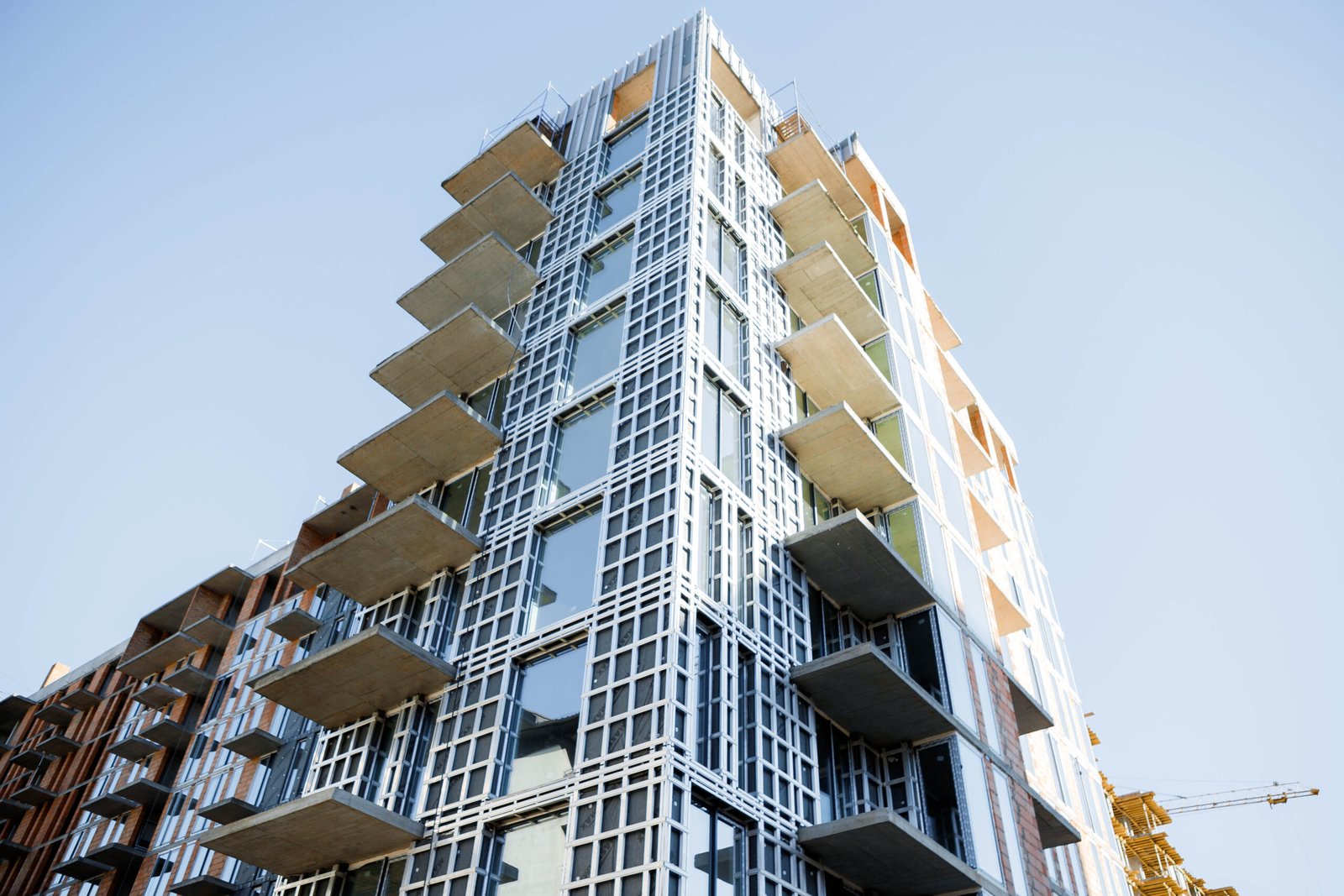

У 3–4 під’їздах завершено монтаж електрики, сантехнічних стояків, прокладання кабелів інтернет-мережі та встановлення вікон на 93%. Триває штукатурка внутрішніх стін і перегородок на 6–10 поверхах, а також підготовка балконів до бетонування.

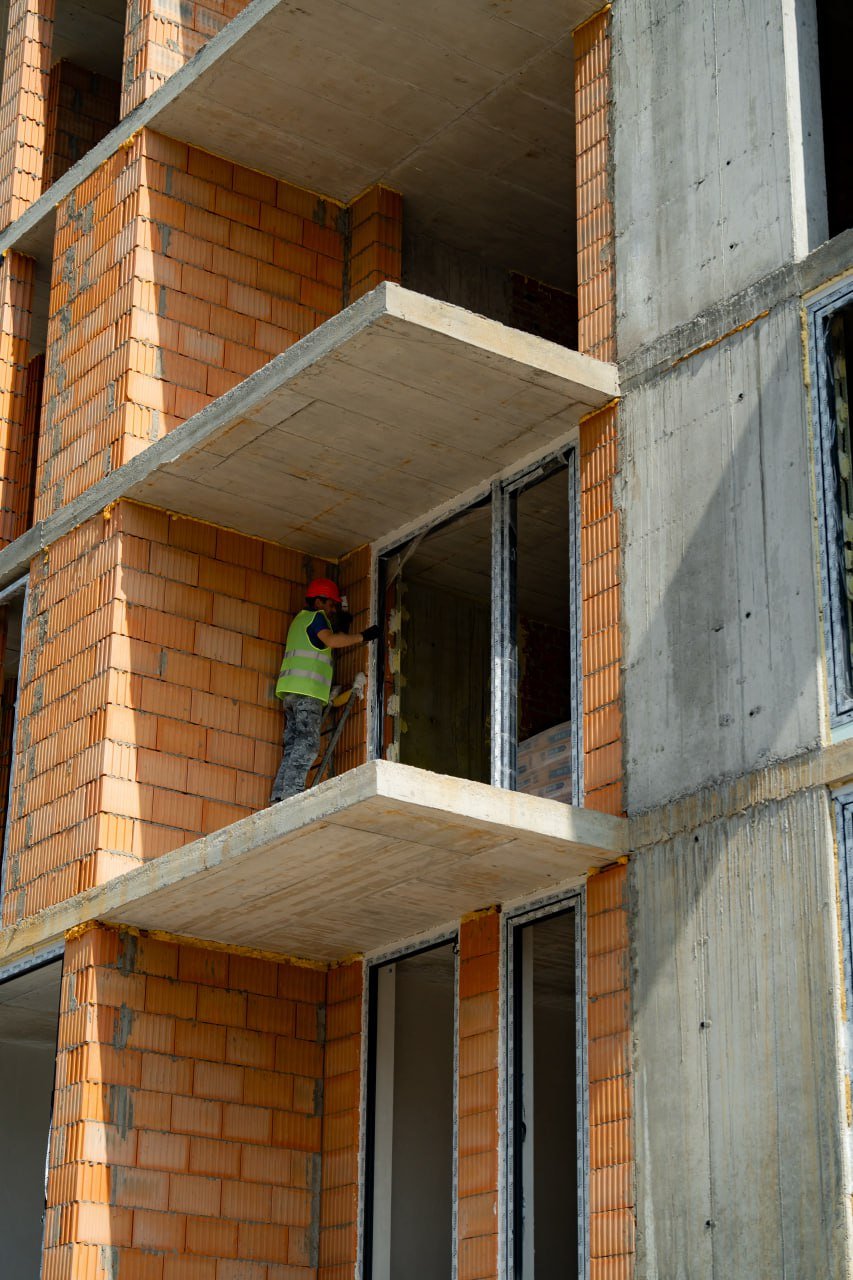

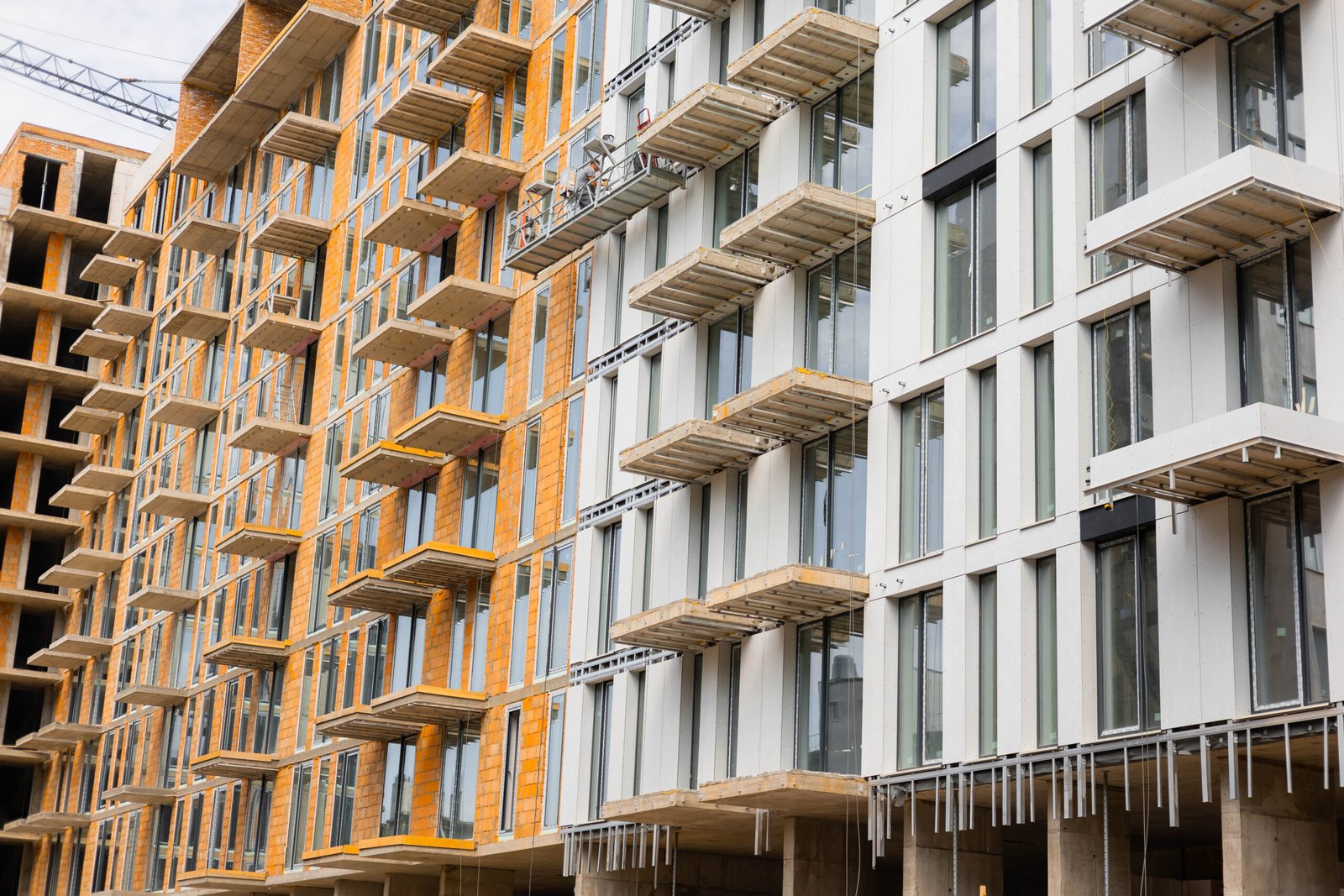

У 5 під’їзді завершено кладку внутрішніх стін і перегородок, монтаж сантехніки та конструкції басейну. Монтаж вікон і дверних блоків виконано на 80%.

Будівництво комплексу впевнено рухається вперед — крок за кроком формуємо сучасний житловий простір у центрі Чернівців.

Січень – Березень 2026

Січень – Березень 2026

Наш обʼєкт перебуває у фазі активного будівництва.
Що змінилось?
1 ЧЕРГА
1-2 підʼїзд:

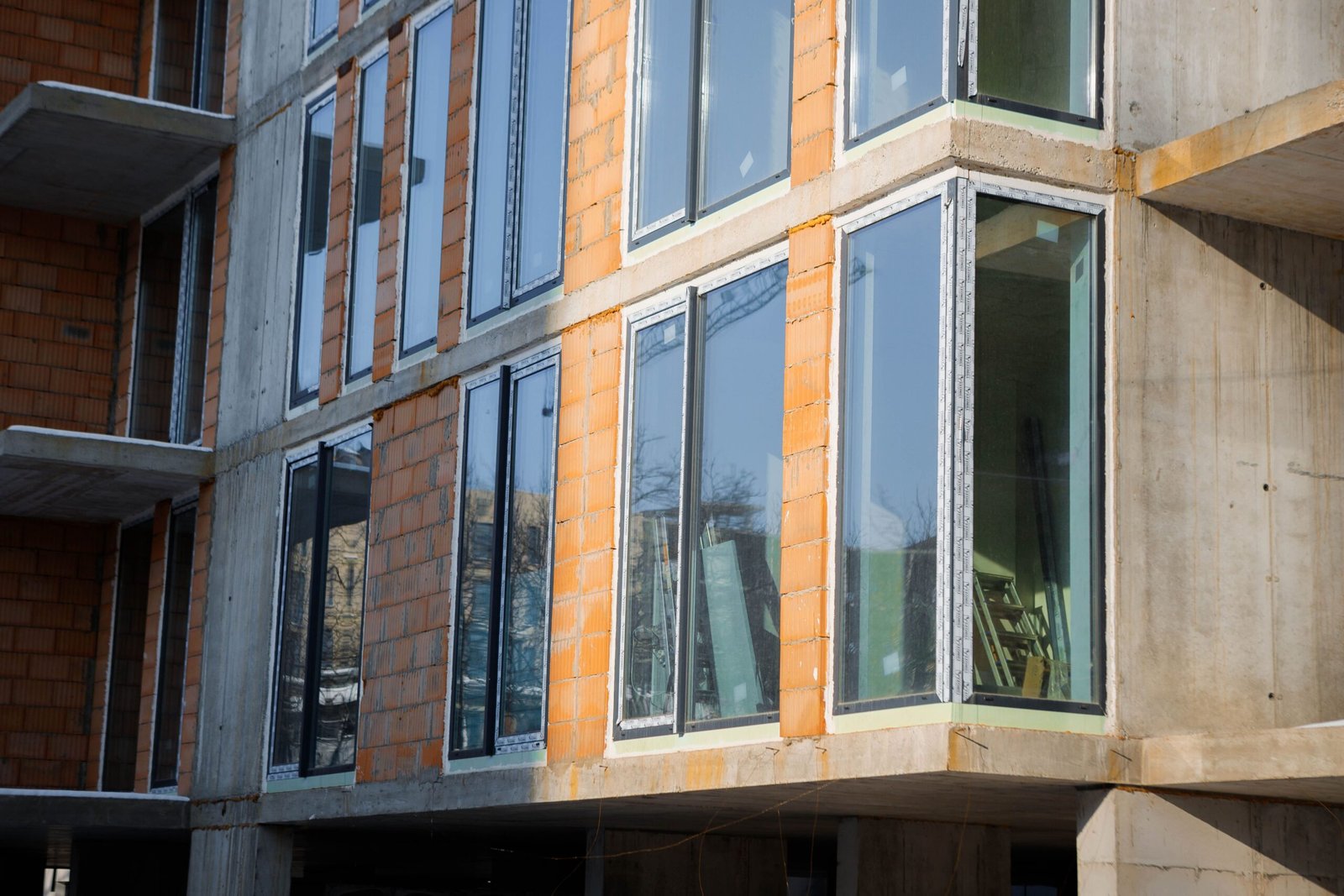

• Монтаж вікон загалом – 98%.
• Алюмінієві системи змонтовані повністю, триває скління.
• 9 поверх тривають штукатурні роботи.

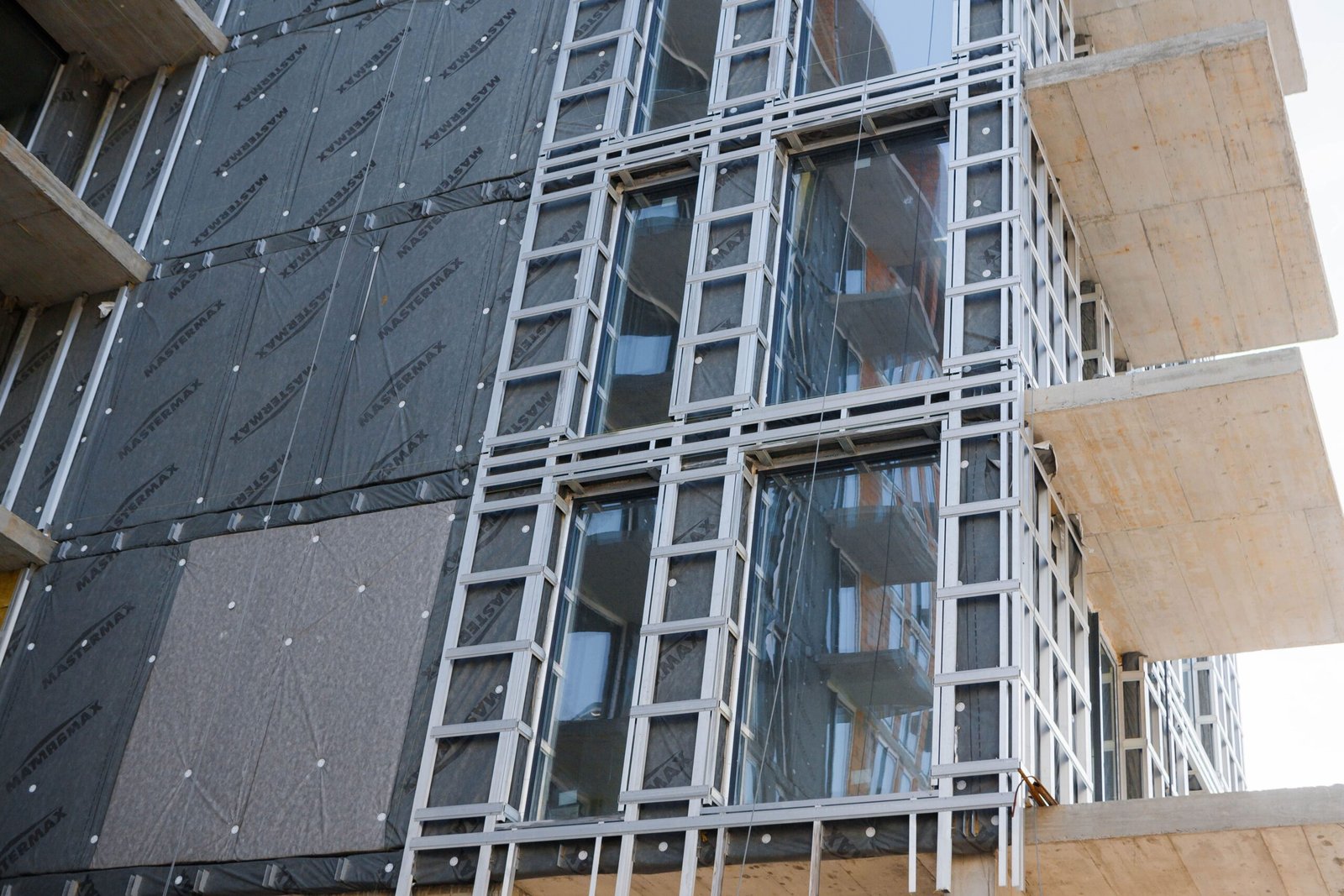

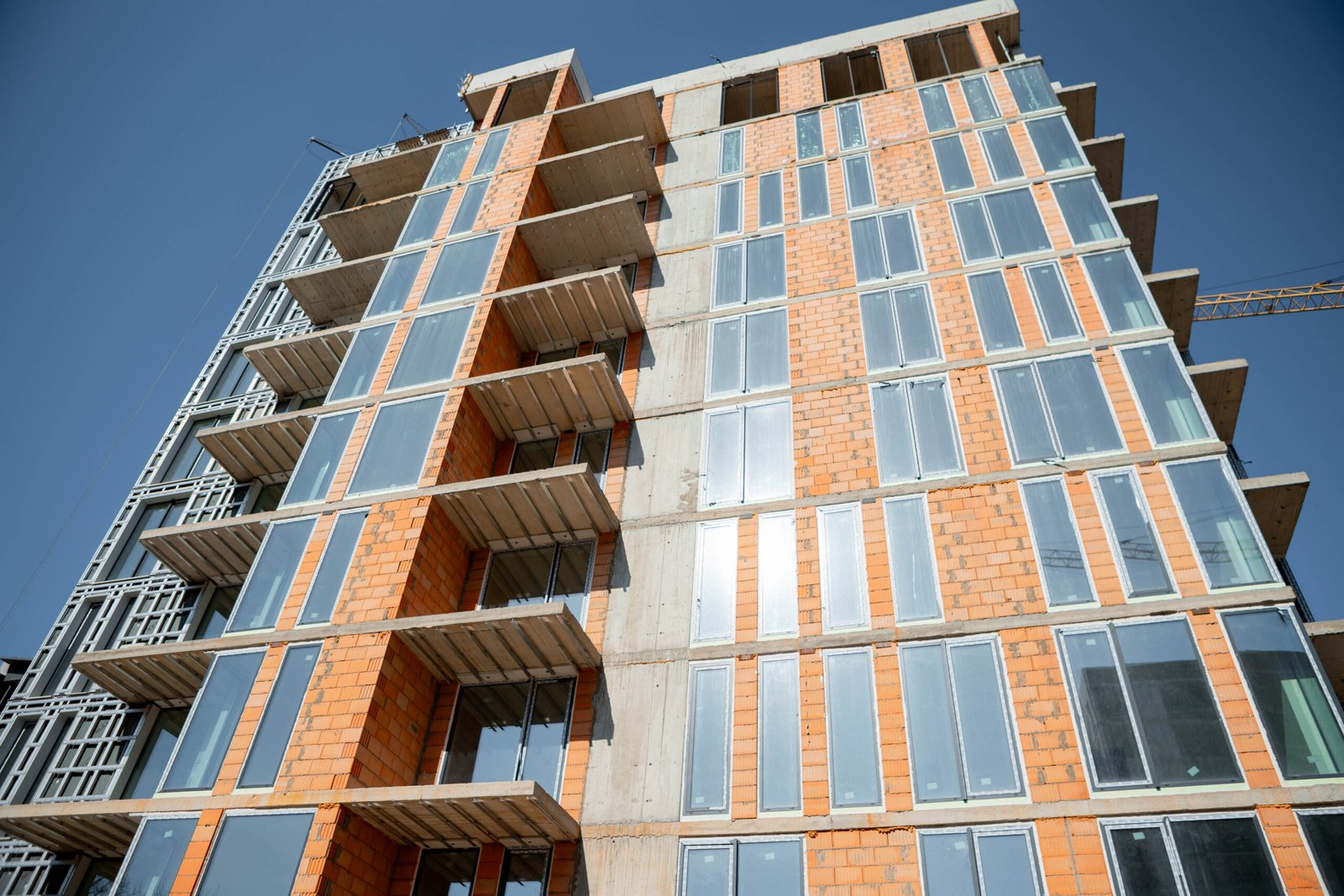

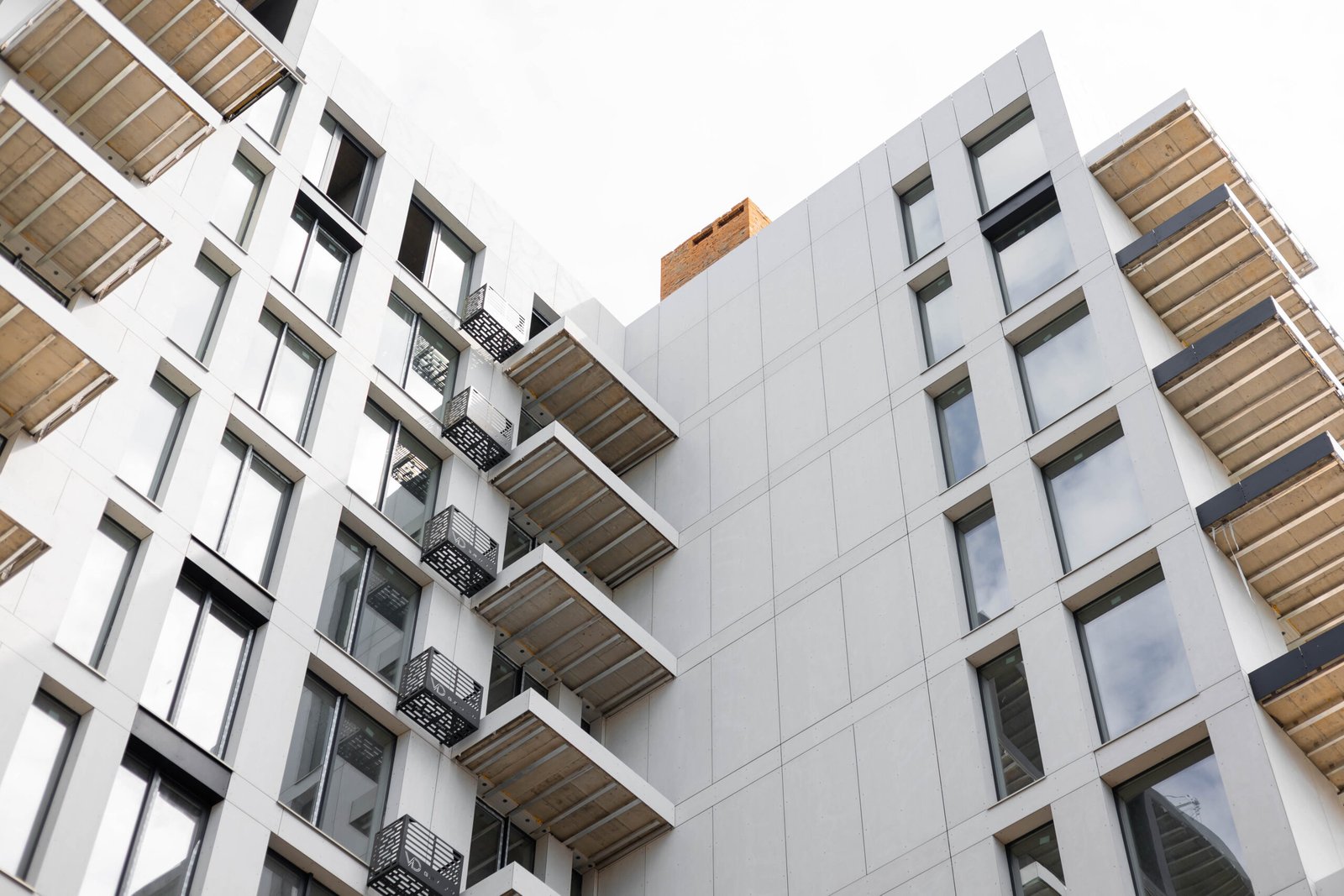

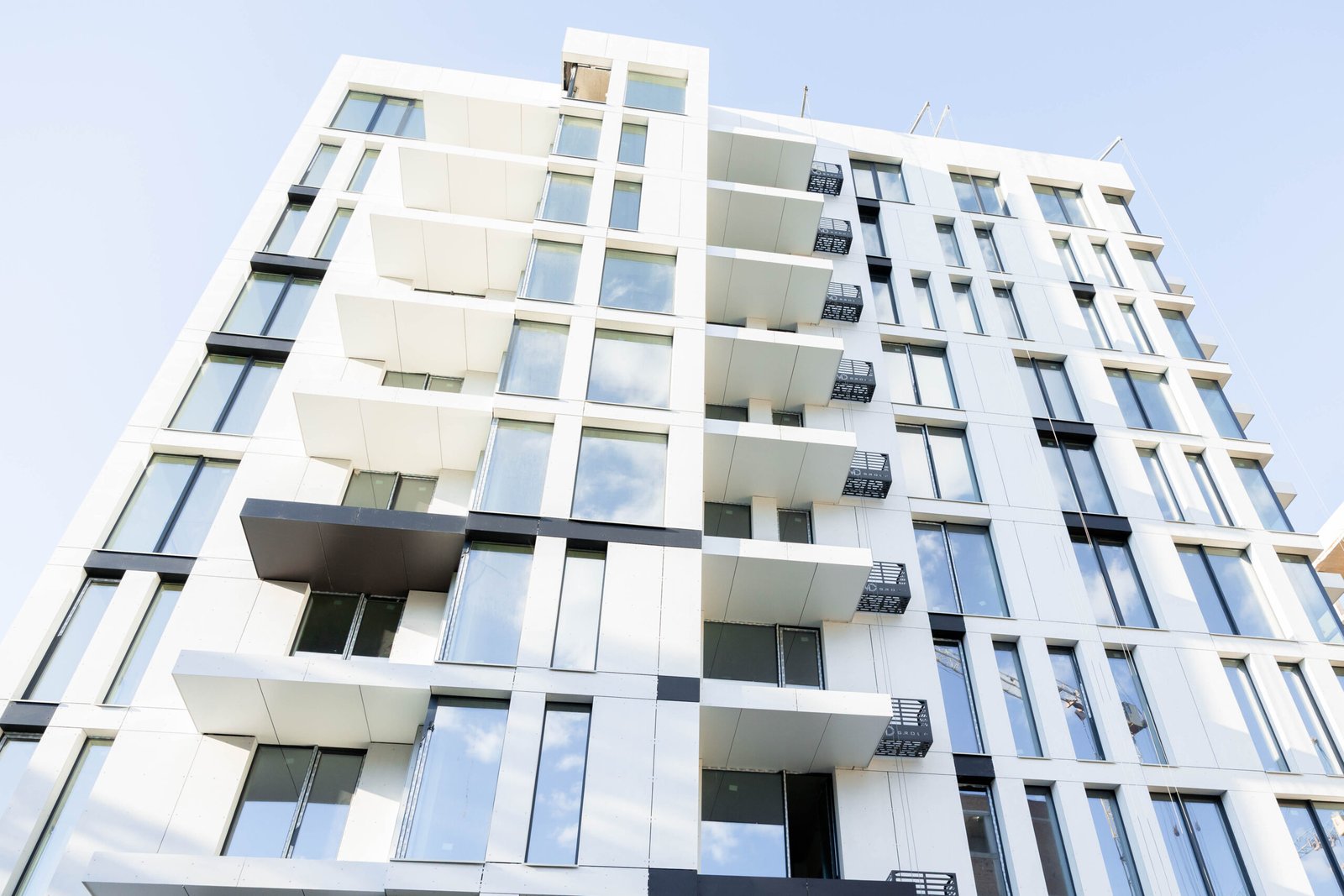

• Триває оздоблення фасаду: монтаж каркасу під вентильований фасад та встановлення фіброцементних панелей.
• Завершена прибудова паркінгу мінус 2-гий поверх.
3-4 підʼїзд:

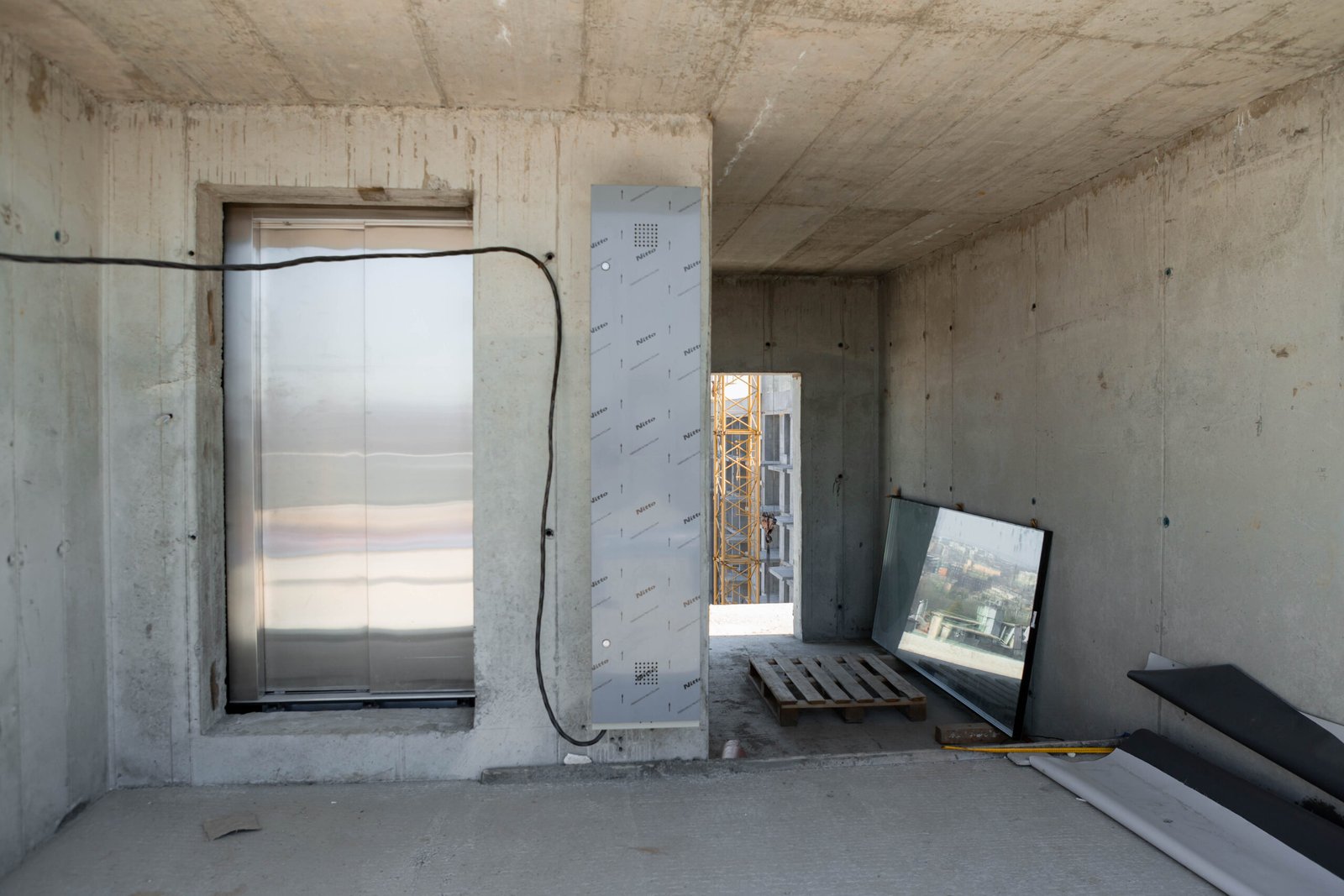

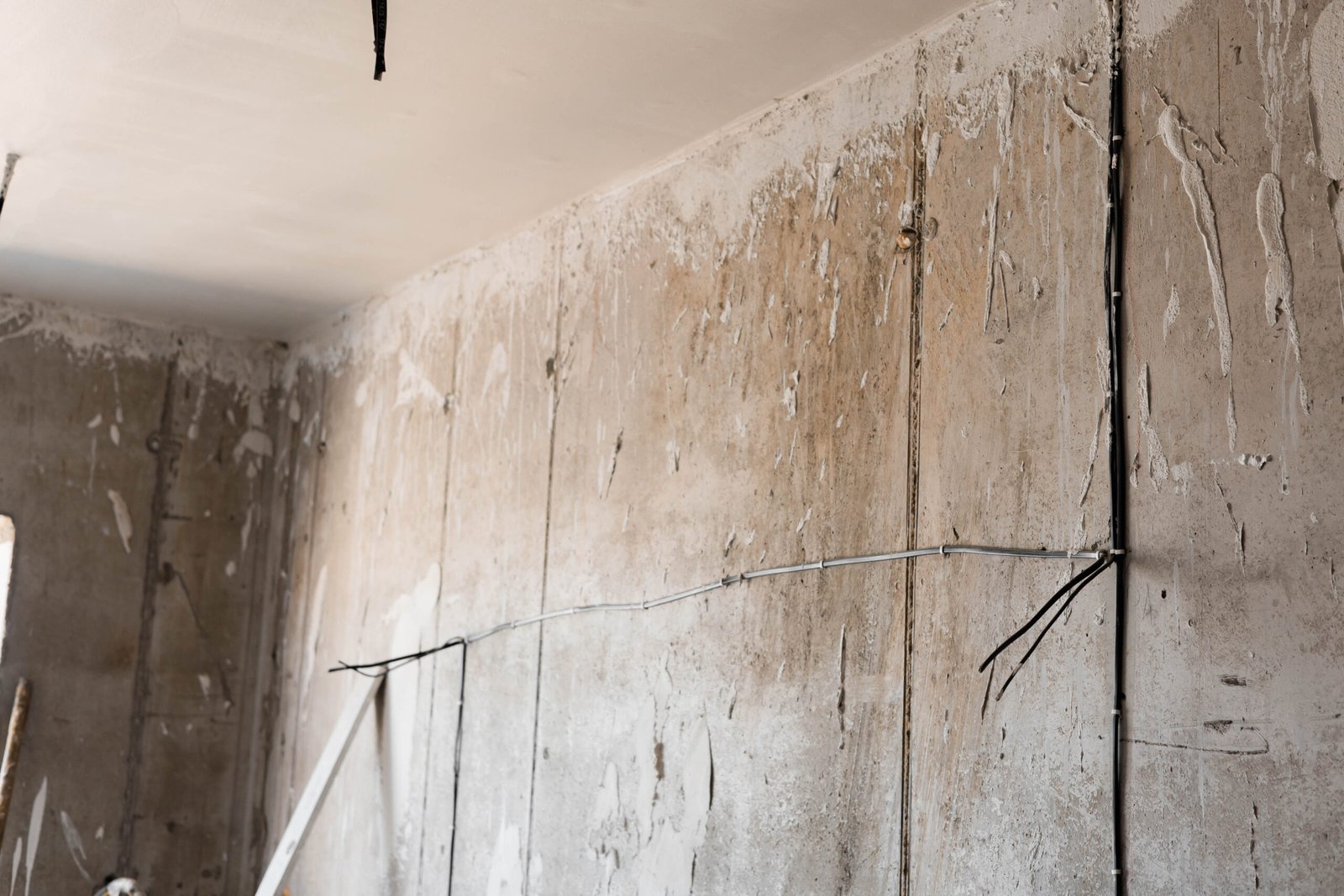

• Монтаж електрики завершено.
• Підʼєднано інтернет-мережу.
монтаж алюмінієвих систем завершено на 90%.
• Ліфти встановлені.
5 підʼїзд:

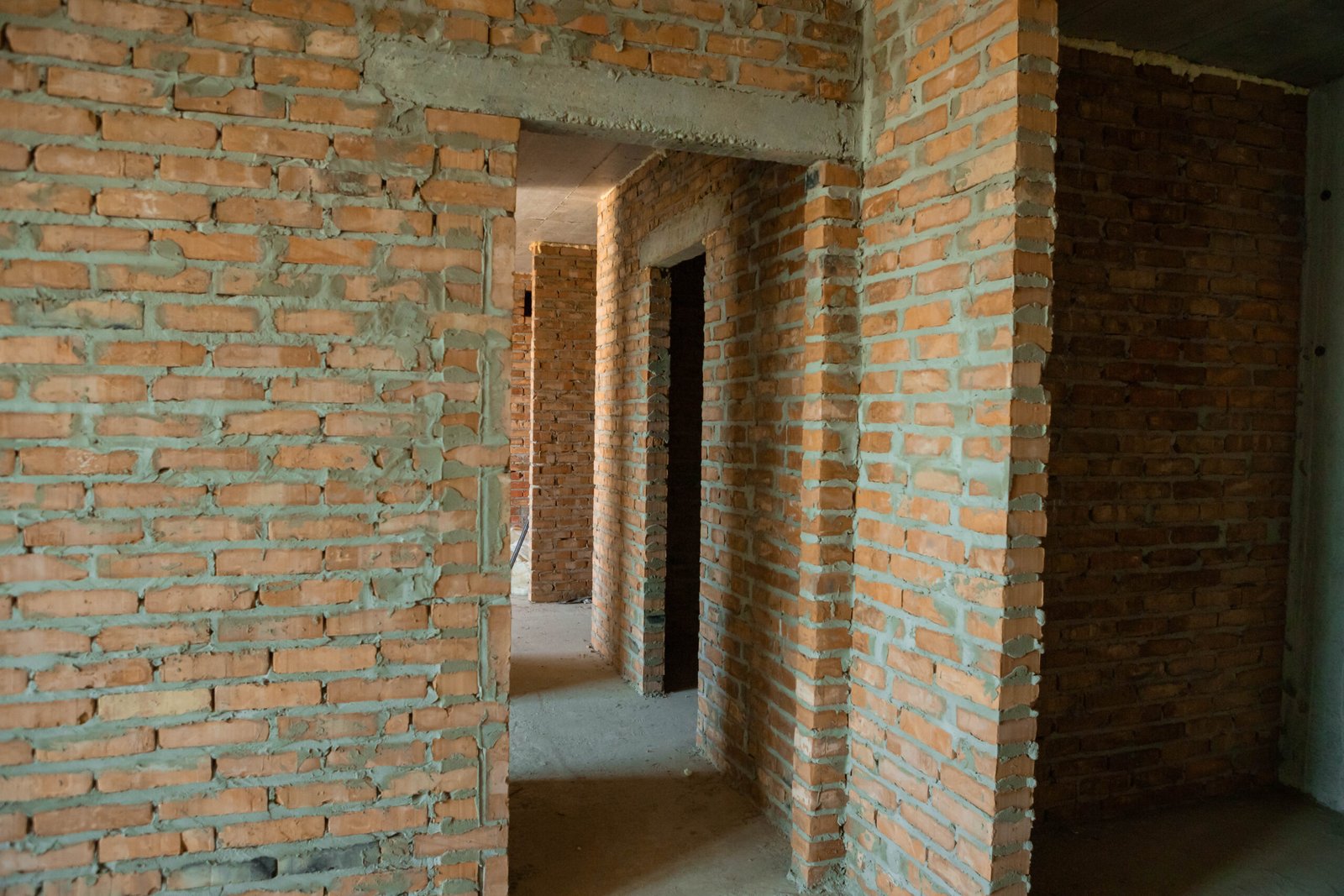

• Триває внутрішня кладка цеглою на 3 поверсі.
• На даху залита стяжка під монтаж басейну.
• Розпочато монтаж алюмінієвих систем під фасад.
2 ЧЕРГА:
• Монолітні роботи закінчено.
• Триває завіз матеріалів для подальших робіт.

Листопад – Грудень 2025

Листопад – Грудень 2025

Будівництво Skyline триває згідно з графіком. Роботи активно ведуться як у першій, так і в другій чергах.

1 черга

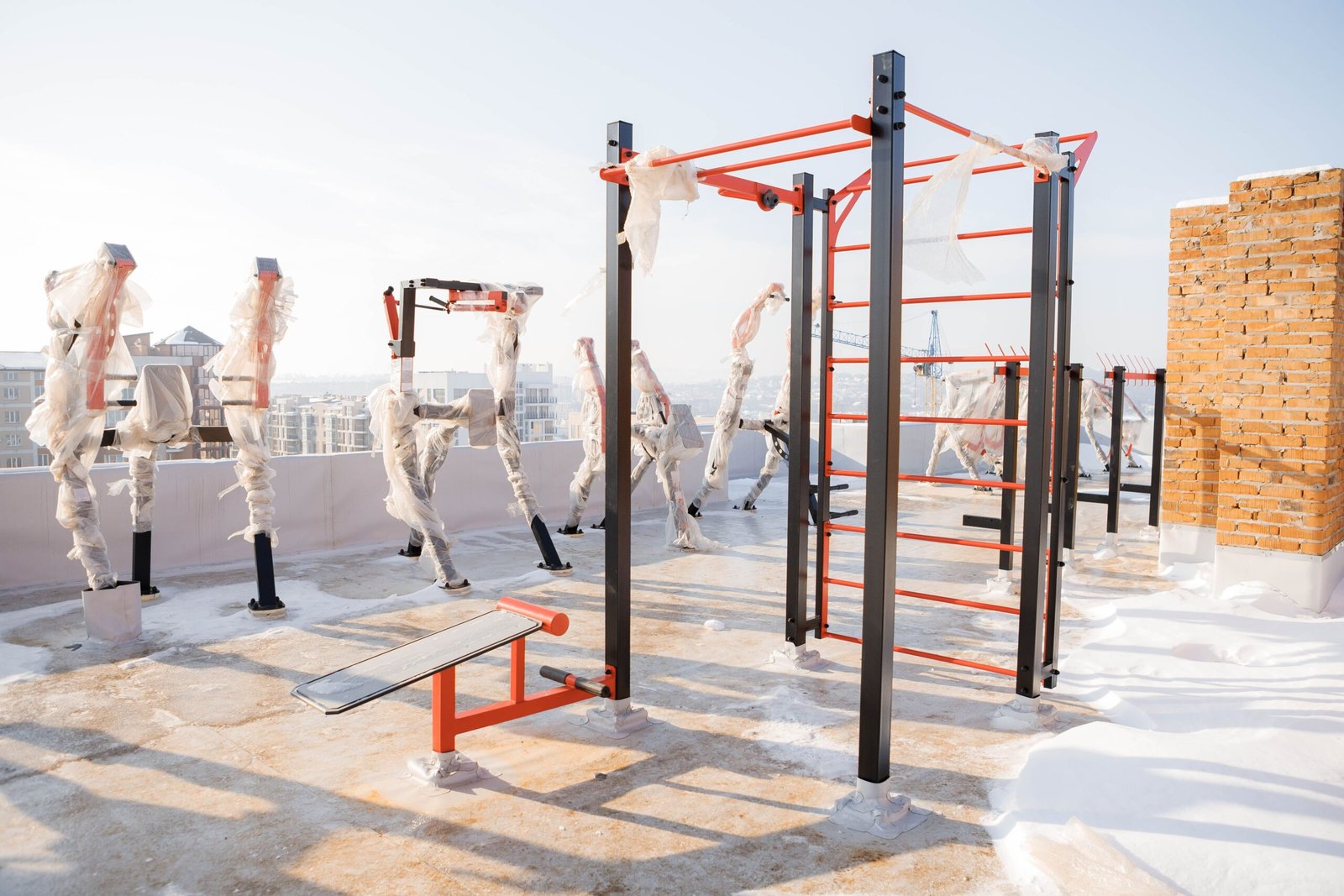

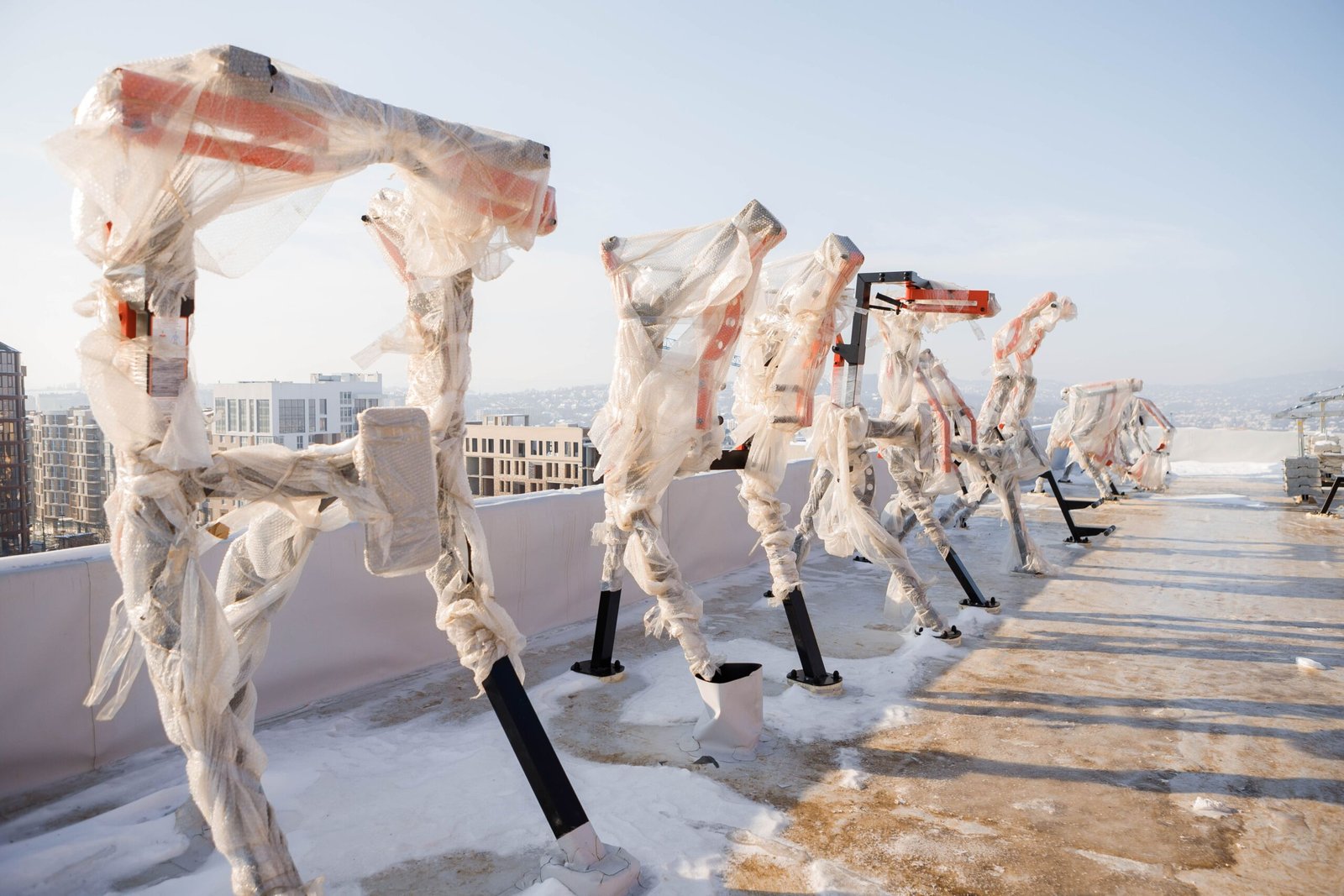

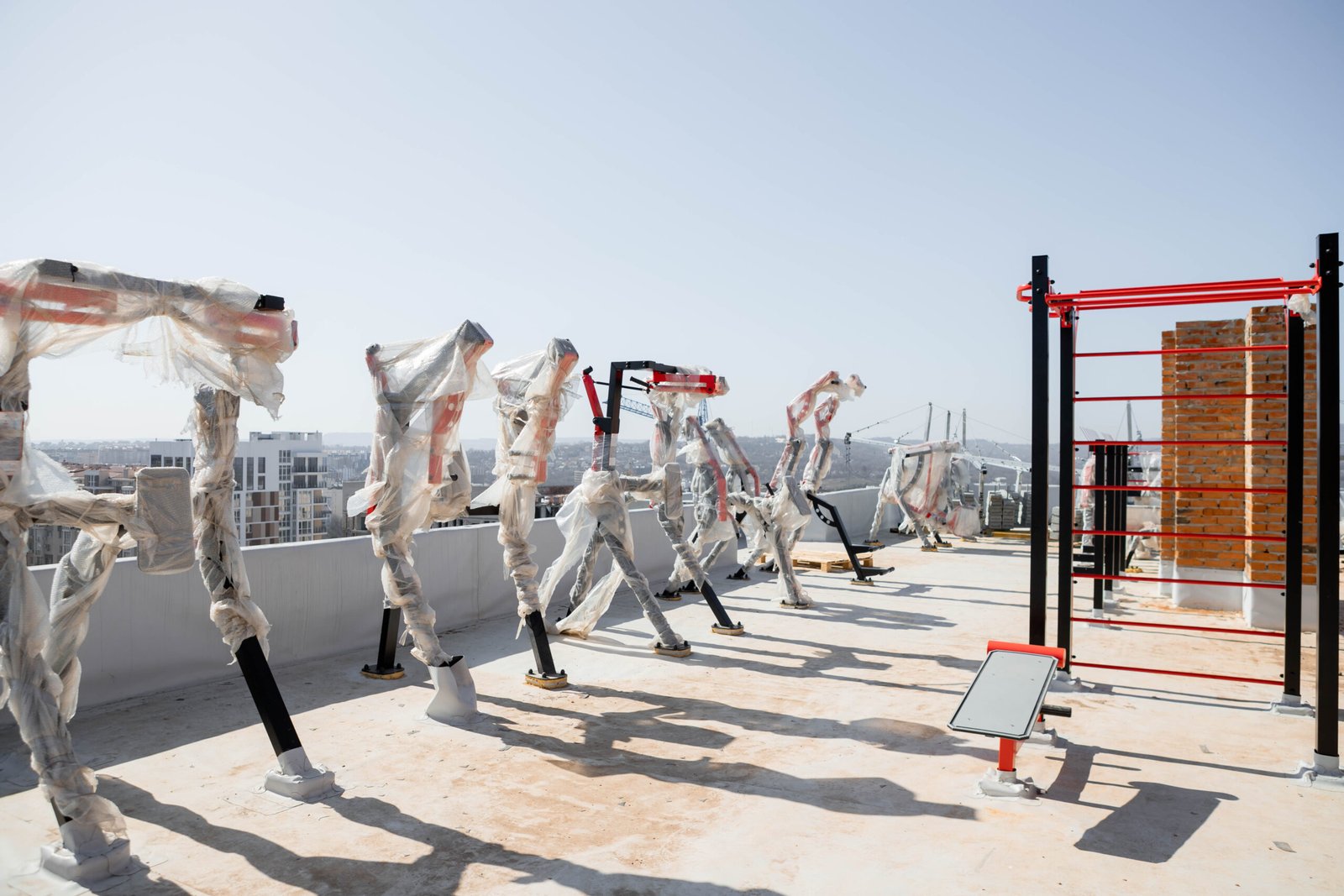

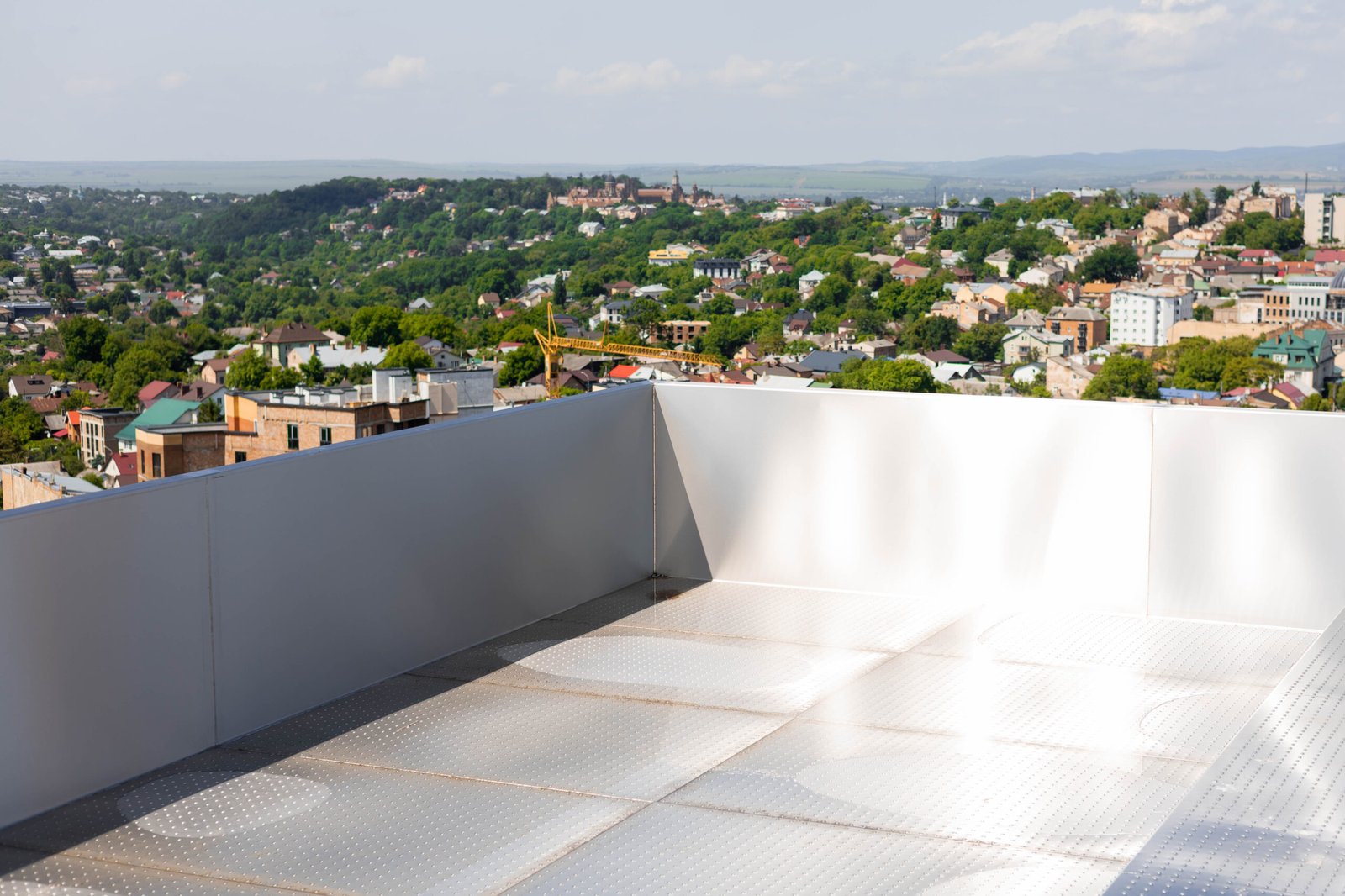

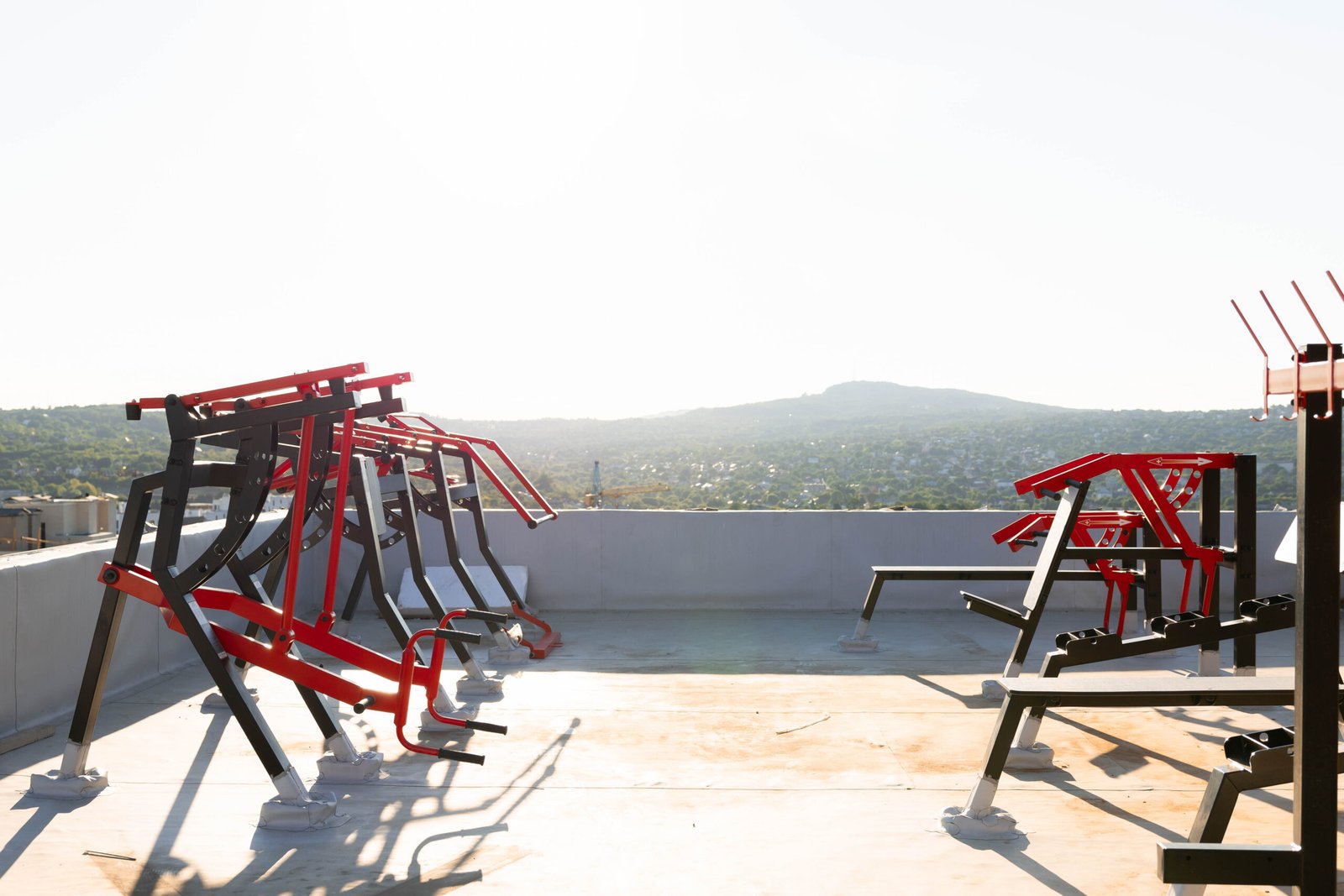

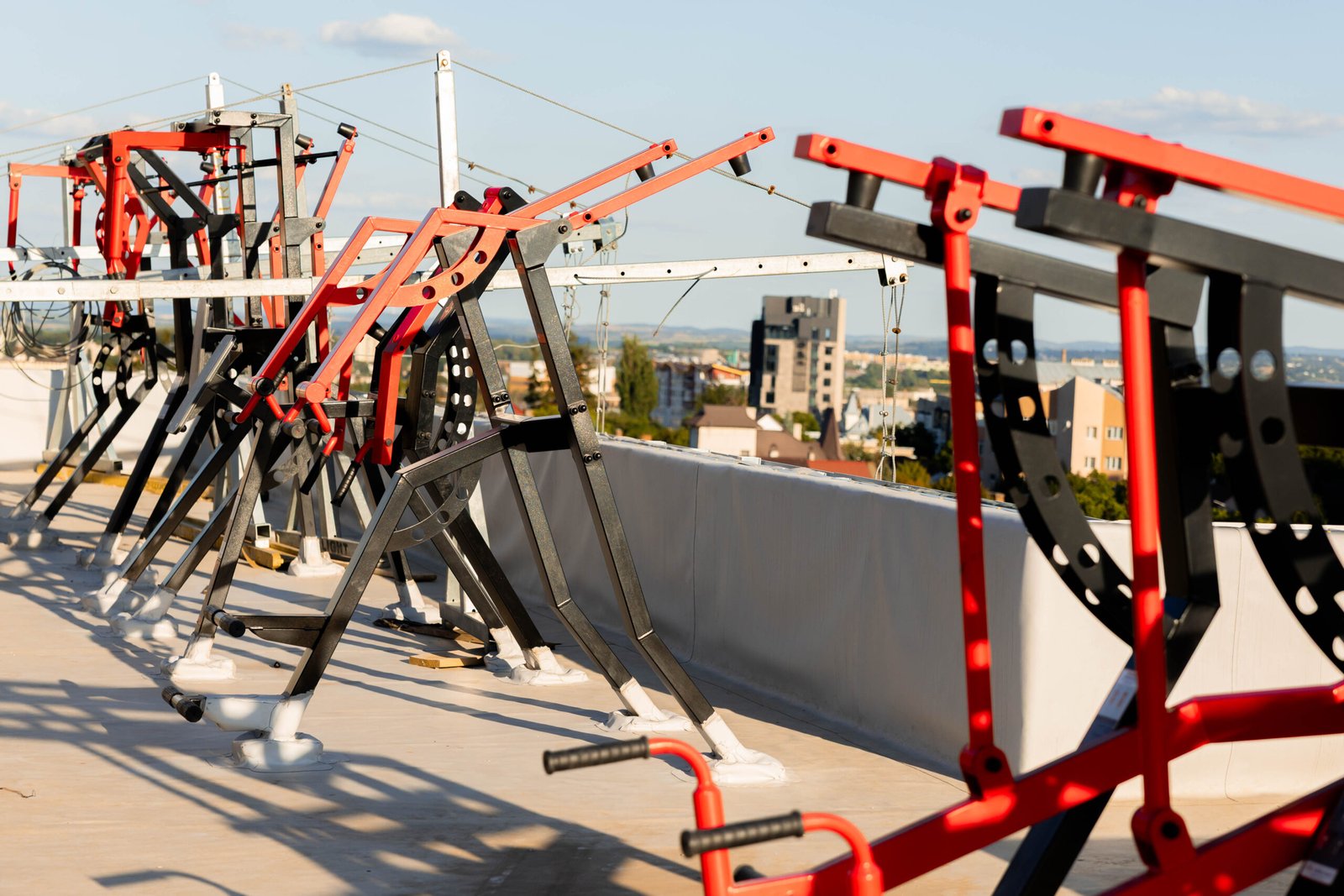

У 1–2 під’їздах завершена цегляна кладка, змонтовано ліфти, монтаж вікон виконано на 90%. Тривають штукатурні роботи на 9 поверсі. Дах перекрито мембранним покриттям, встановлено спортивні тренажери.
У 1 під’їзді розпочато оздоблення фасаду: змонтовано каркас під вентильований фасад, виконано утеплення мінватою 100 мм, проведено розведення труб водопостачання.

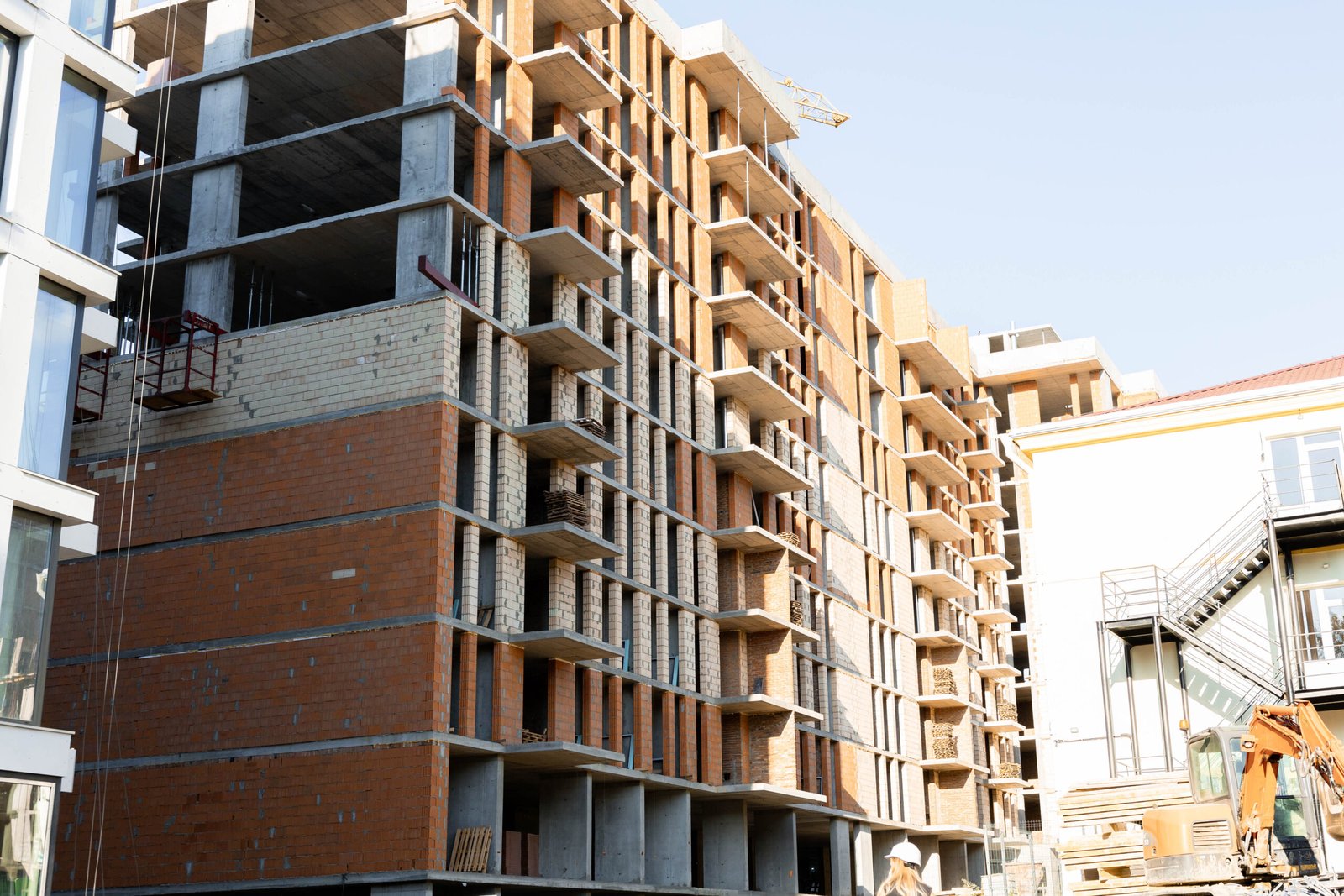

У 3–4 під’їздах завершено монолітні роботи, повністю змуровані зовнішні стіни та димоходи, змонтовано ліфти. На 9 поверсі виконано міжквартирні перегородки.

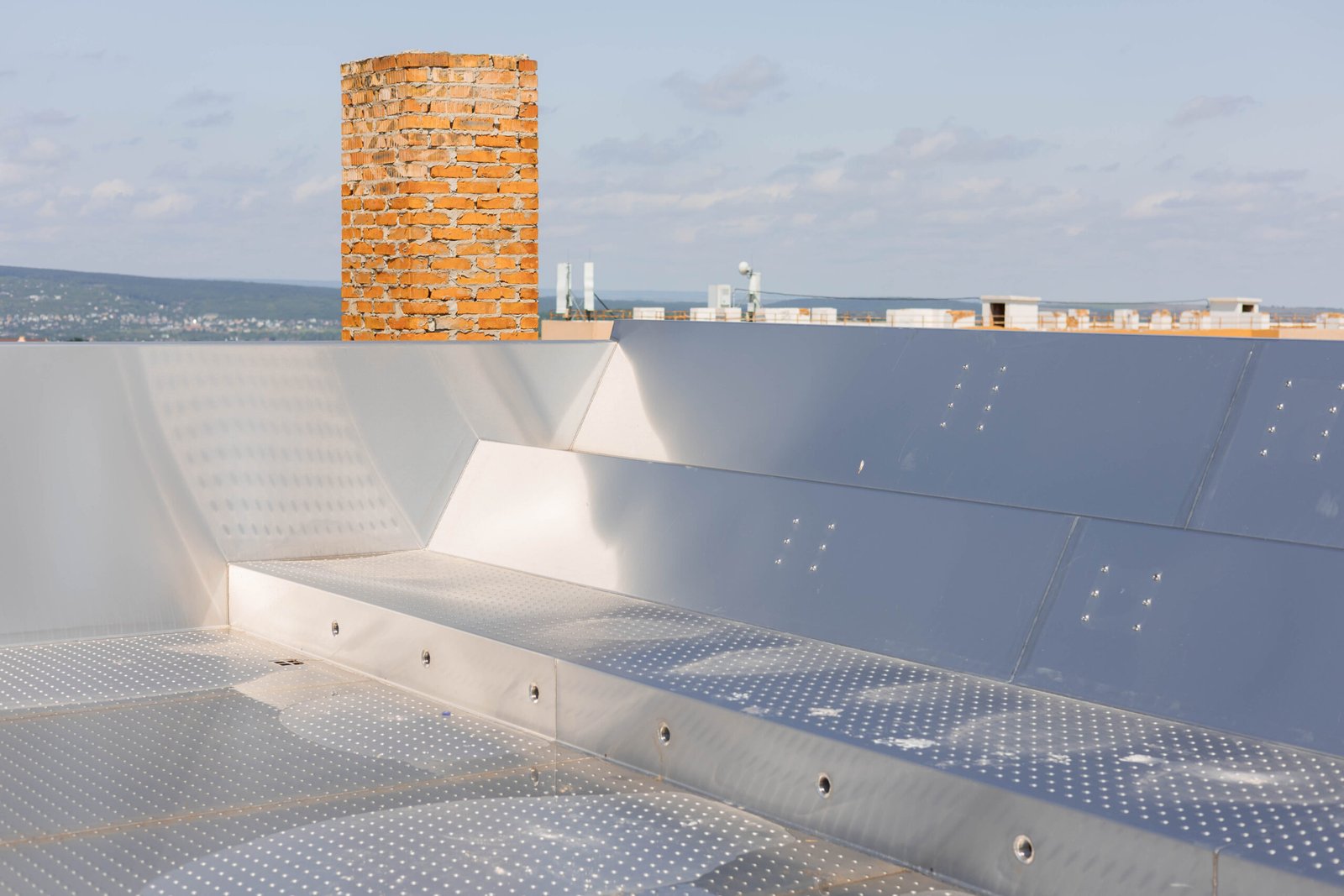

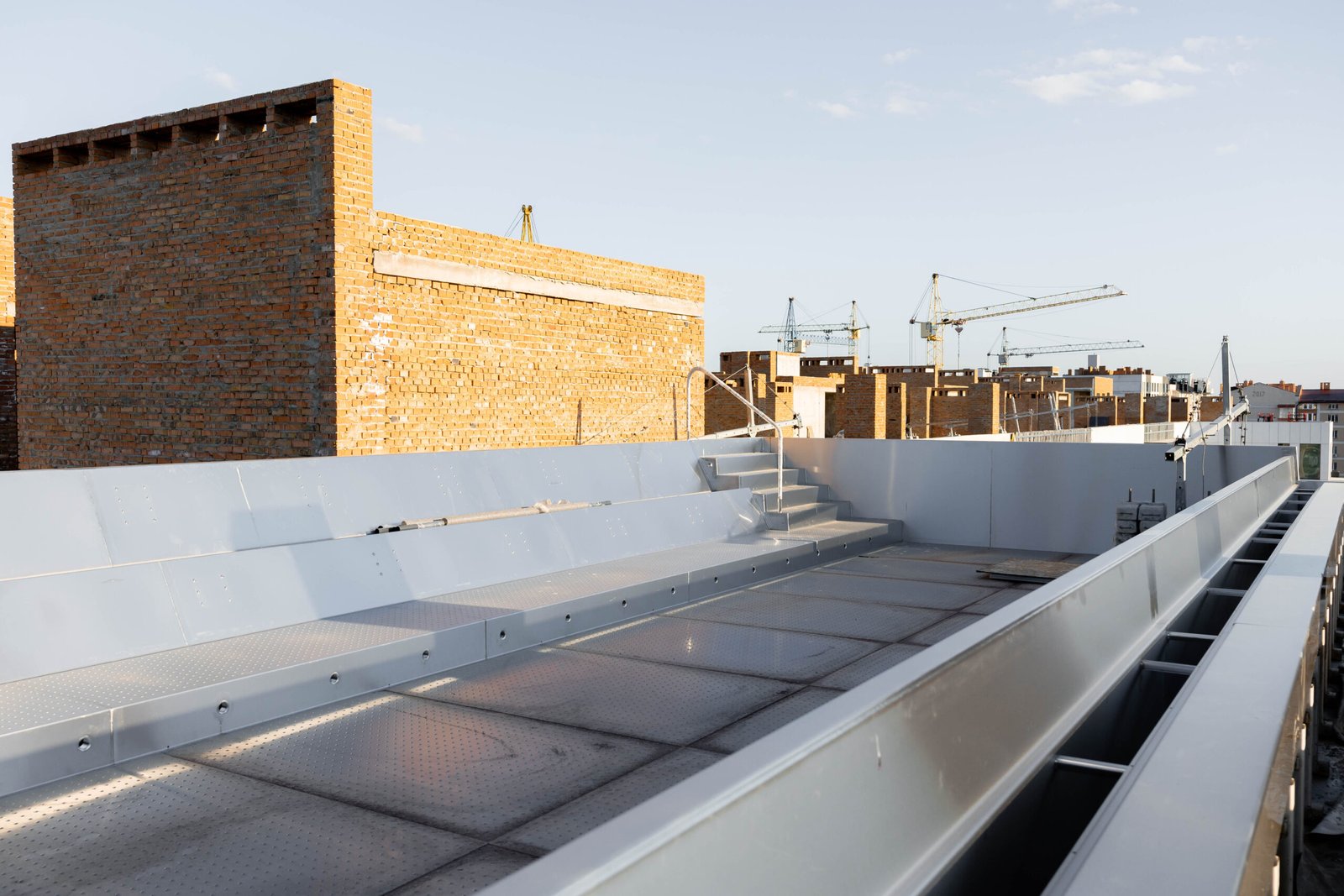

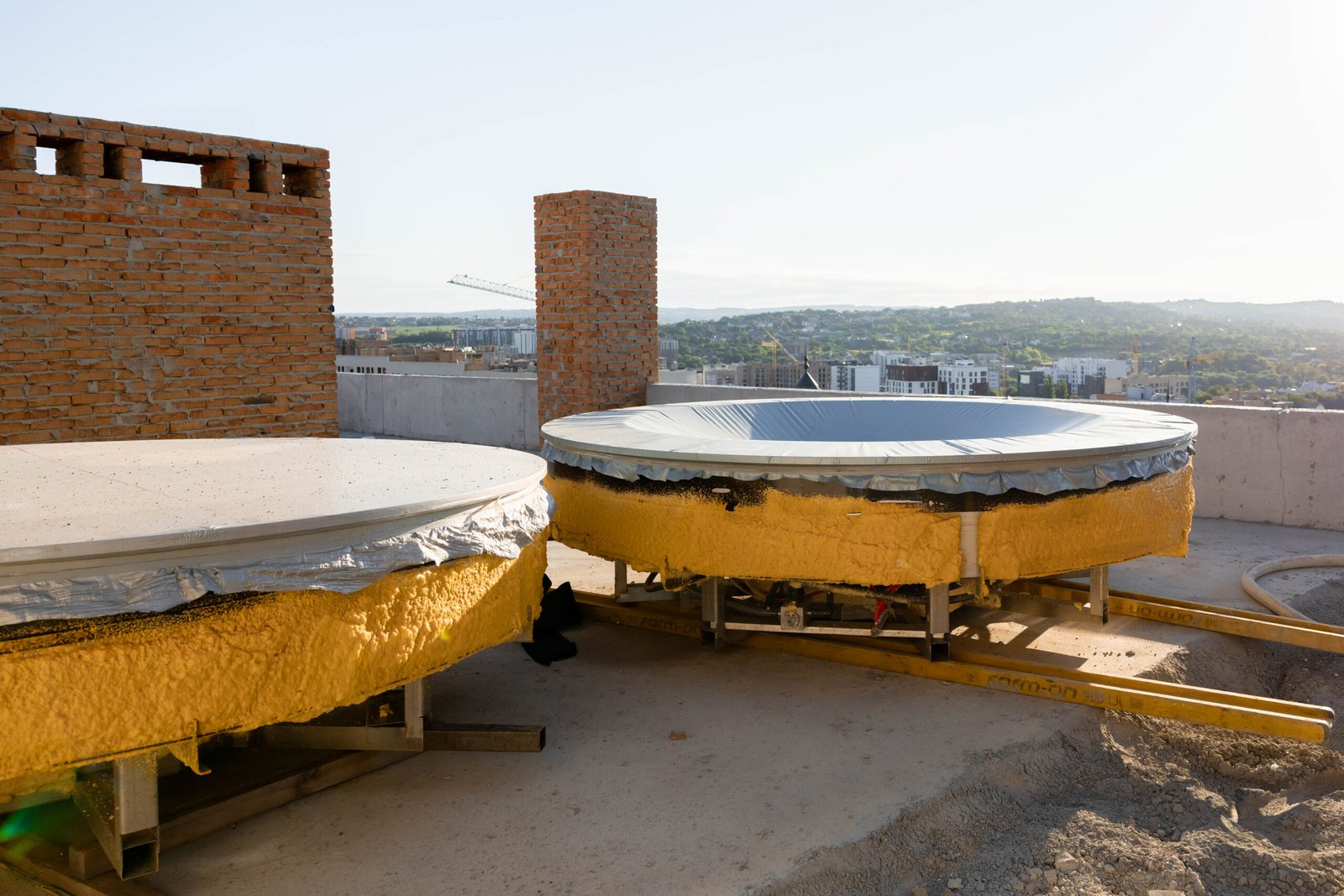

У 5 під’їзді завершено мурування зовнішніх стін, виконано стяжку на даху, тривають роботи з підпірною стінкою.

2 черга
Завершено моноліт у всіх під’їздах. Проводяться роботи з облаштування підземного паркінгу та розпочато підготовку до мурування зовнішніх стін — на об’єкт завозиться керамоблок.

Вересень – Жовтень 2025

Вересень – Жовтень 2025

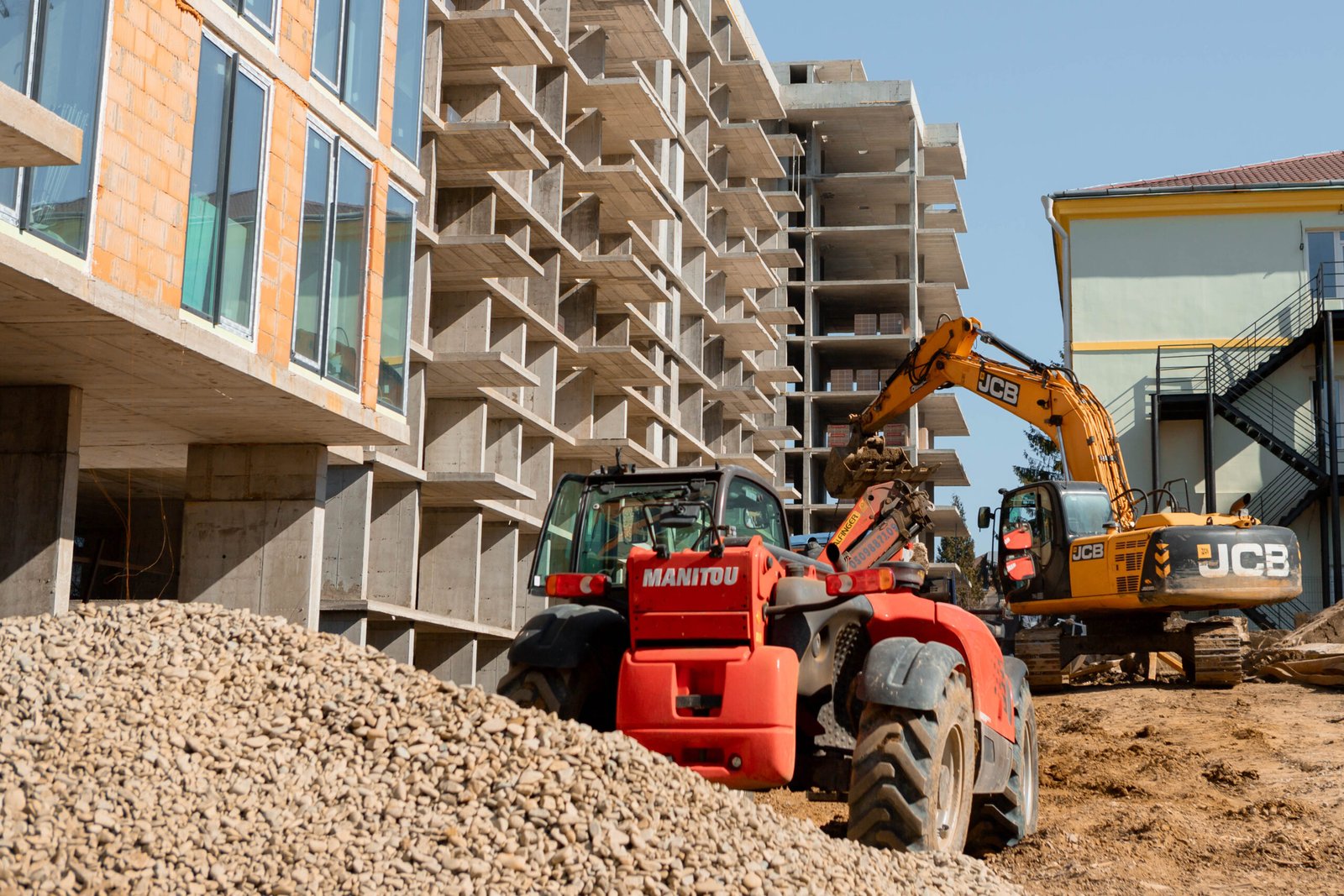

Будівництво нашого ЖК Skyline стабільно просувається вперед — щомісяця обʼєкт наближається до фінального вигляду. Команда на майданчику працює без пауз, виконуючи ключові етапи одразу в кількох підʼїздах.
Коротко про виконані роботи за вересень та жовтень:
1-2 підʼїзд:
монтаж вікон — 90% готовності;
завершені цегляні кладки;
монтаж ліфтів завершений;
1-й підʼїзд, 8-й поверх — тривають штукатурні роботи;
виконується оздоблення фасаду: монтаж каркаса під
вентильований фасад.
3-4 підʼїзд:
монолітні роботи повністю завершені;
зовнішні стіни вимуровані;
з 2 по 5 поверх — внутрішня міжквартирна кладка завершена;
в 3-му підʼїзді — триває монтаж ліфта.
5 підʼїзд:

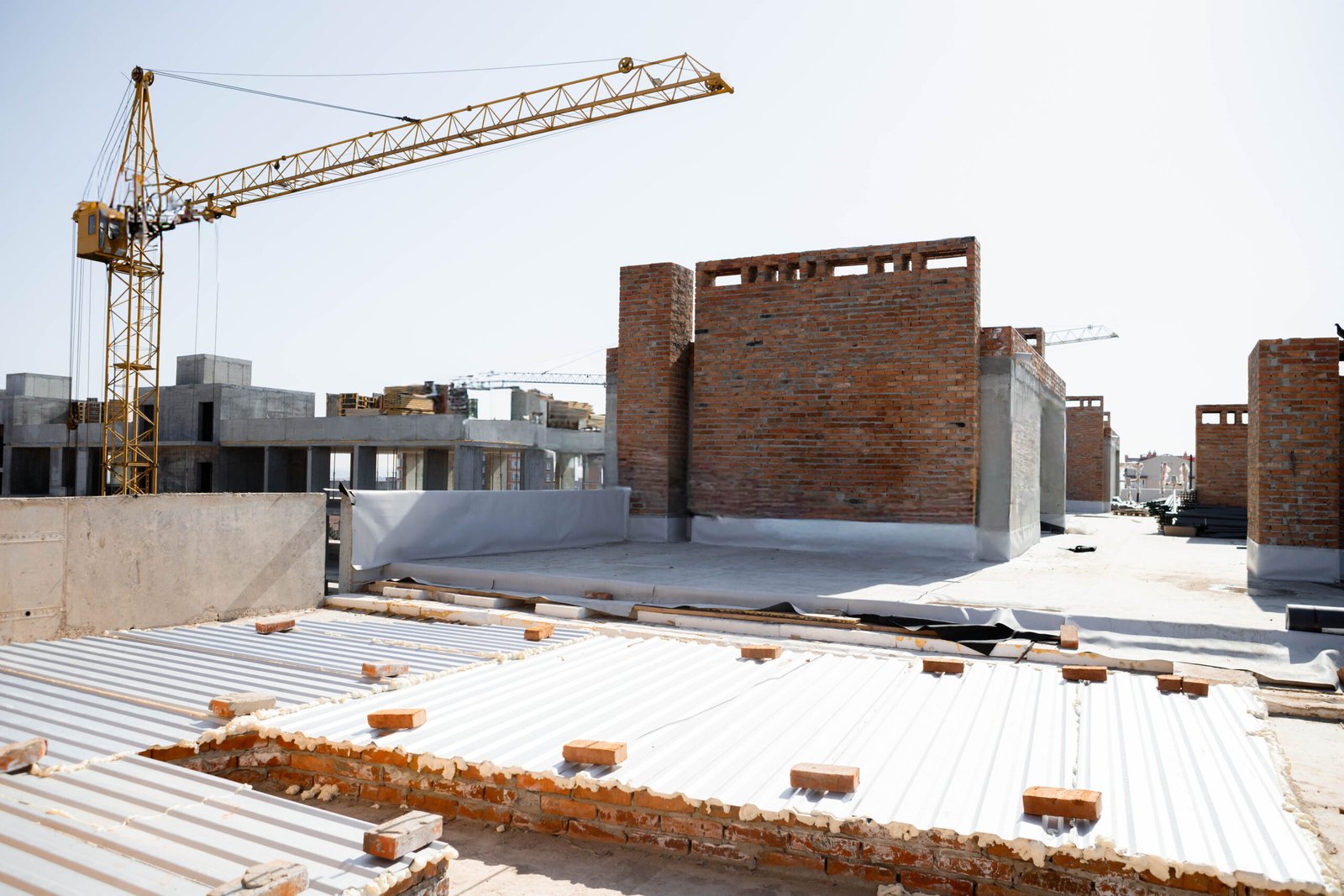

фасад вимуровано керамоблоком;
залито бетон на дах;
ведуться роботи з підпірною стіною.
Skyline – якість, що починається з деталей.

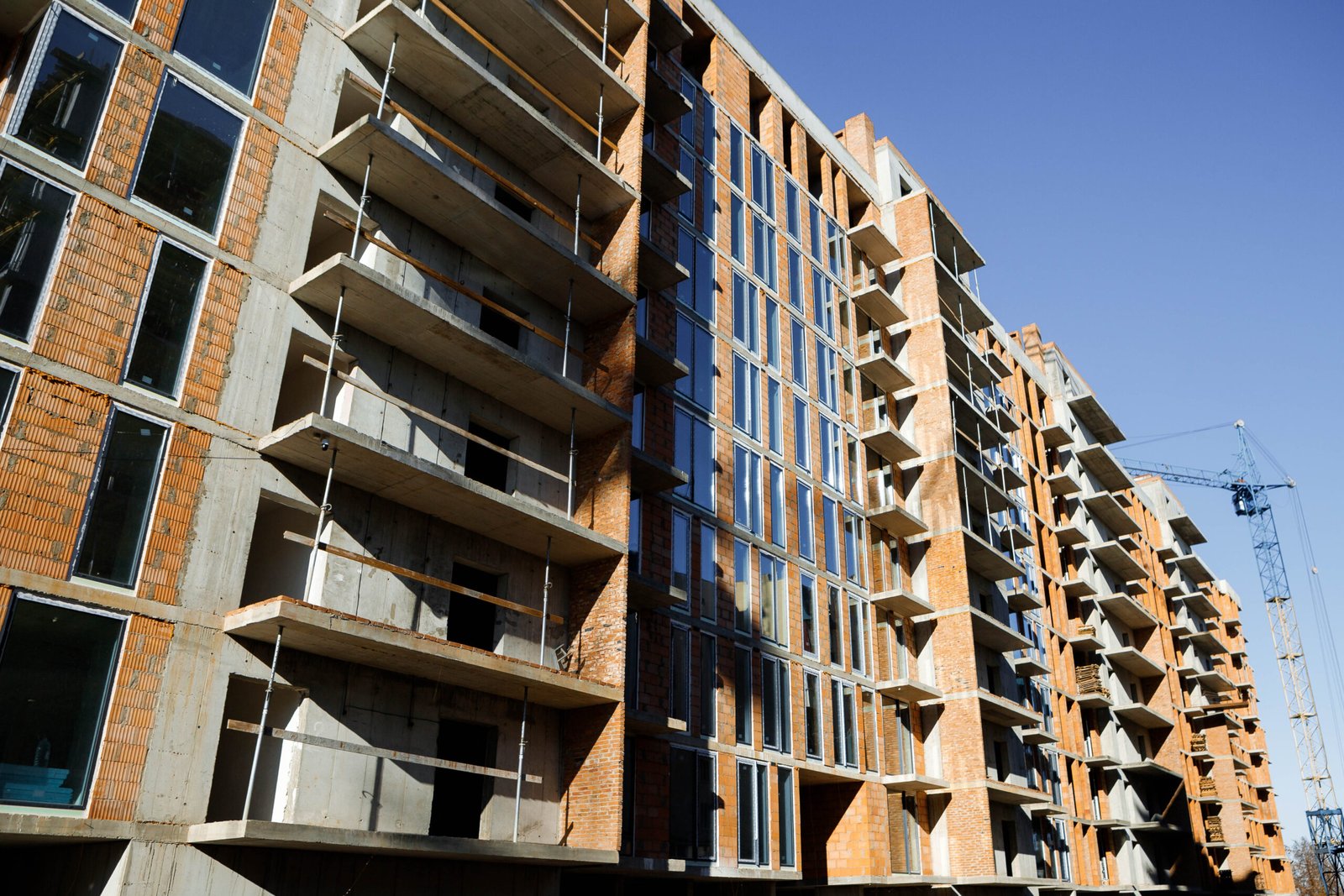

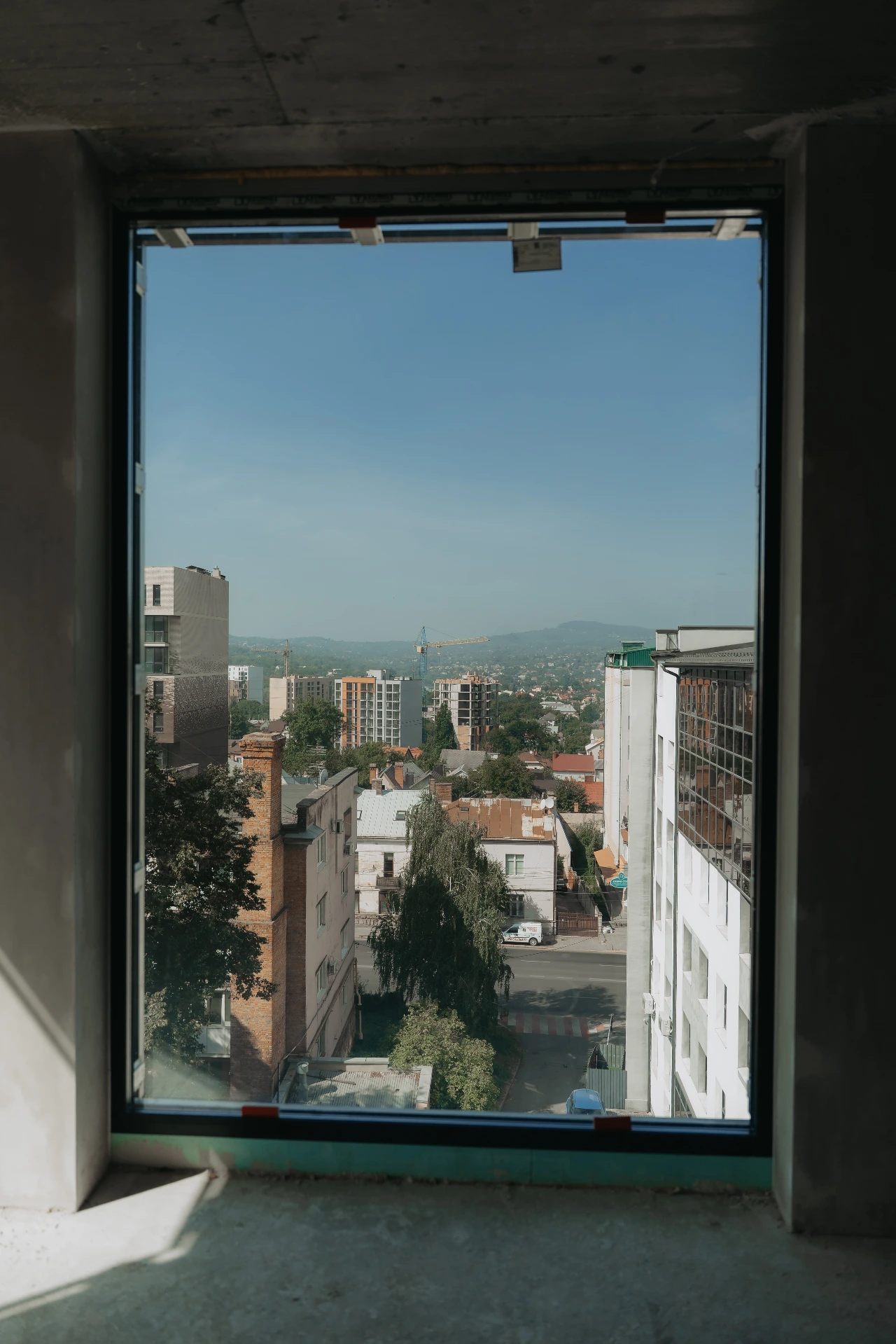

Серпень 2025

Серпень 2025

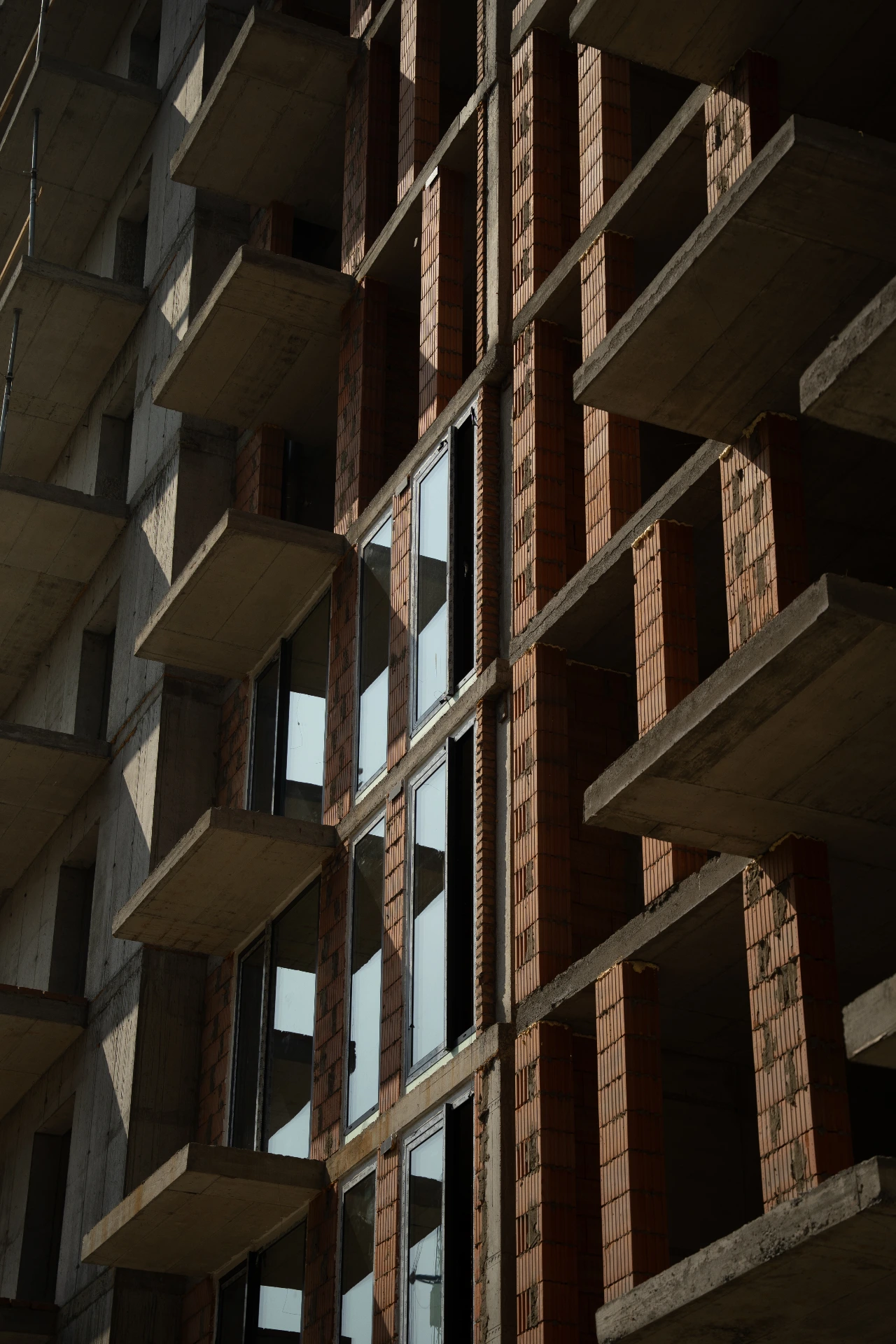

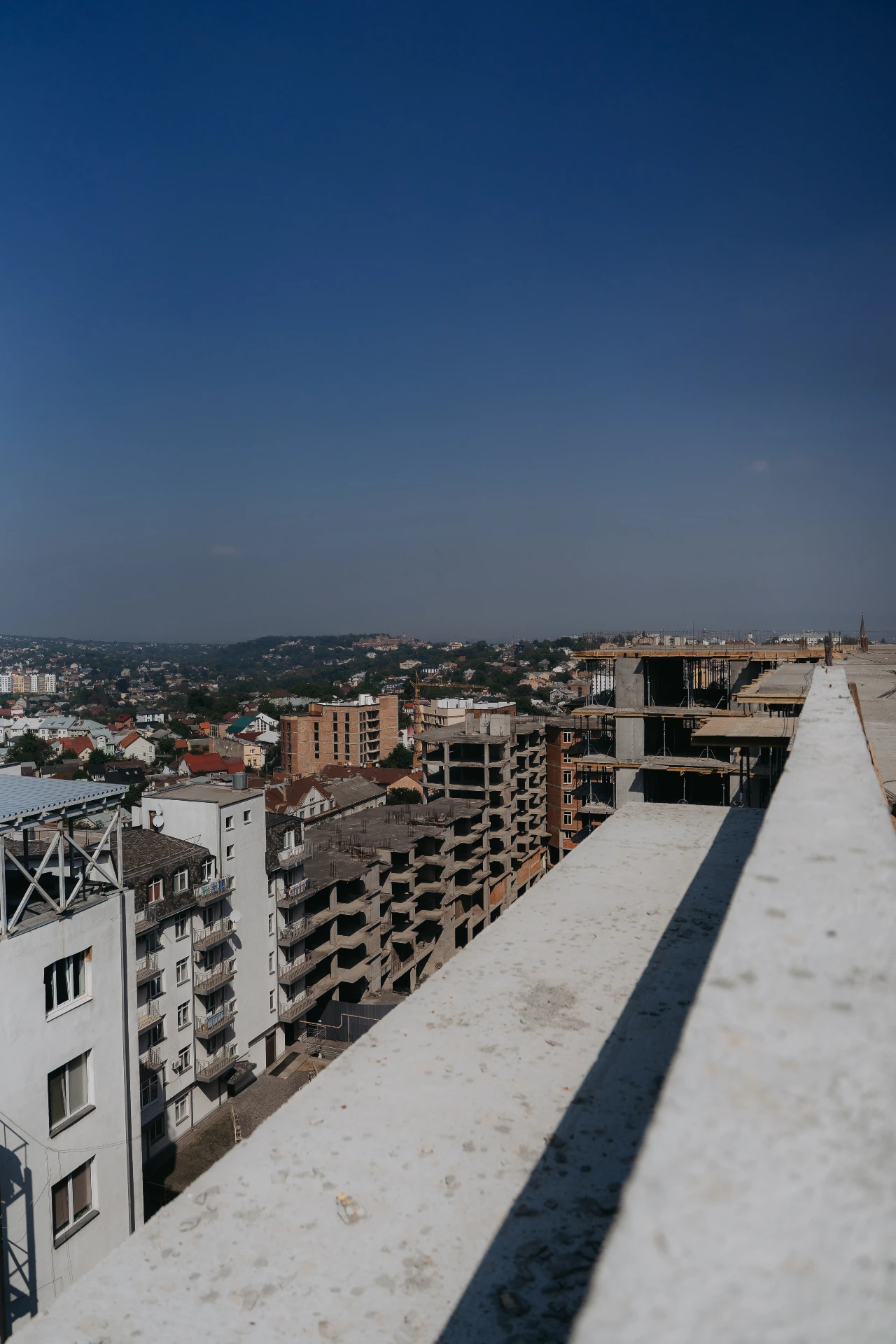

Будівельний майданчик Skyline працює у динамічному темпі без зупинок.

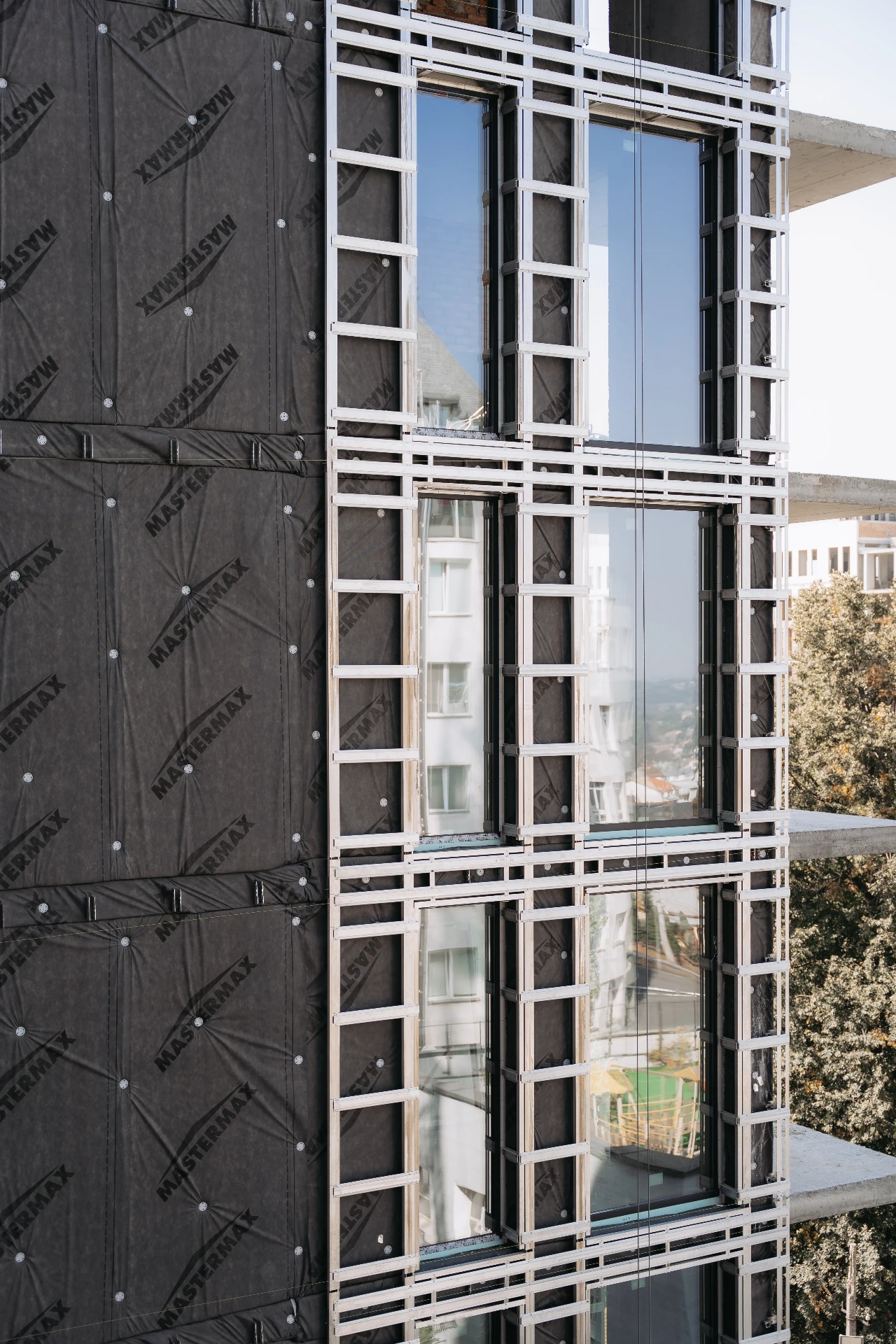

За серпень ми виконали значний обсяг робіт — ділимось деталями нижче.

1-2 підʼїзд

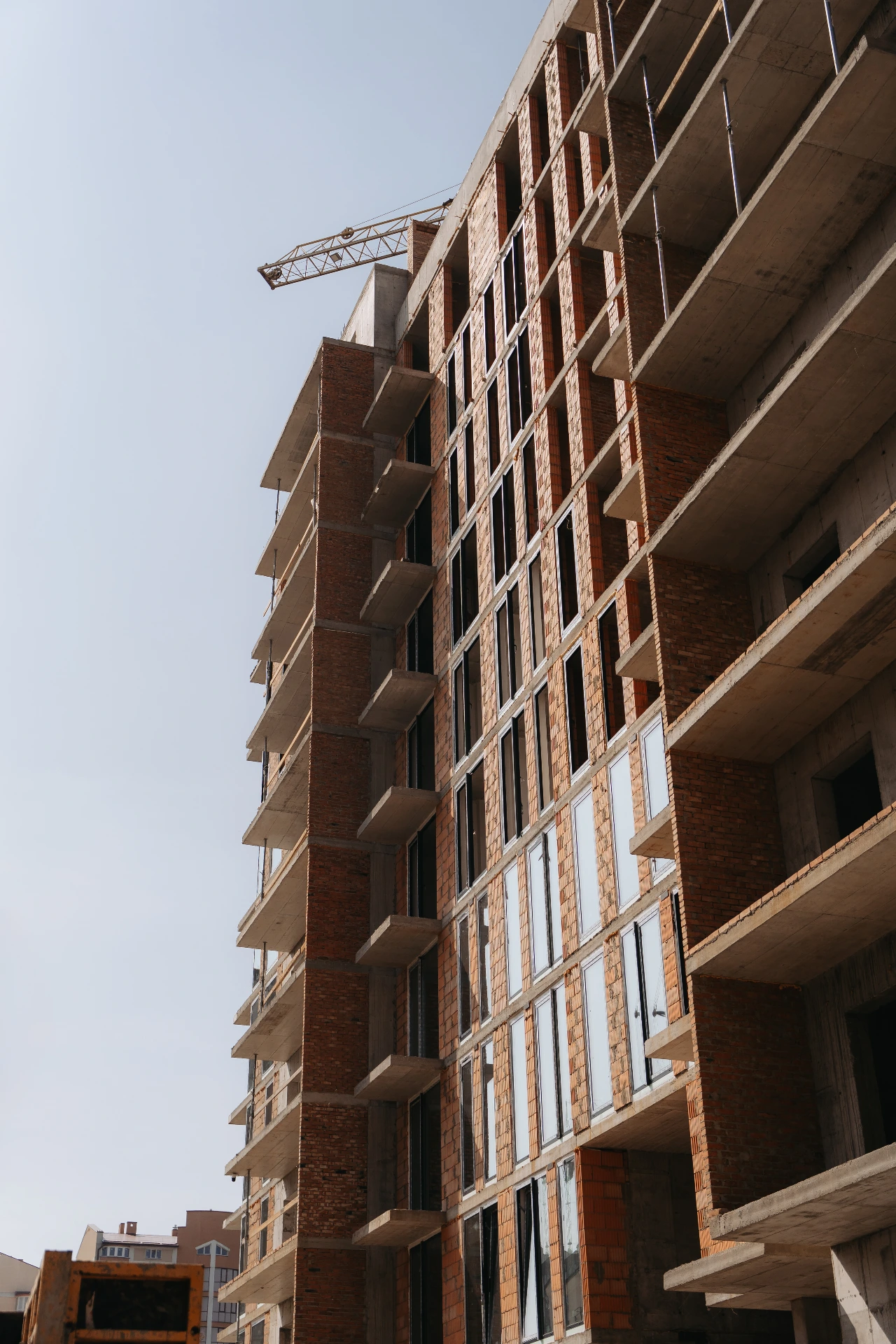

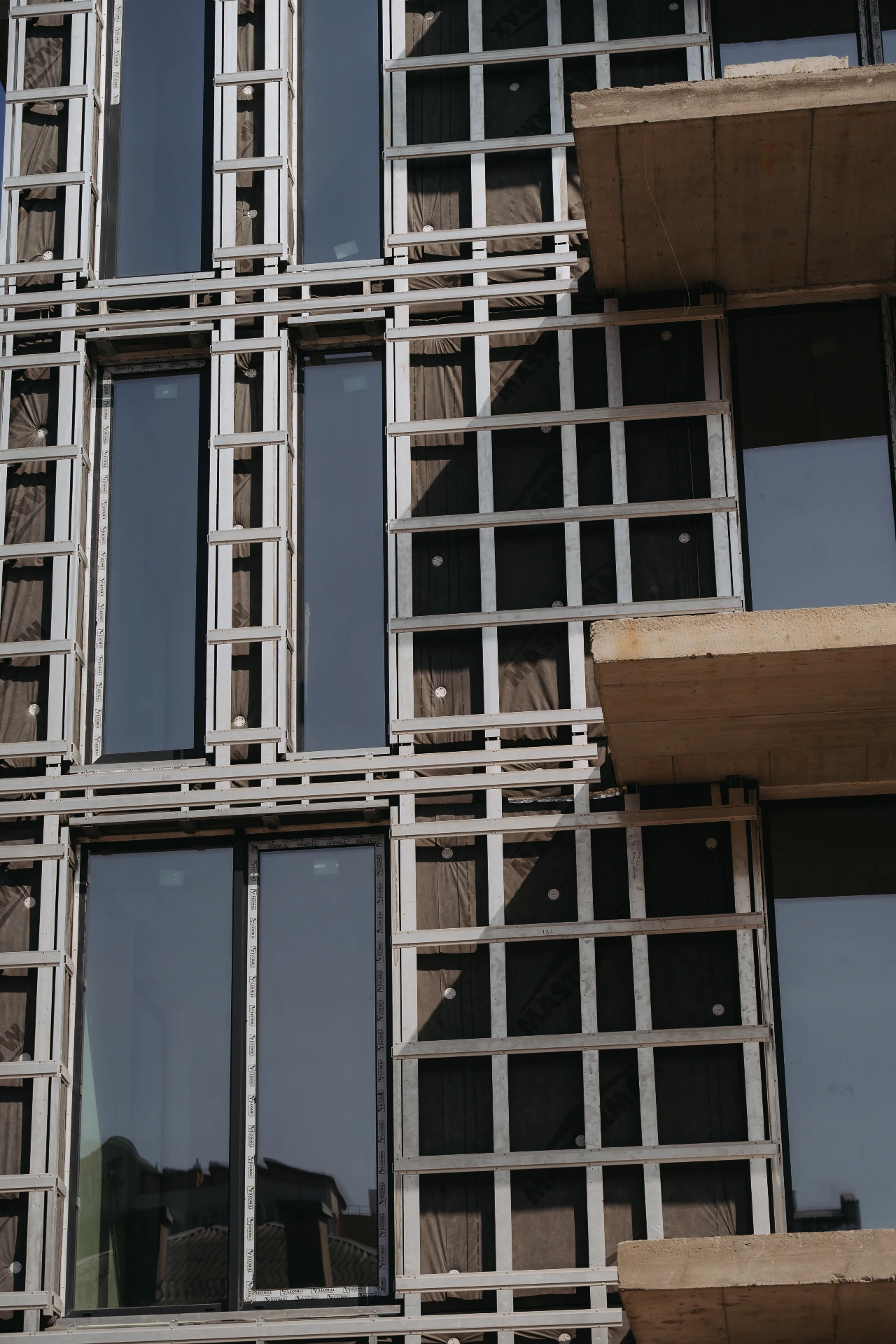

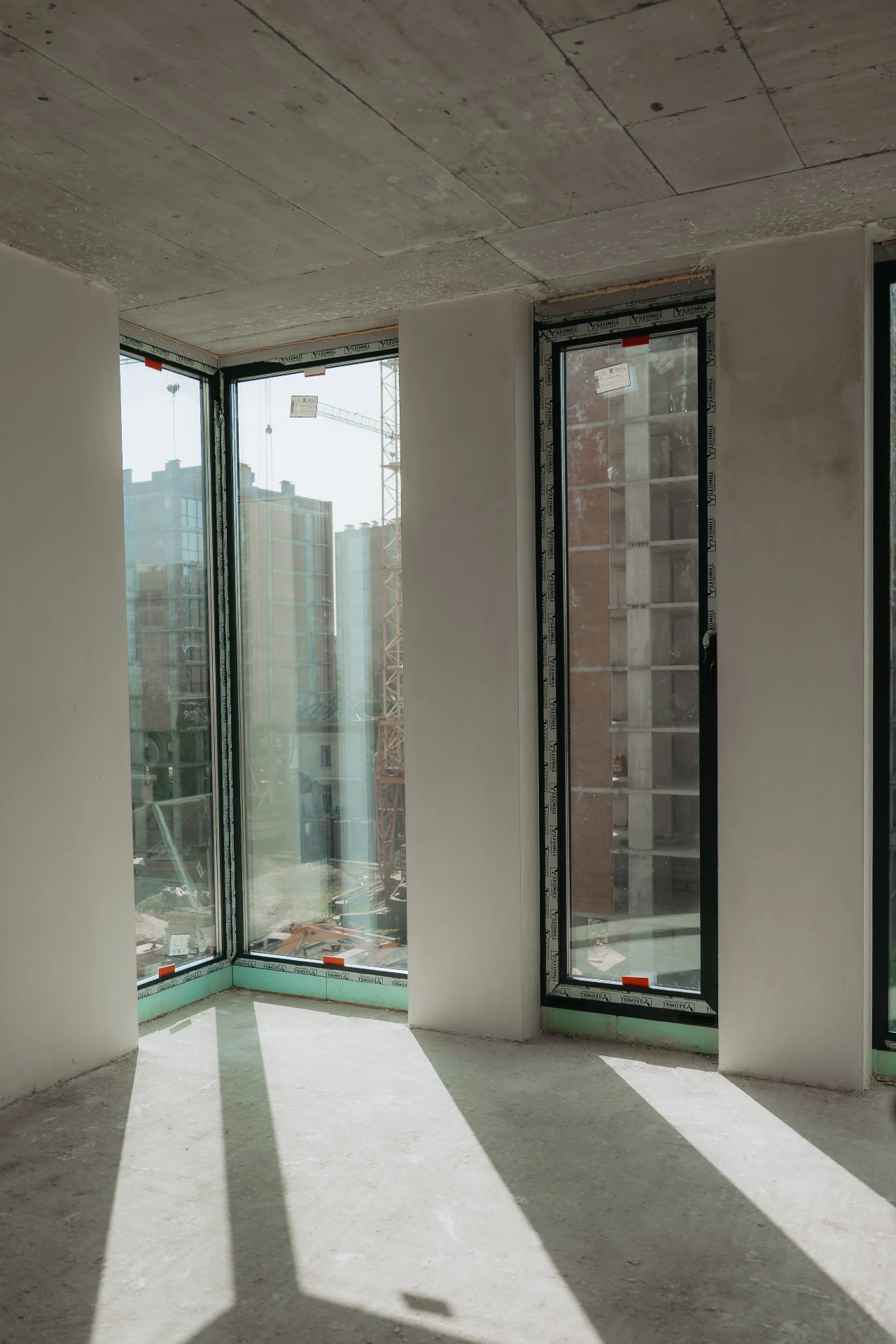

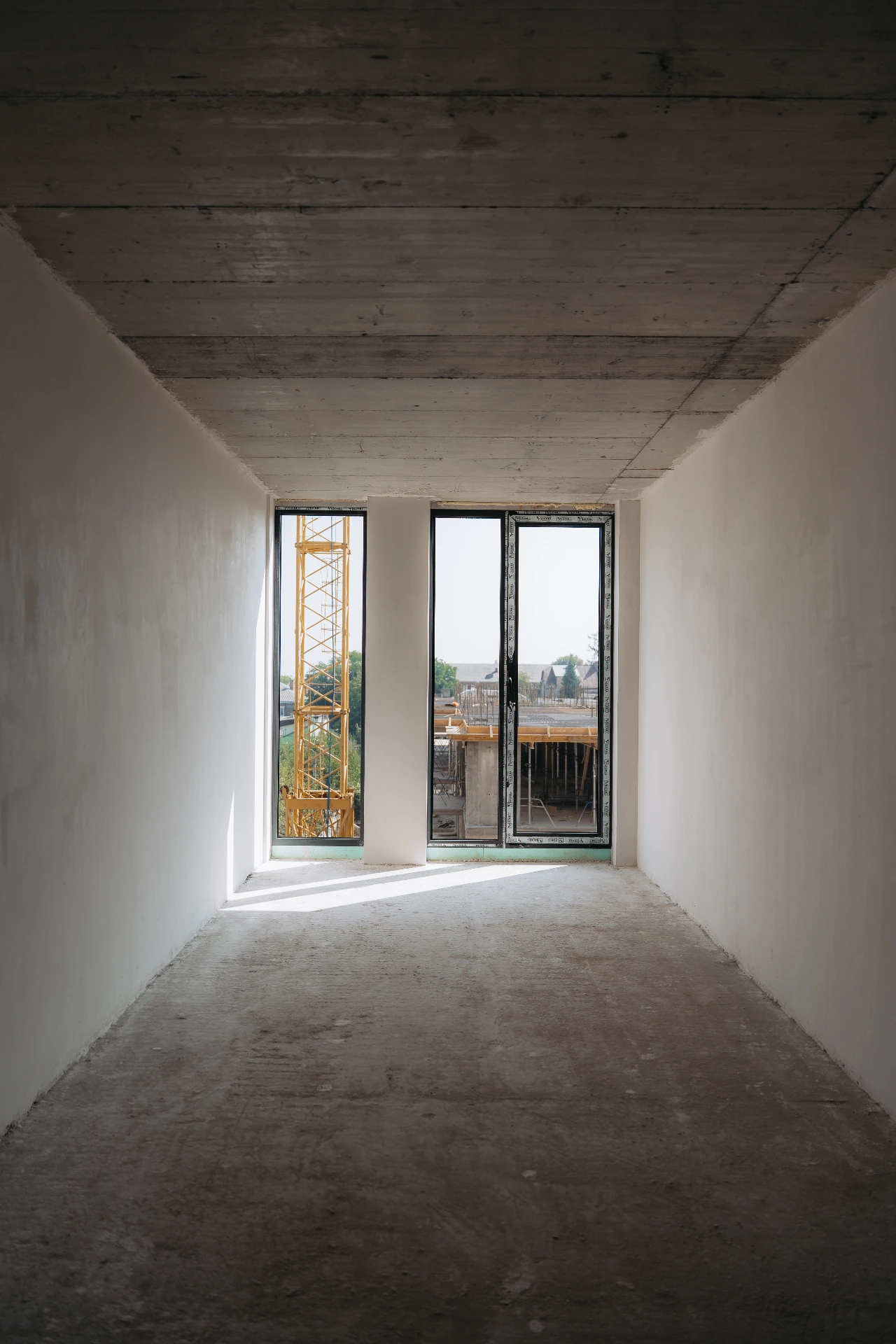

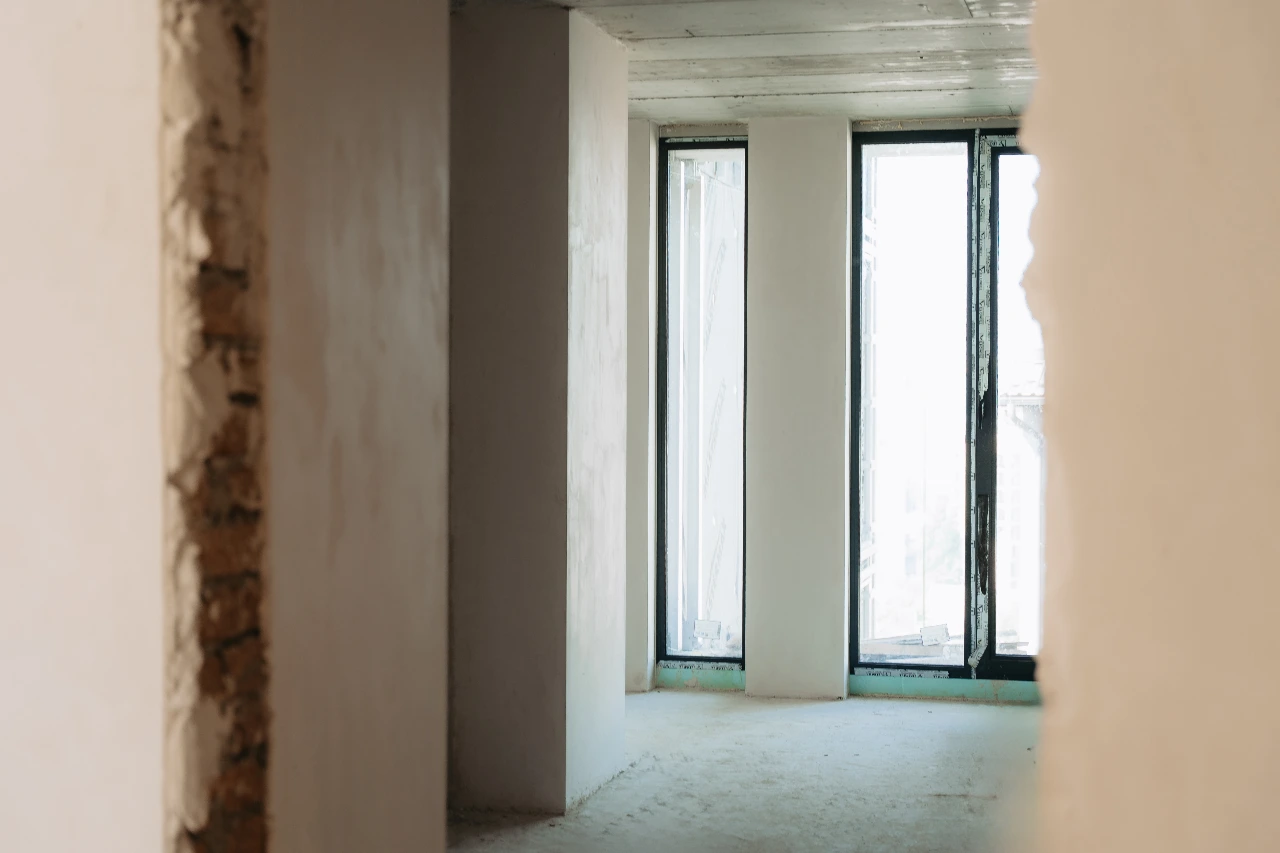

Монтаж вікон виконано на 85 %.

Завершені цегляні кладки.

На 6-му поверсі тривають штукатурні роботи.

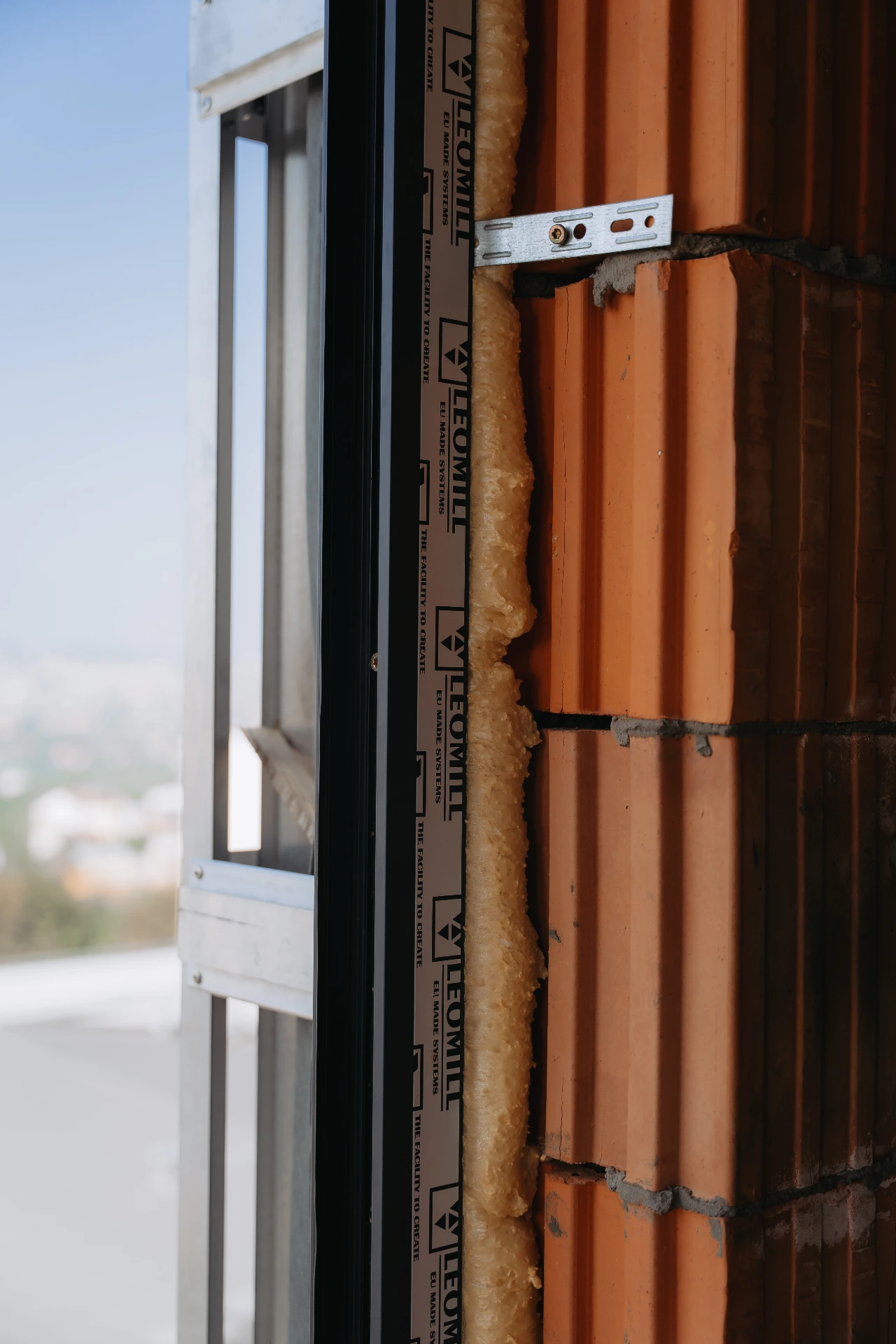

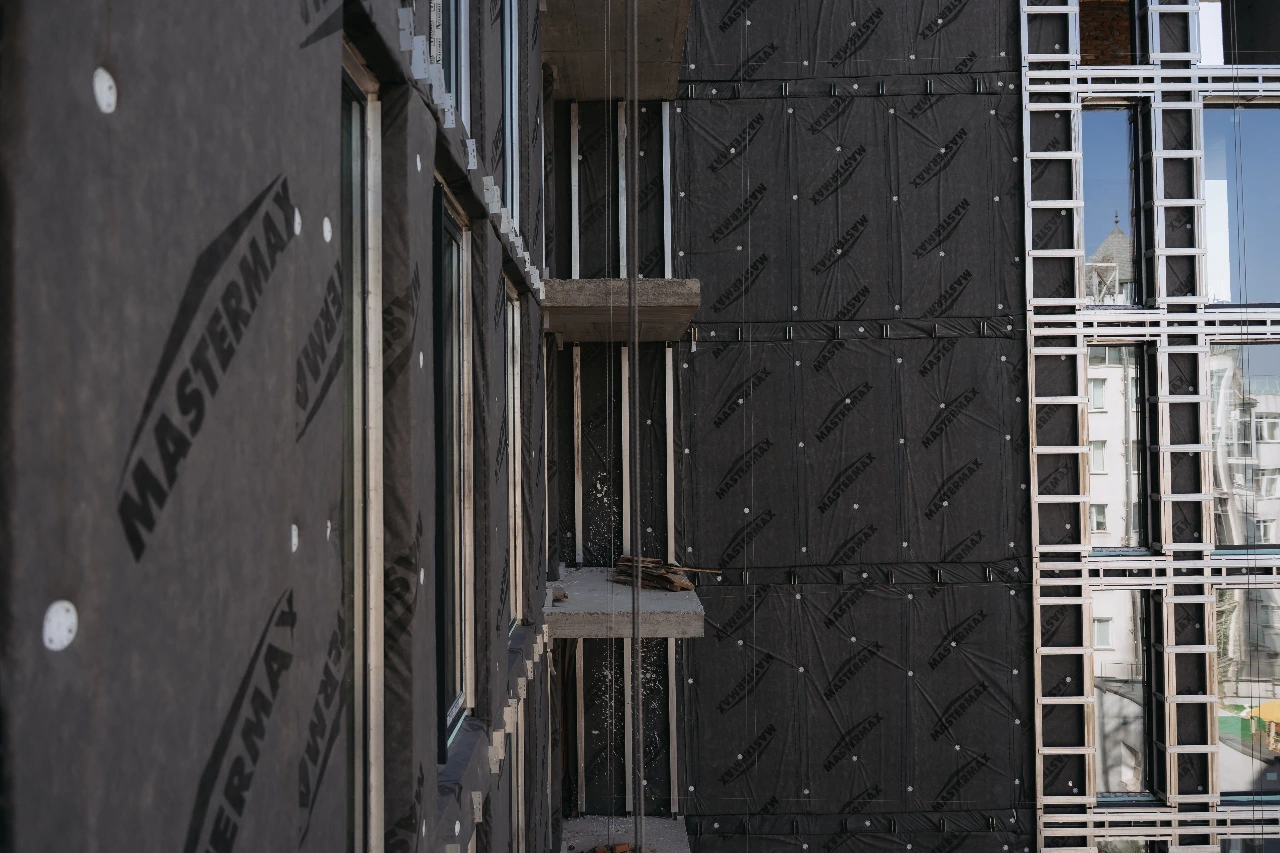

Розпочато оздоблення фасаду: каркас під вентильований фасад, утеплення мінватою 100 мм.

3-5 підʼїзд

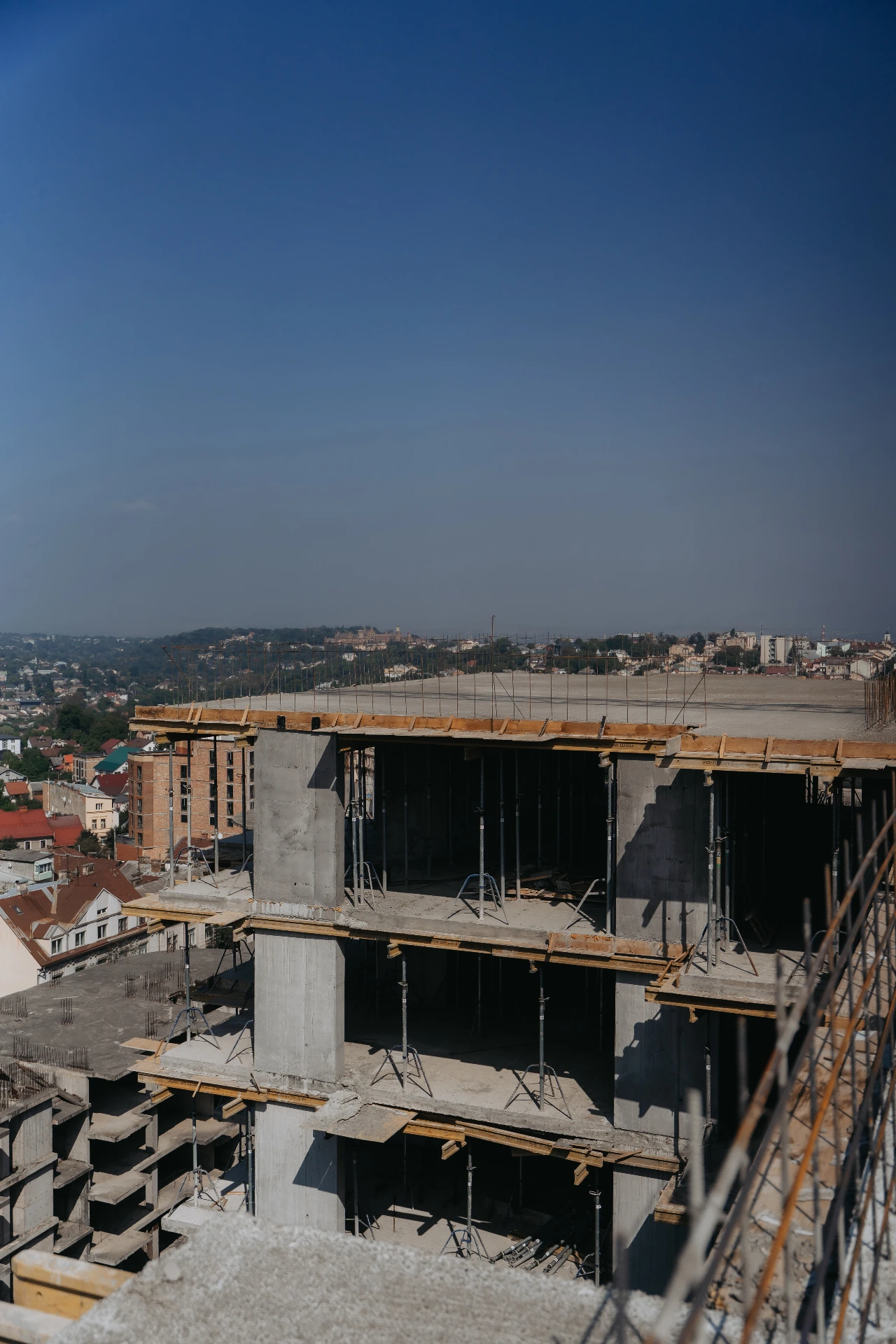

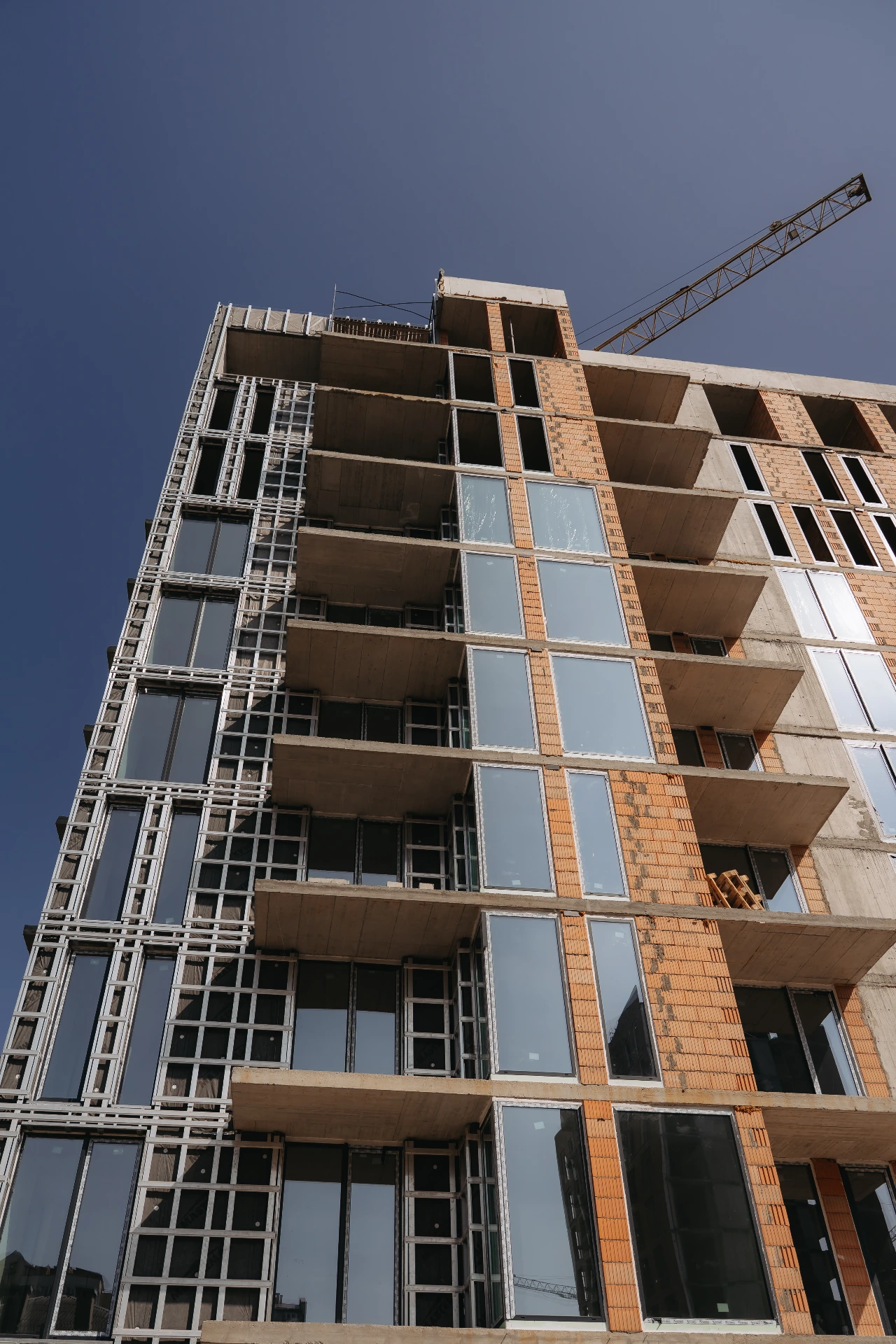

Завершено моноліт 11-го поверху: вертикальні та горизонтальні конструкції, бетонування даху та ліфтових шахт.

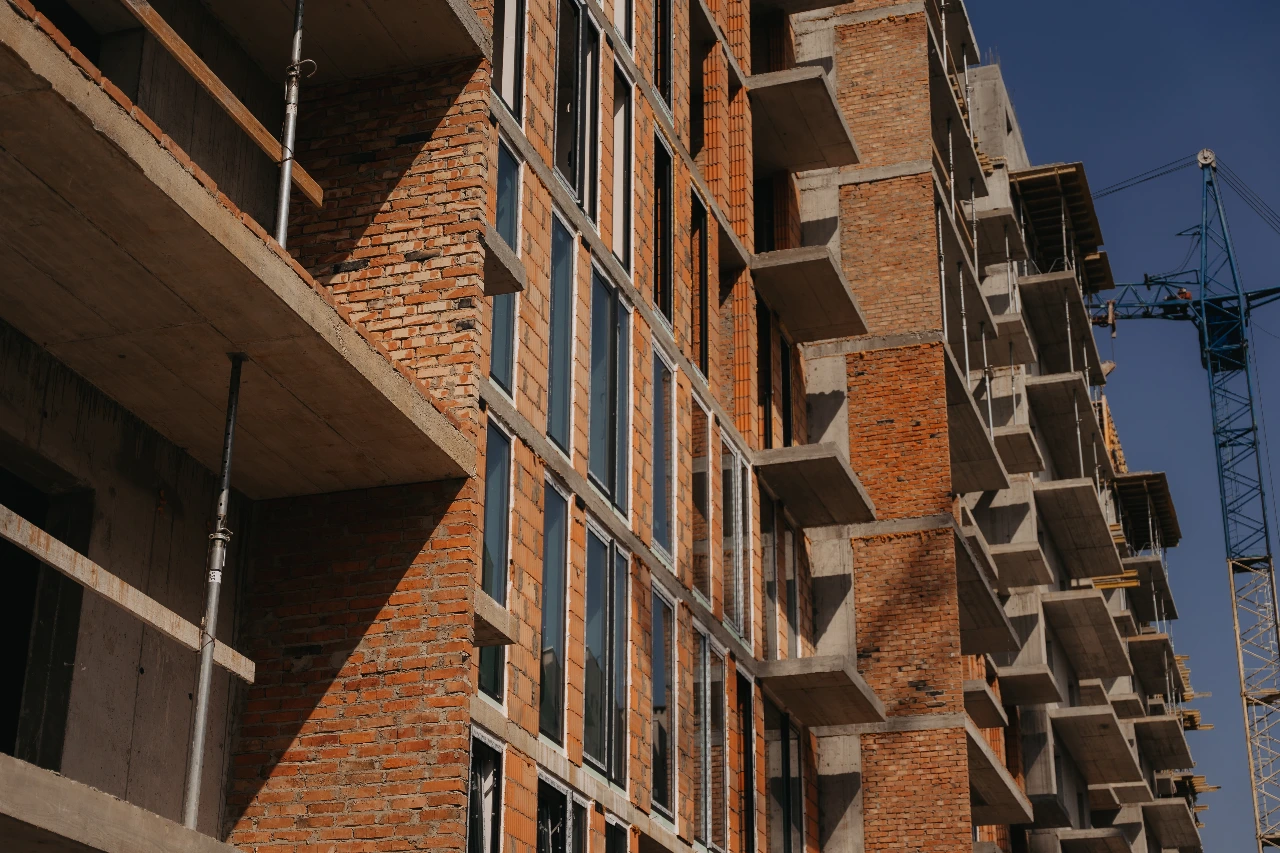

Розпочато мурування стін керамоблоком.

Територія комплексу

Змонтовано та введено в роботу інженерні системи дренажів навколо будинку.

Skyline впевнено зростає щодня.

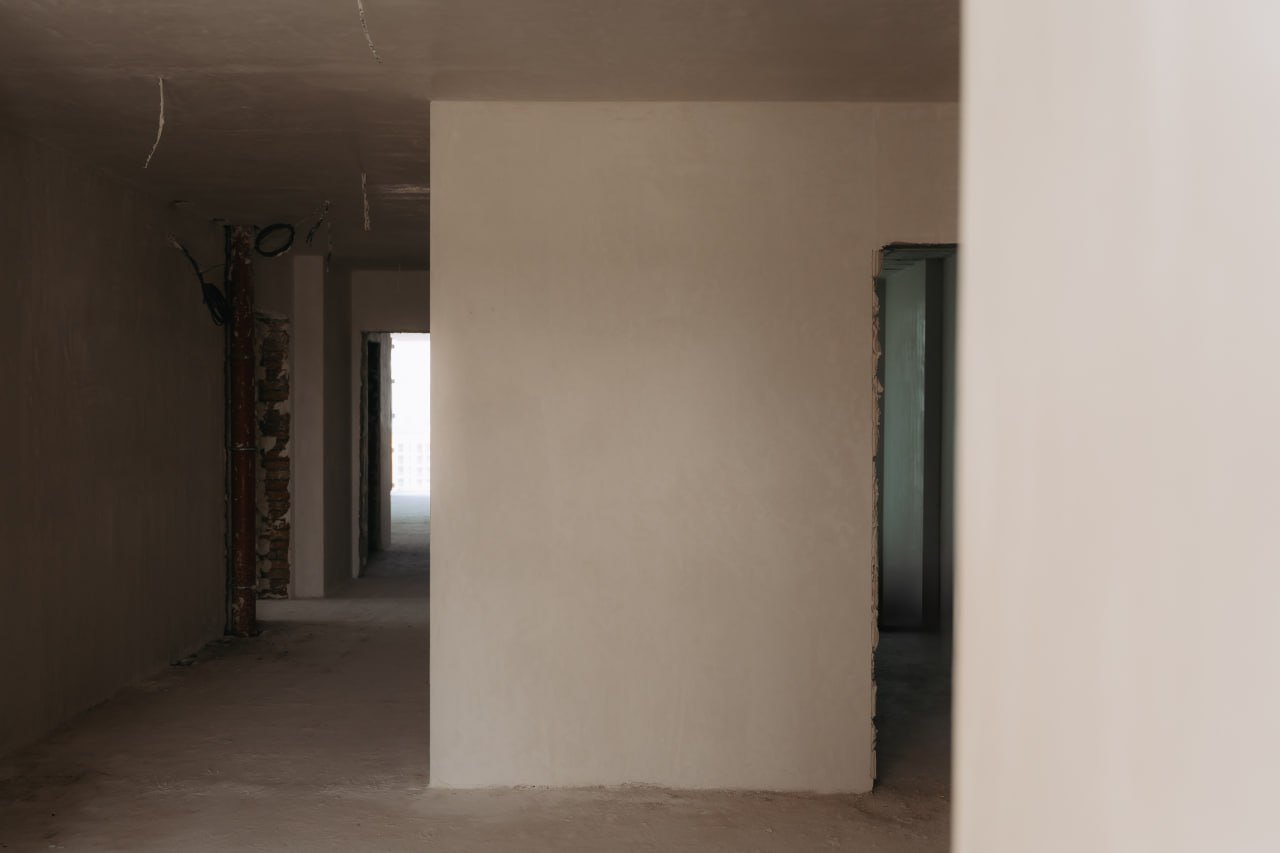

Липень 2025

Липень 2025

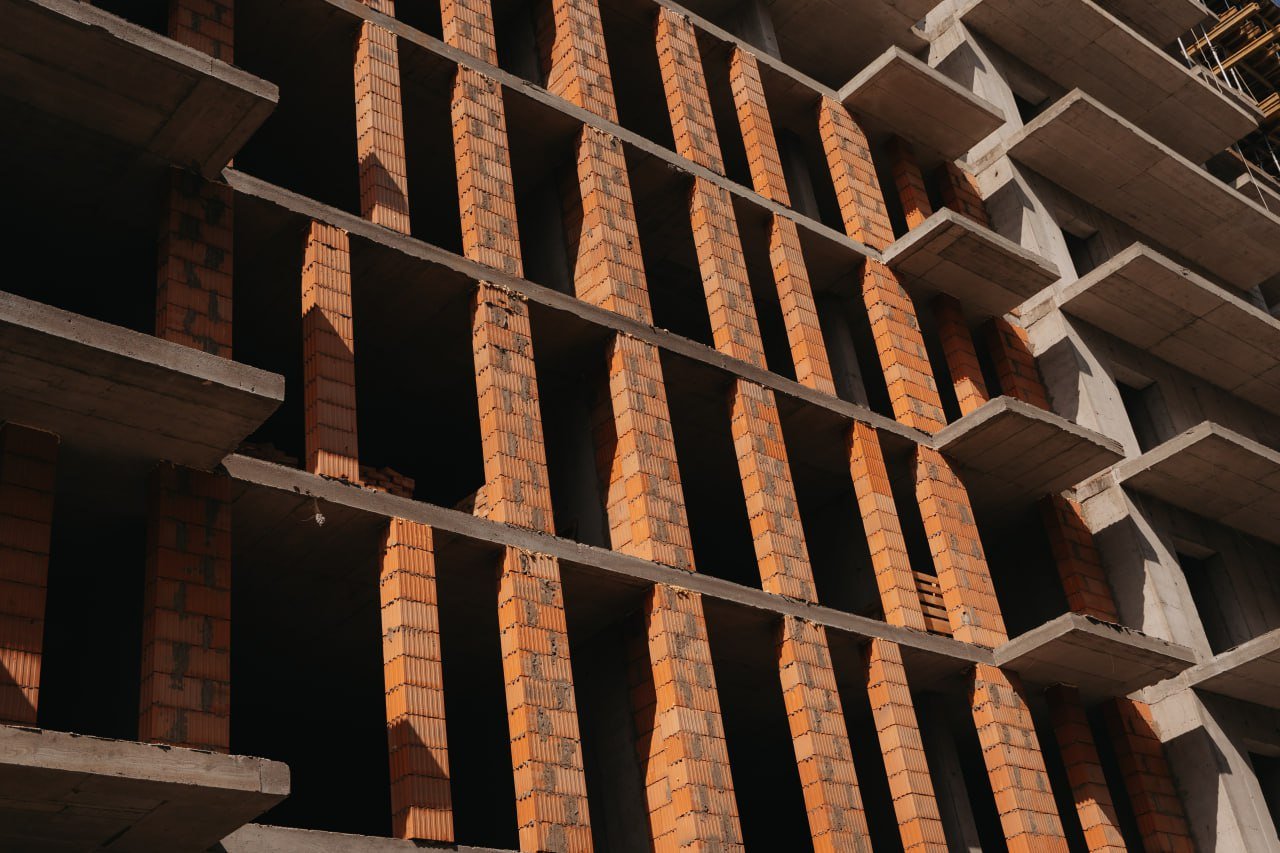

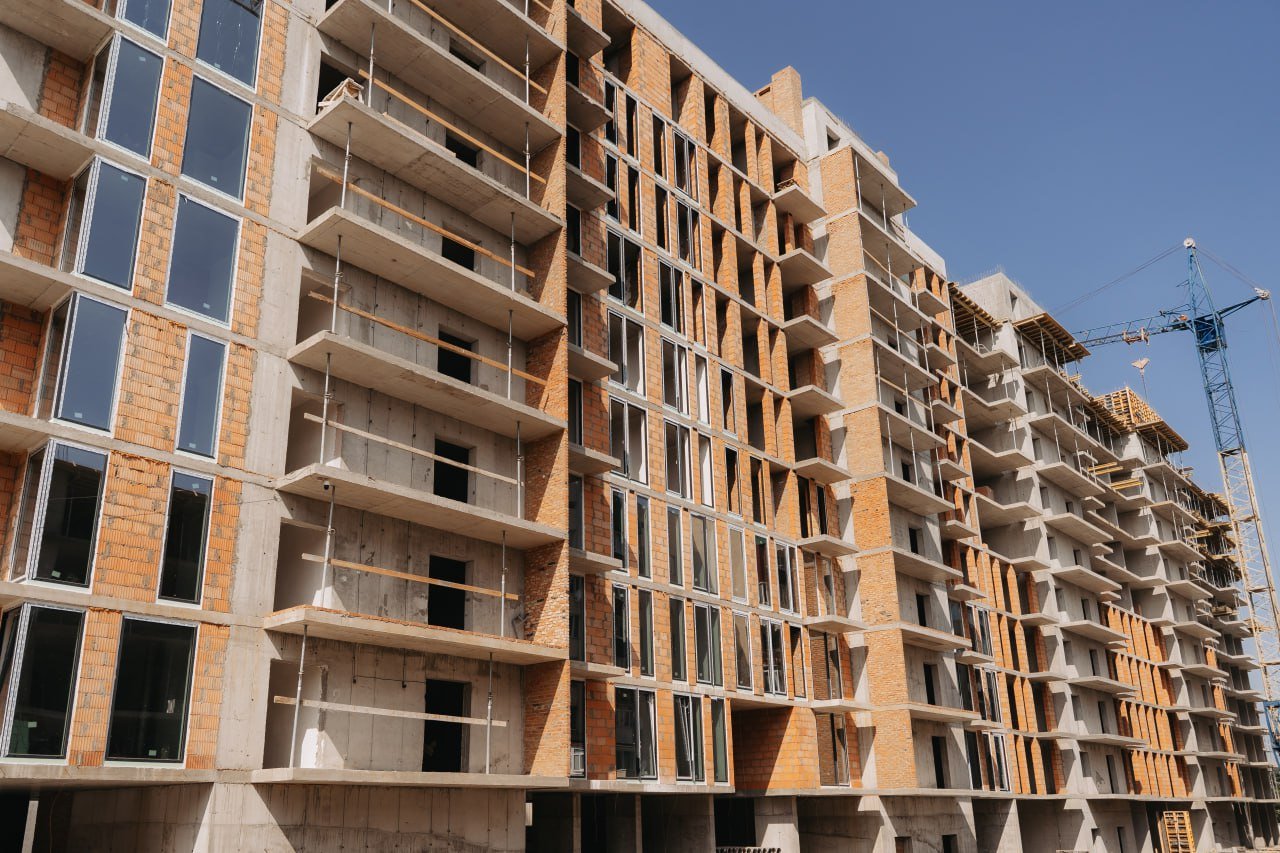

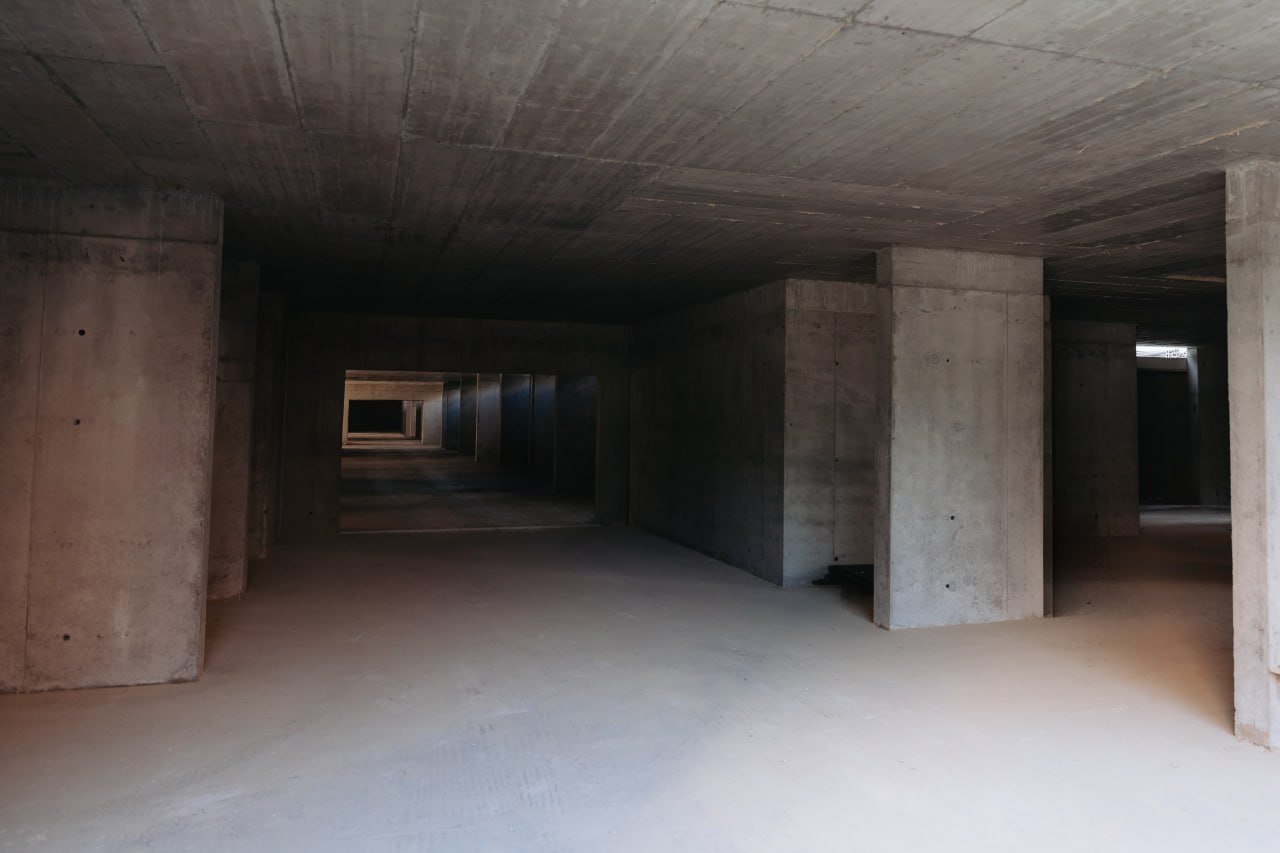

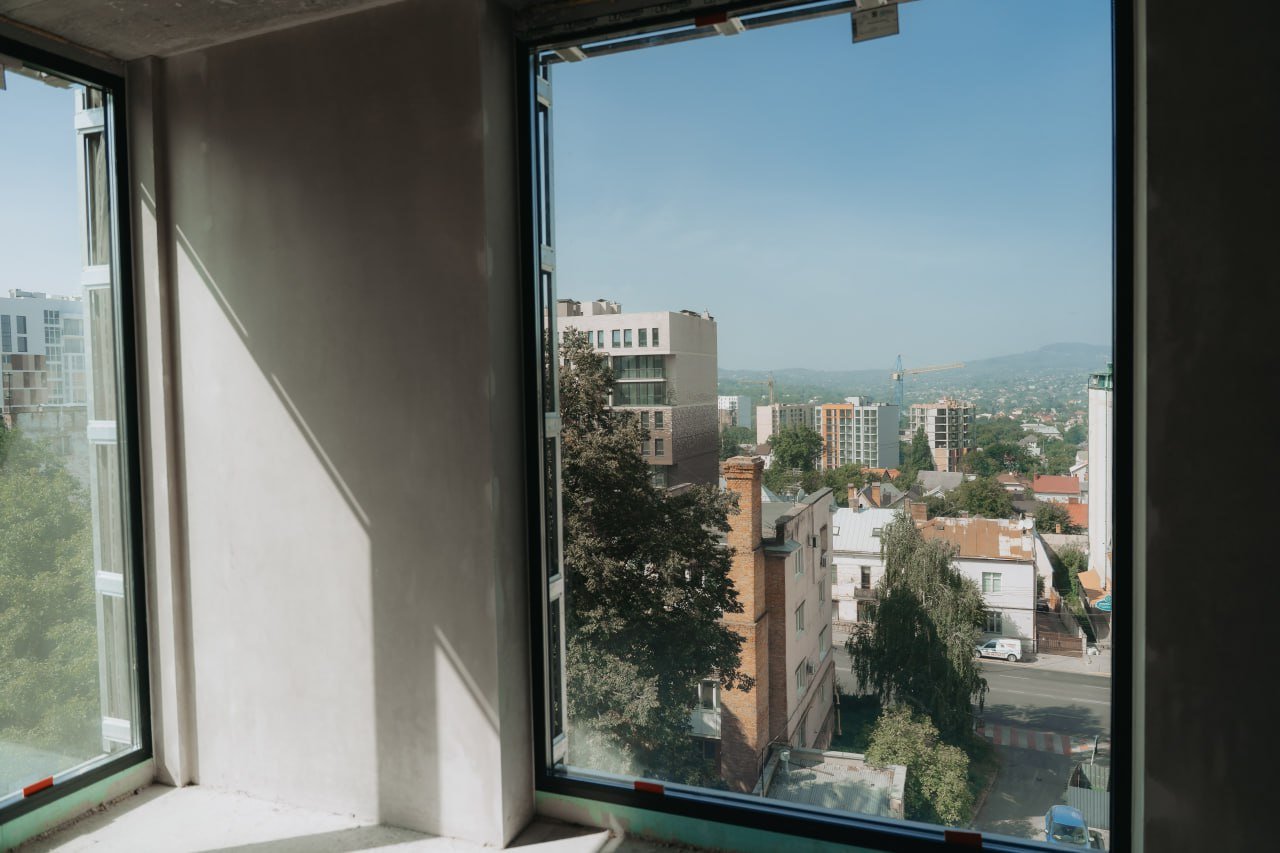

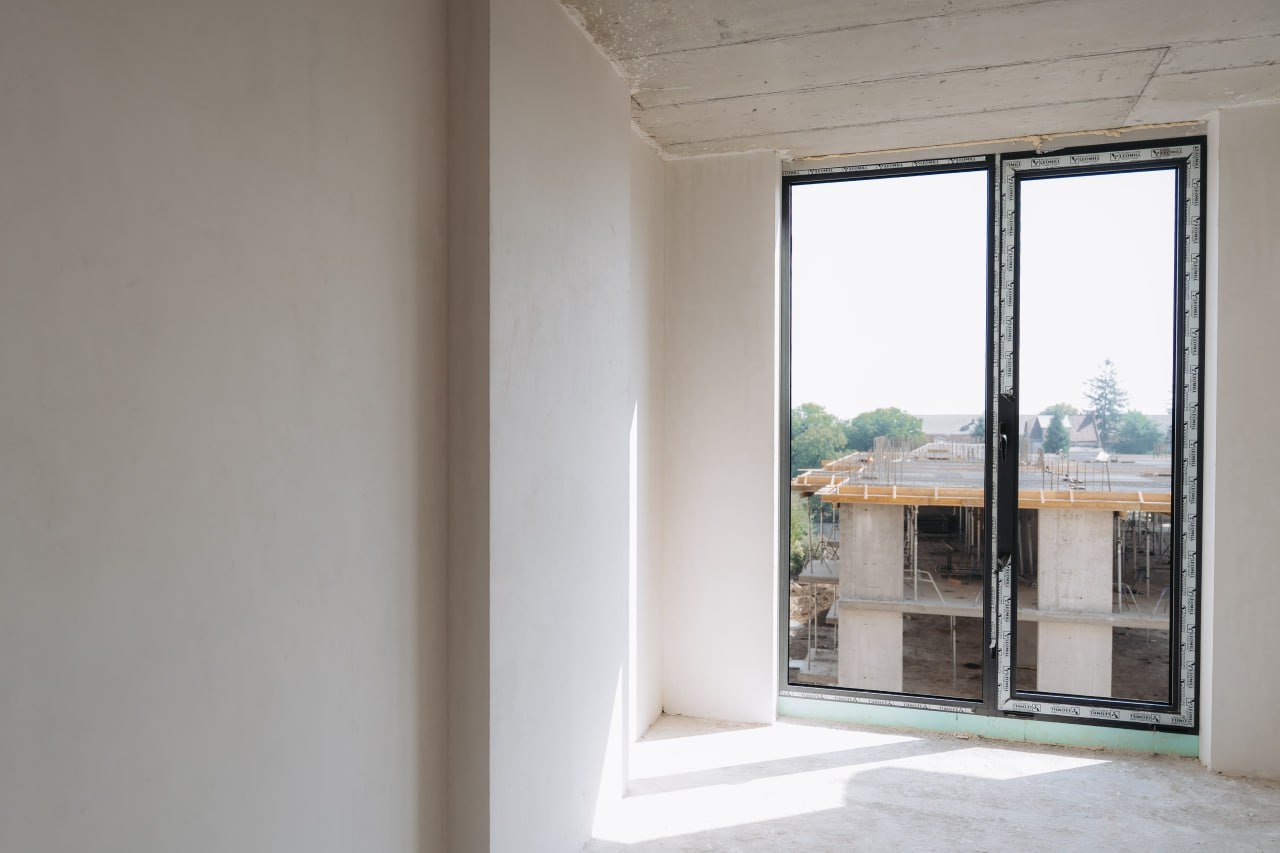

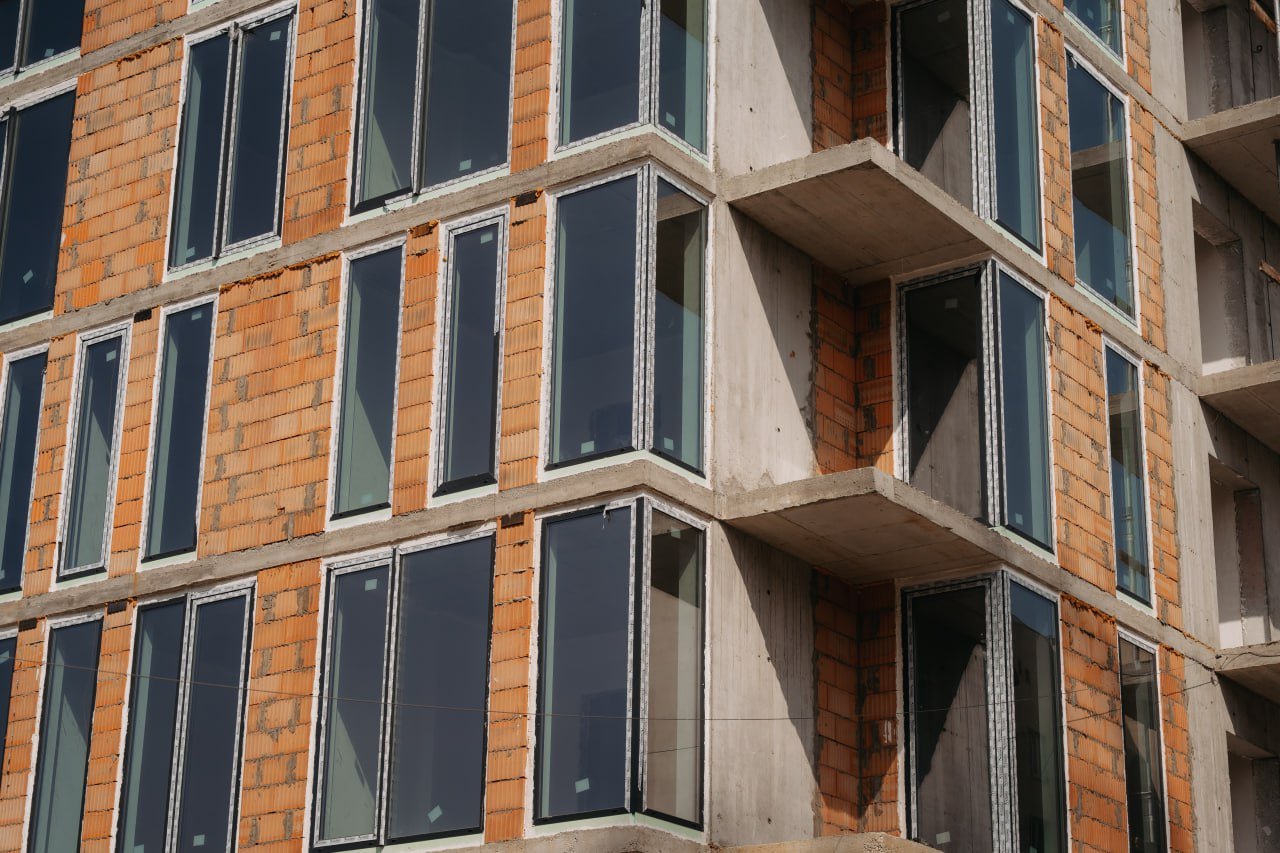

Skyline стрімко зростає і дедалі більше перетворюється на сучасний житловий комплекс, на який ми всі з нетерпінням чекаємо.

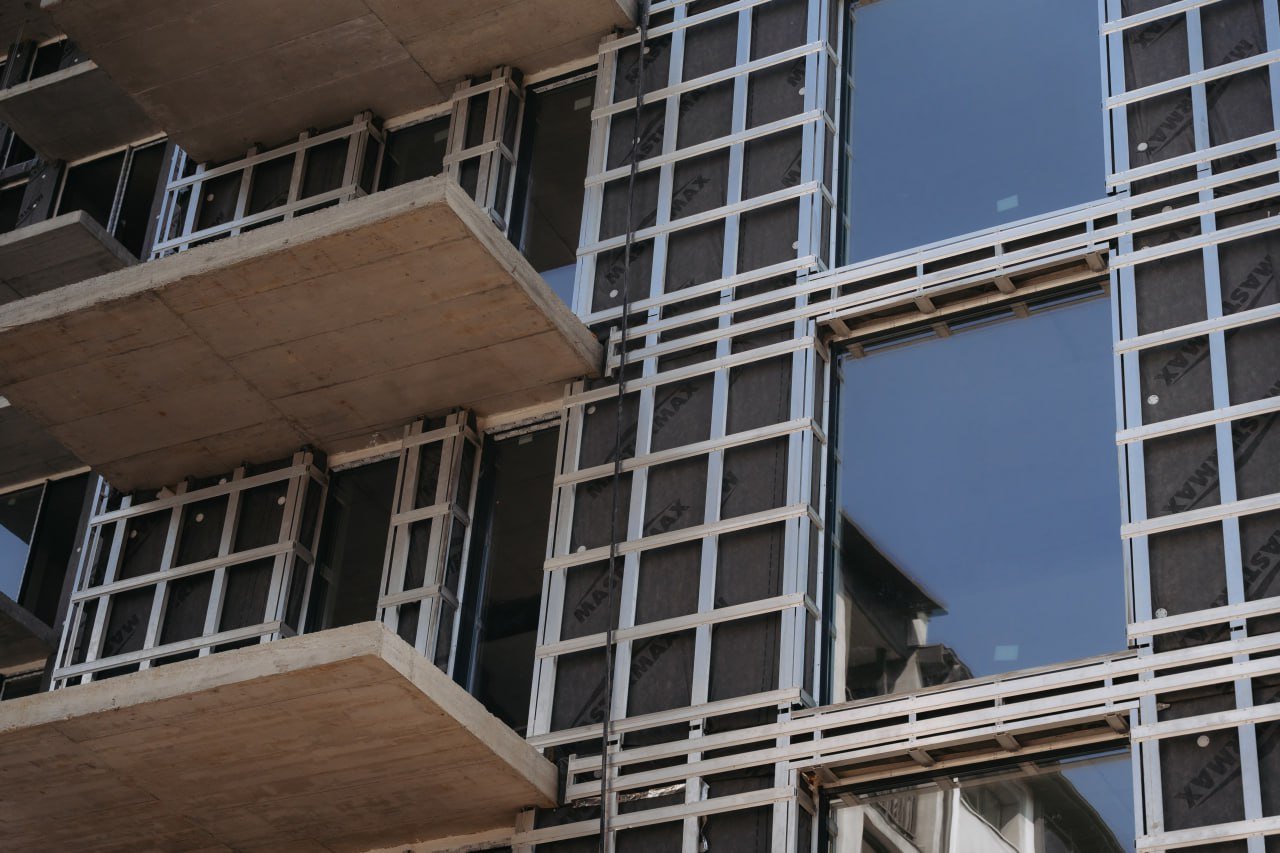

Липень був продуктивним: роблено чимало, а головне – розпочато роботи над фасадом. Це новий етап нашого проєкту.

Короткий опис змін:

1 підʼізд:

розпочато оздоблення фасаду;

розпочато штукатурні роботи на 5-му поверсі.

1-2 підʼїзд:

триває монтаж вікон на 9-му поверсі (вул. Героїв Майдану);

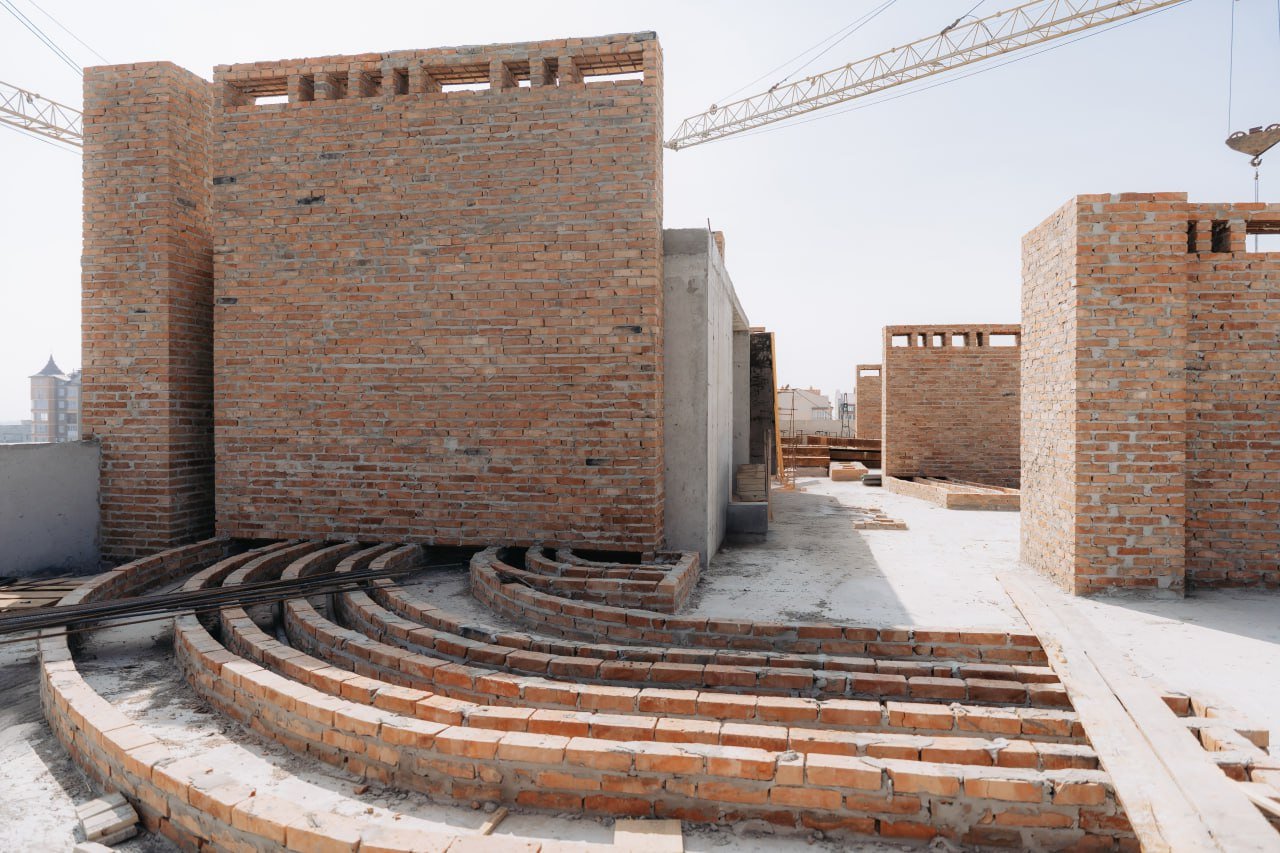

кладка димоходів та вентканалів на даху цеглою;

триває мурування внутрішніх стін на 8-му поверсі.

3-5 підʼїзд:

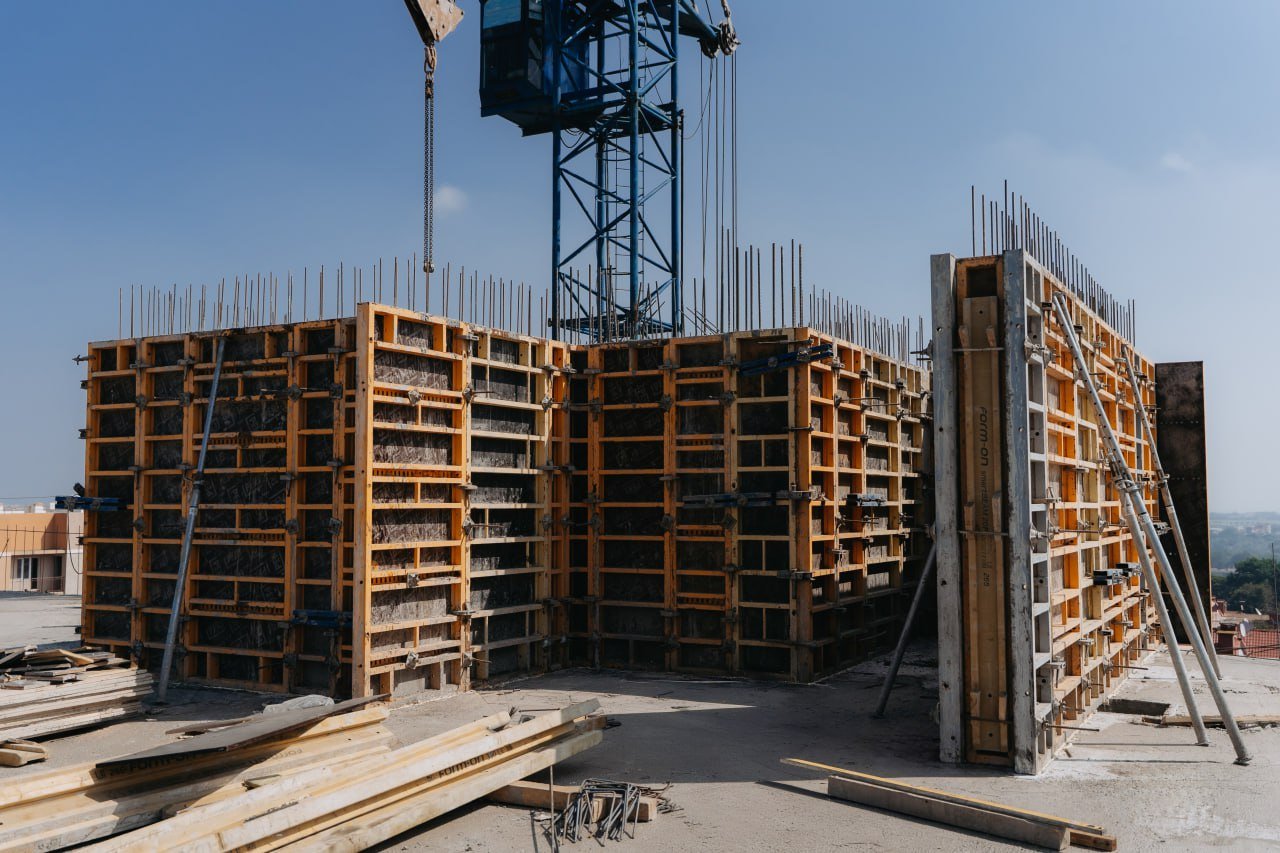

тривають монолітні роботи 9-го поверху вертикальних конструкцій.
